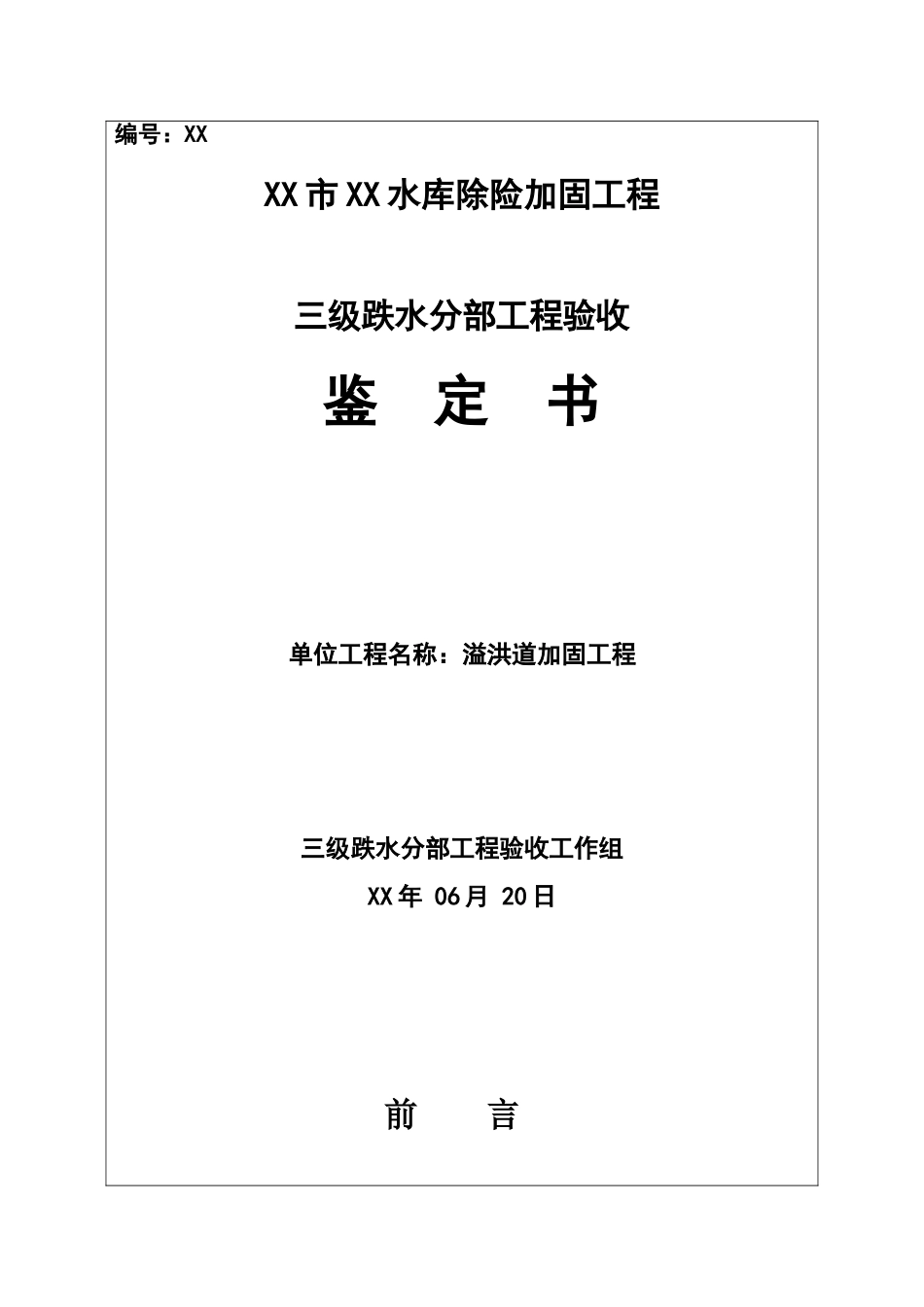

编号:XXXX 市 XX 水库除险加固工程三级跌水分部工程验收鉴 定 书单位工程名称:溢洪道加固工程三级跌水分部工程验收工作组XX 年 06 月 20 日前 言根据《水利水电建设工程验收法律规范规程》(SL223—2025)、《水利水电工程施工质量检验与评定规程》(SL176—2025),XX 年 06月 20 日,受 XX 市中型水库除险加固工程建设管理局委托,XX 工程建设监理有限公司在 XX 县 XX 水库管理处,主持召开了 XX 市 XX 水库除险加固三级跌水分部工程验收会议
验收工作组由 XX 市中型水库除险加固工程建设管理局、XX 县中型水库除险加固工程建设现场管理处、XX 市水利勘测设计院、XX 市水利勘测队、XX 工程建设监理有限公司、中国水利水电第十三工程局有限公司、XX 县 XX 水库管理处等有关单位代表及技术人员组成(名单附后),XX 市水利工程质量监督站派代表列席会议
分部工程验收工作组现场检查工程完成情况和工程质量,听取了相关单位关于本分部工程施工和单元工程质量评定情况汇报,检查了单元工程质量评定及相关施工过程资料,通过讨论形成三级跌水分部工程验收鉴定书

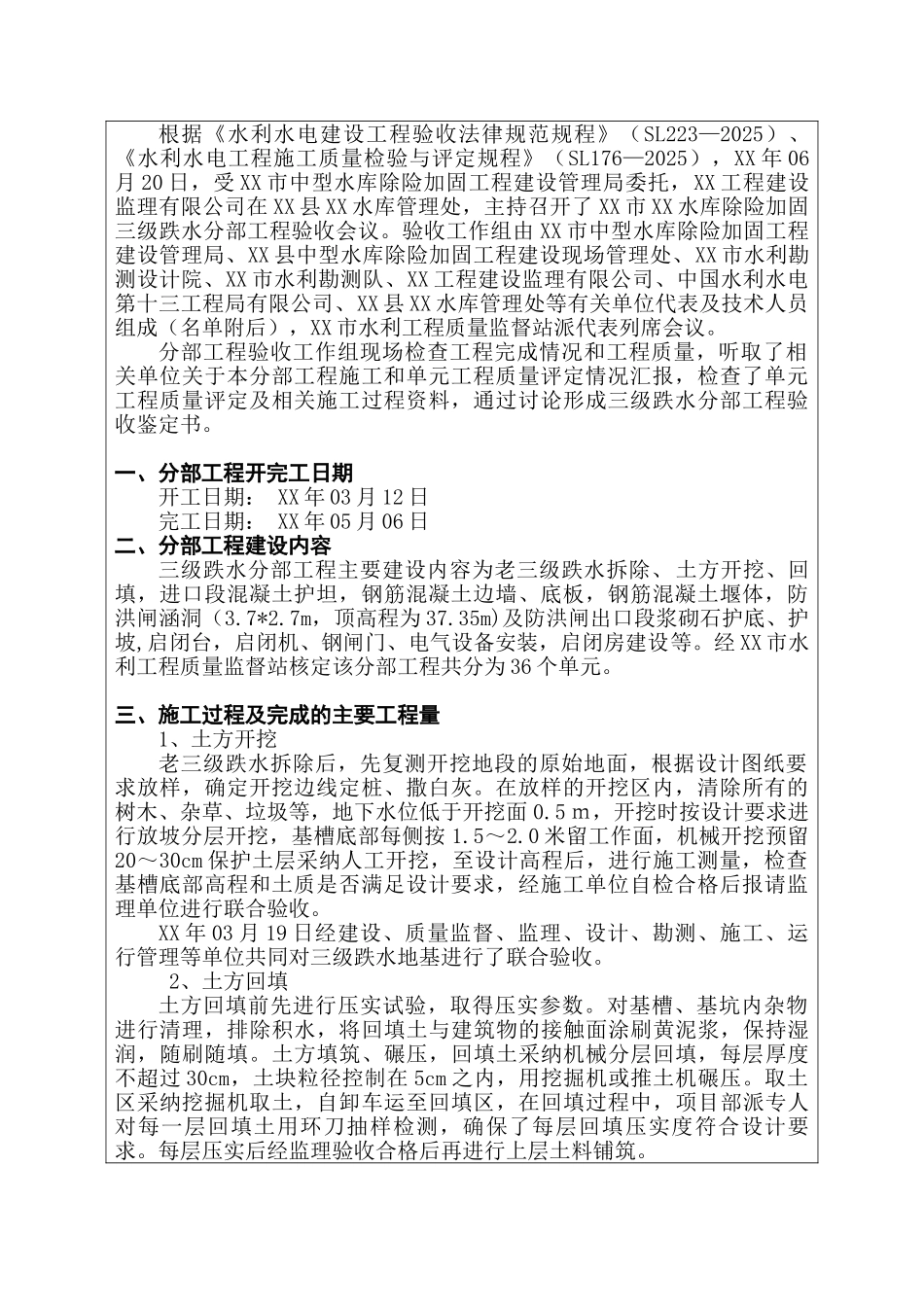

一、分部工程开完工日期开工日期: XX 年 03 月 12 日完工日期: XX 年 05 月 06 日二、分部工程建设内容三级跌水分部工程主要建设内容为老三级跌水拆除、土方开挖、回填,进口段混凝土护坦,钢筋混凝土边墙、底板,钢筋混凝土堰体,防洪闸涵洞(3
7m,顶高程为 37
35m)及防洪闸出口段浆砌石护底、护坡,启闭台,启闭机、钢闸门、电气设备安装,启闭房建设等
经 XX 市水利工程质量监督站核定该分部工程共分为 36 个单元

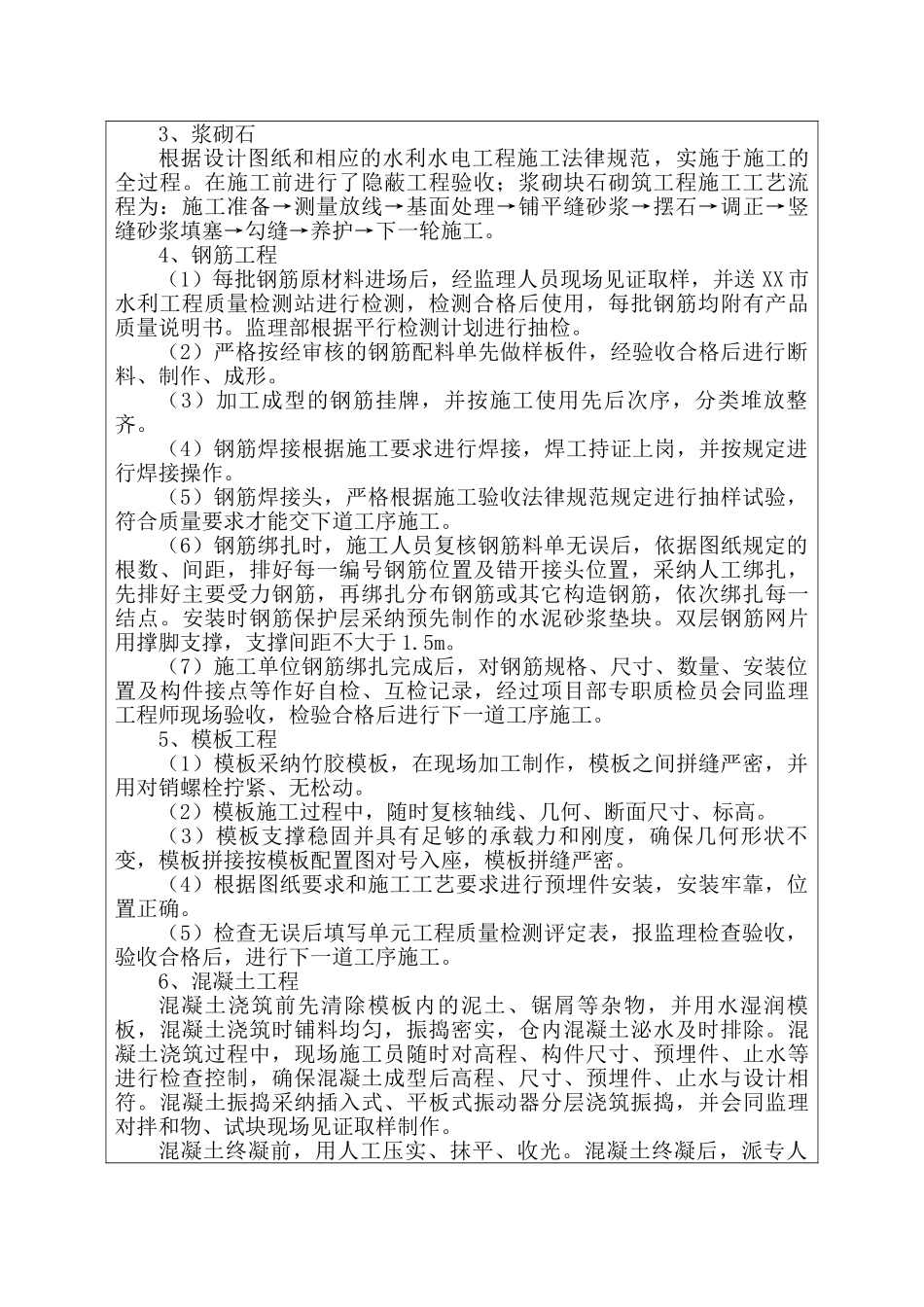

三、施工过程及完成的主要工程量1、土方开挖老三级跌水拆除后,先复测开挖地段的原始地面,根据设计图纸要求放样,确定开挖边线定桩、撒白灰
在放样的开挖区内,清除所有
