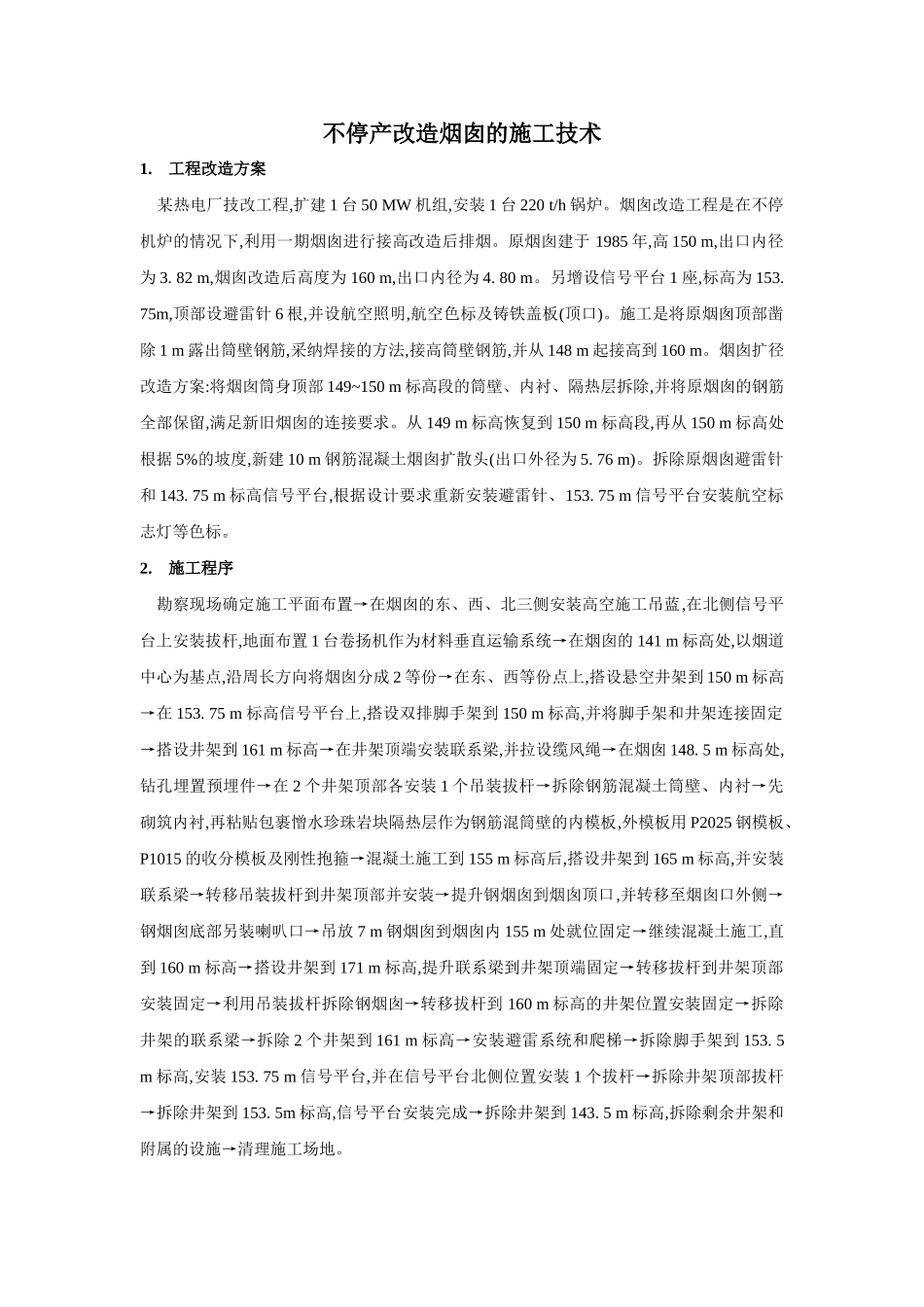

不停产改造烟囱的施工技术1
工程改造方案 某热电厂技改工程,扩建 1 台 50 MW 机组,安装 1 台 220 t/h 锅炉
烟囱改造工程是在不停机炉的情况下,利用一期烟囱进行接高改造后排烟
原烟囱建于 1985 年,高 150 m,出口内径为 3
82 m,烟囱改造后高度为 160 m,出口内径为 4
另增设信号平台 1 座,标高为 153
75m,顶部设避雷针 6 根,并设航空照明,航空色标及铸铁盖板(顶口)
施工是将原烟囱顶部凿除 1 m 露出筒壁钢筋,采纳焊接的方法,接高筒壁钢筋,并从 148 m 起接高到 160 m
烟囱扩径改造方案:将烟囱筒身顶部 149~150 m 标高段的筒壁、内衬、隔热层拆除,并将原烟囱的钢筋全部保留,满足新旧烟囱的连接要求
从 149 m 标高恢复到 150 m 标高段,再从 150 m 标高处根据 5%的坡度,新建 10 m 钢筋混凝土烟囱扩散头(出口外径为 5
拆除原烟囱避雷针和 143
75 m 标高信号平台,根据设计要求重新安装避雷针、153
75 m 信号平台安装航空标志灯等色标

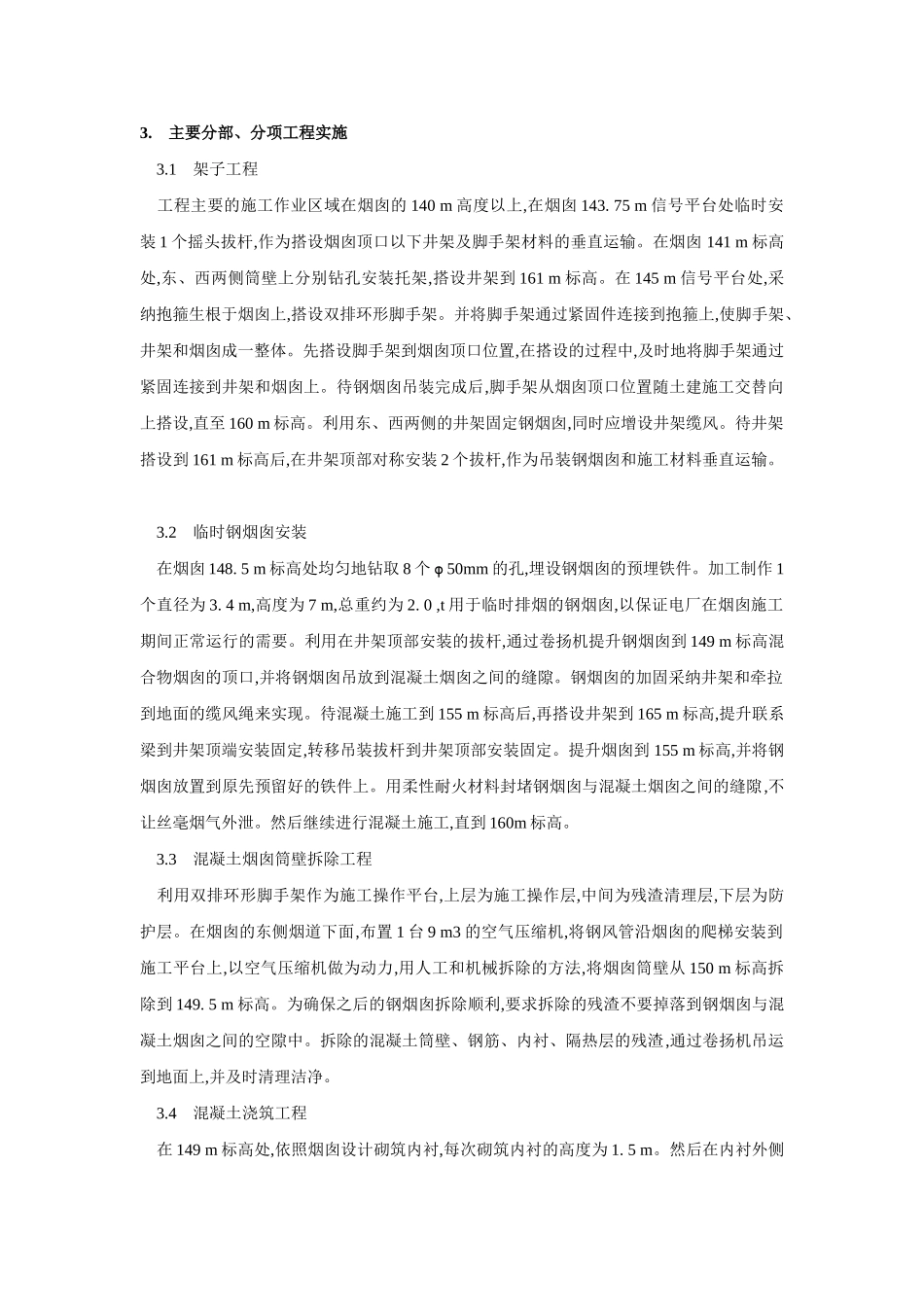

施工程序 勘察现场确定施工平面布置→在烟囱的东、西、北三侧安装高空施工吊蓝,在北侧信号平台上安装拔杆,地面布置 1 台卷扬机作为材料垂直运输系统→在烟囱的 141 m 标高处,以烟道中心为基点,沿周长方向将烟囱分成 2 等份→在东、西等份点上,搭设悬空井架到 150 m 标高→在 153
75 m 标高信号平台上,搭设双排脚手架到 150 m 标高,并将脚手架和井架连接固定→搭设井架到 161 m 标高→在井架顶端安装联系梁,并拉设缆风绳→在烟囱 148
5 m 标高处,钻孔埋置预埋件→在 2 个井架顶部各安装 1 个吊装拔杆→拆除钢筋混凝土筒壁、内衬→先砌筑内衬,再粘贴包裹憎水珍珠岩块隔热层作为钢筋
