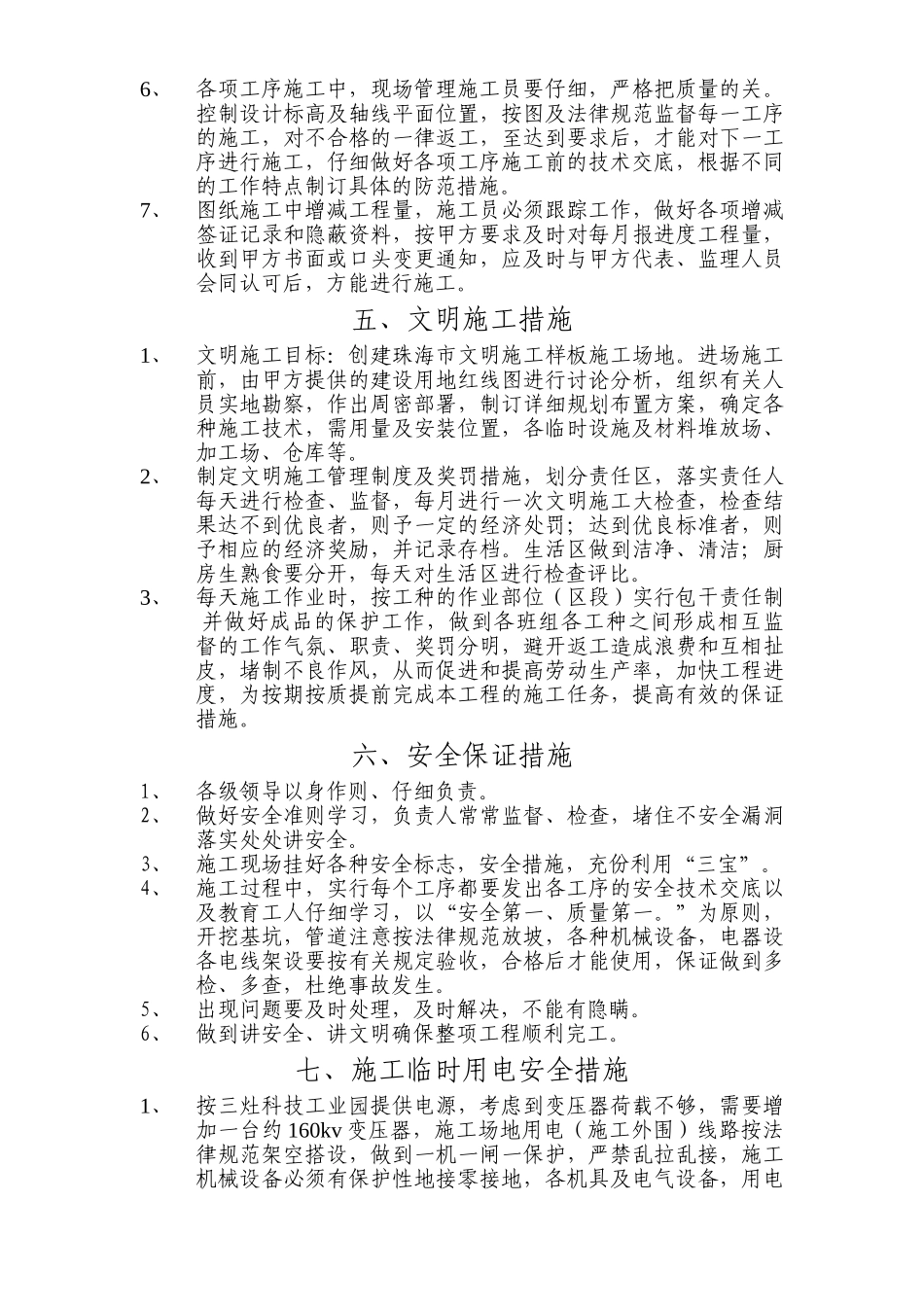

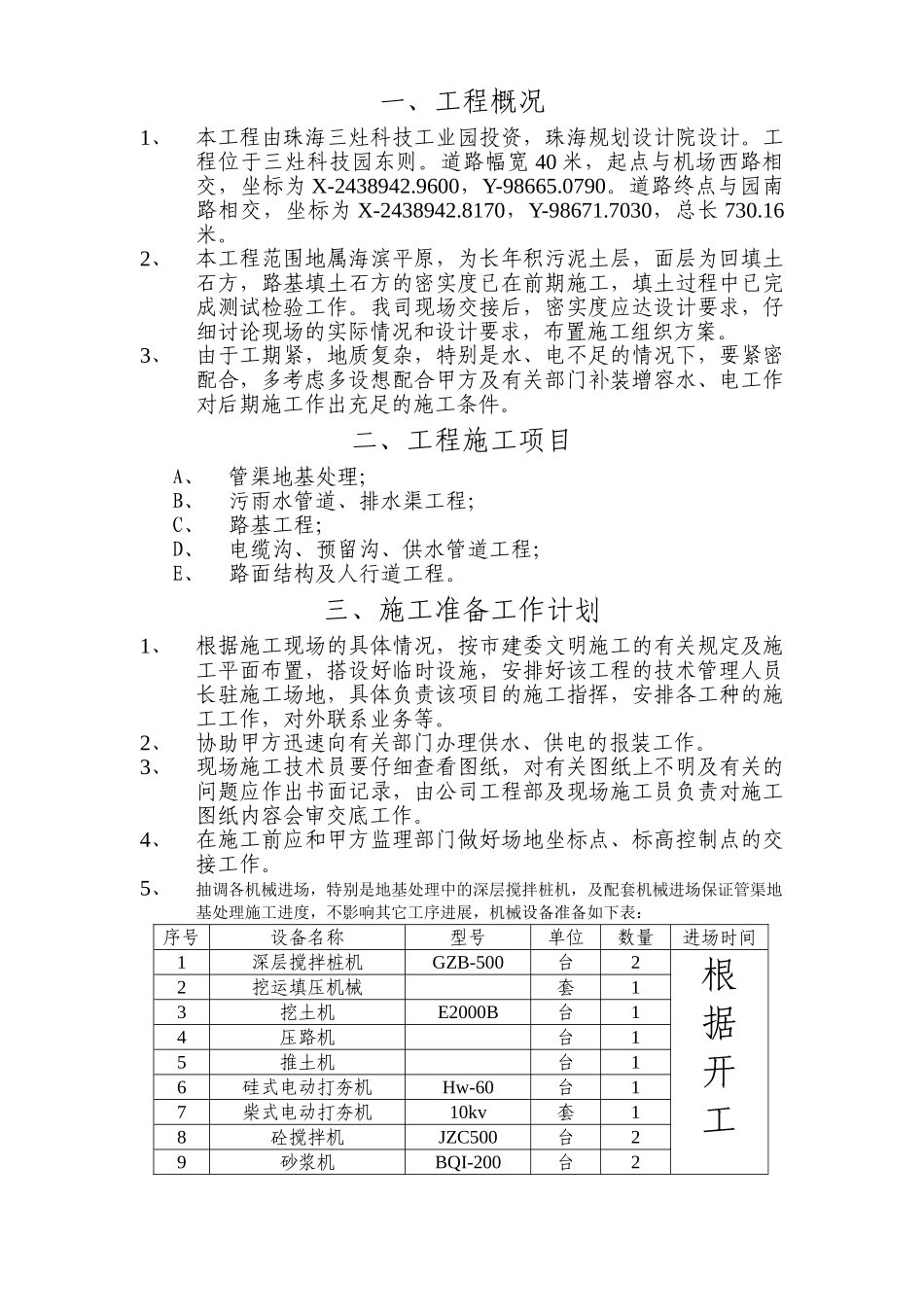

一、工程概况1、本工程由珠海三灶科技工业园投资,珠海规划设计院设计。工程位于三灶科技园东则。道路幅宽 40 米,起点与机场西路相交,坐标为 X-2438942.9600,Y-98665.0790。道路终点与园南路相交,坐标为 X-2438942.8170,Y-98671.7030,总长 730.16米。2、本工程范围地属海滨平原,为长年积污泥土层,面层为回填土石方,路基填土石方的密实度已在前期施工,填土过程中已完成测试检验工作。我司现场交接后,密实度应达设计要求,仔细讨论现场的实际情况和设计要求,布置施工组织方案。3、由于工期紧,地质复杂,特别是水、电不足的情况下,要紧密配合,多考虑多设想配合甲方及有关部门补装增容水、电工作对后期施工作出充足的施工条件。二、工程施工项目A、管渠地基处理;B、污雨水管道、排水渠工程;C、路基工程;D、电缆沟、预留沟、供水管道工程;E、路面结构及人行道工程。三、施工准备工作计划1、根据施工现场的具体情况,按市建委文明施工的有关规定及施工平面布置,搭设好临时设施,安排好该工程的技术管理人员长驻施工场地,具体负责该项目的施工指挥,安排各工种的施工工作,对外联系业务等。2、协助甲方迅速向有关部门办理供水、供电的报装工作。3、现场施工技术员要仔细查看图纸,对有关图纸上不明及有关的问题应作出书面记录,由公司工程部及现场施工员负责对施工图纸内容会审交底工作。4、在施工前应和甲方监理部门做好场地坐标点、标高控制点的交接工作。5、抽调各机械进场,特别是地基处理中的深层搅拌桩机,及配套机械进场保证管渠地基处理施工进度,不影响其它工序进展,机械设备准备如下表:序号设备名称型号单位数量进场时间1深层搅拌桩机GZB-500台2根据开工2挖运填压机械套13挖土机E2000B台14压路机台15推土机台16硅式电动打夯机Hw-60台17柴式电动打夯机10kv套18砼搅拌机JZC500台29砂浆机BQI-200台2时间提前进场10沟通电焊机BXI-28kvA台211钢筋切断机GJ4-40台112钢筋调直机GJ4-14/1台113插入式振动器ZPN50套514平板式振动器B-15台215沥青运车YZY900L辆116沥青洒布车LS4500辆117沥青洒布车510ZGOSWL辆118静压路机3Y8/10B台119静压路机2Y8/10B台120轮胎式压路机YL16台121振动式压路机W852台122振动式路机BW202AD台123沥青砼搅拌机NOP40A台124沥青砼搅拌机TBK-160A台125沥青砼摊铺机BK-171台126沥青砼摊铺机TITAN423台127沥青加热设备套128沥青脱桶设备TD-20套129潜水泵φ75mm台430木工圆锯MJ106台231经纬仪JL0050台132水...
