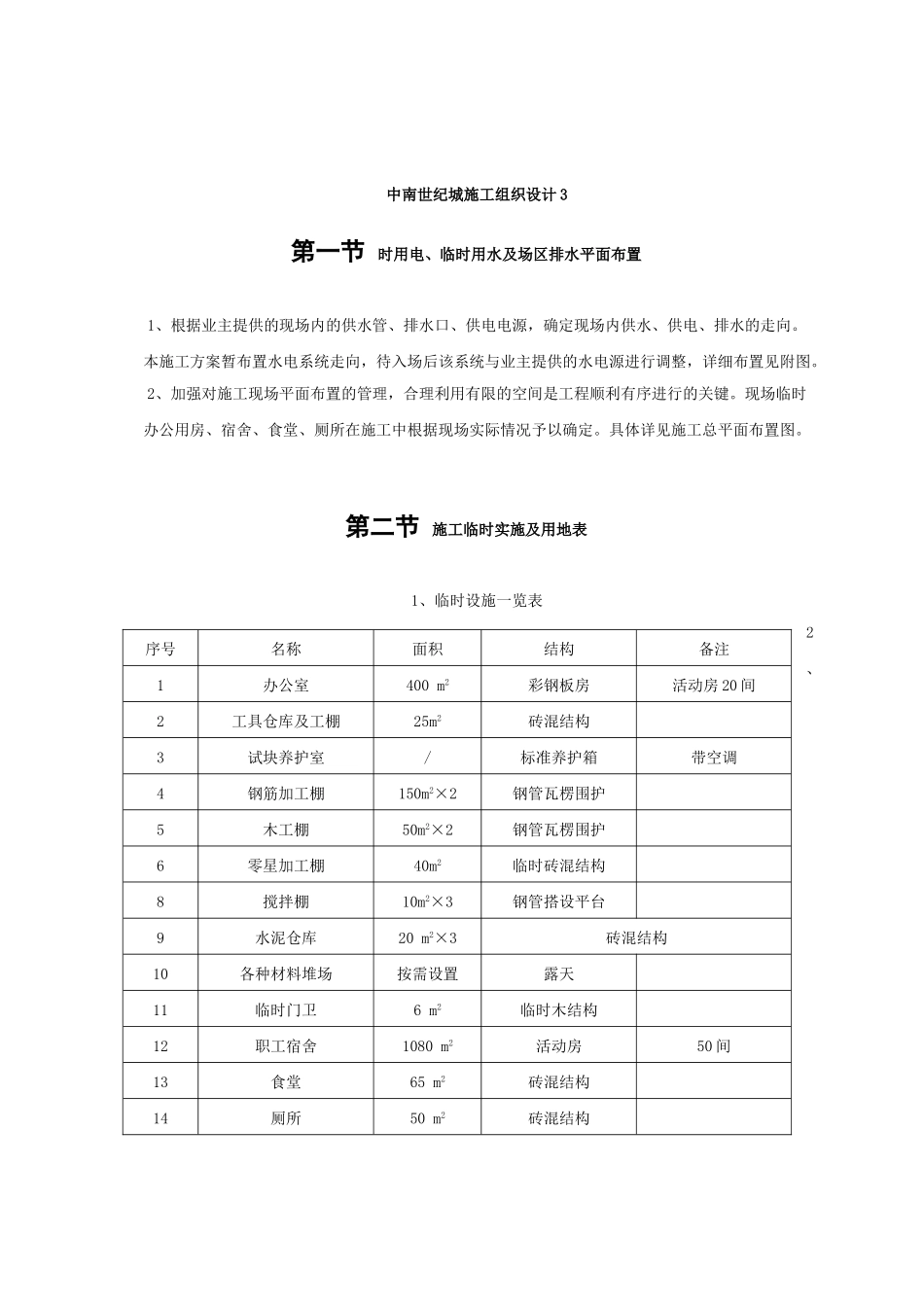

中南世纪城施工组织设计 3第一节 时用电、临时用水及场区排水平面布置1、根据业主提供的现场内的供水管、排水口、供电电源,确定现场内供水、供电、排水的走向。本施工方案暂布置水电系统走向,待入场后该系统与业主提供的水电源进行调整,详细布置见附图。2、加强对施工现场平面布置的管理,合理利用有限的空间是工程顺利有序进行的关键。现场临时办公用房、宿舍、食堂、厕所在施工中根据现场实际情况予以确定。具体详见施工总平面布置图。第二节 施工临时实施及用地表1、临时设施一览表2、序号名称面积结构备注1办公室400 m2彩钢板房活动房 20 间2工具仓库及工棚25m2砖混结构3试块养护室/标准养护箱带空调4钢筋加工棚150m2×2钢管瓦楞围护5木工棚50m2×2钢管瓦楞围护6零星加工棚40m2临时砖混结构8搅拌棚10m2×3钢管搭设平台9水泥仓库20 m2×3砖混结构10各种材料堆场按需设置露天11临时门卫6 m2临时木结构12职工宿舍1080 m2活动房50 间13食堂65 m2砖混结构14厕所50 m2砖混结构临时用地表用途面积(平方米)位置需用时间办公室200见施工平面布置图开工至竣工工具仓库及工棚25见施工平面布置图开工至竣工试块养护室10见施工平面布置图开工至竣工钢筋加工棚300见施工平面布置图开工至结构封顶木工棚100见施工平面布置图开工至结构封顶零星加工棚40见施工平面布置图开工至装饰阶段搅拌棚30见施工平面布置图开工至装饰阶段水泥仓库60见施工平面布置图开工至装饰阶段各种材料堆场按需设置见施工平面布置图临时门卫6见施工平面布置图开工至竣工职工宿舍540见施工平面布置图开工至竣工食堂65见施工平面布置图开工至竣工厕所50见施工平面布置图开工至竣工说明:各种临时设施在进入室外总体施工时逐步根据需要进行拆除,以不影响施工为前提条件。第三节 解决现场狭窄的措施1、本工程地下室施工阶段因为边坡自然放坡后使得场地较狭窄,部分通道仅容斗车通过。2、为解决现场狭窄问题,我们在地下室施工阶段,现场尽量少布置临时设施和堆场,充分利用现有的施工场地,合理进行临时设施及机械的布置。3、现场办公室及住宿等临时设施全部采纳 2 层结构,使用地面积尽量少。4、砼泵采纳拖泵。浇捣砼时才将其安置于砼泵送位置,不浇捣砼可将其拖走,减少施工场地占用。第二章 施工进度计划第一节 总体施工工期控制及分级施工进度计划网络图(一)总体施工工期控制本工程项目指挥部将运用进度计划编制软件进行施工网络计划控制,采纳以“大滚动、小...
