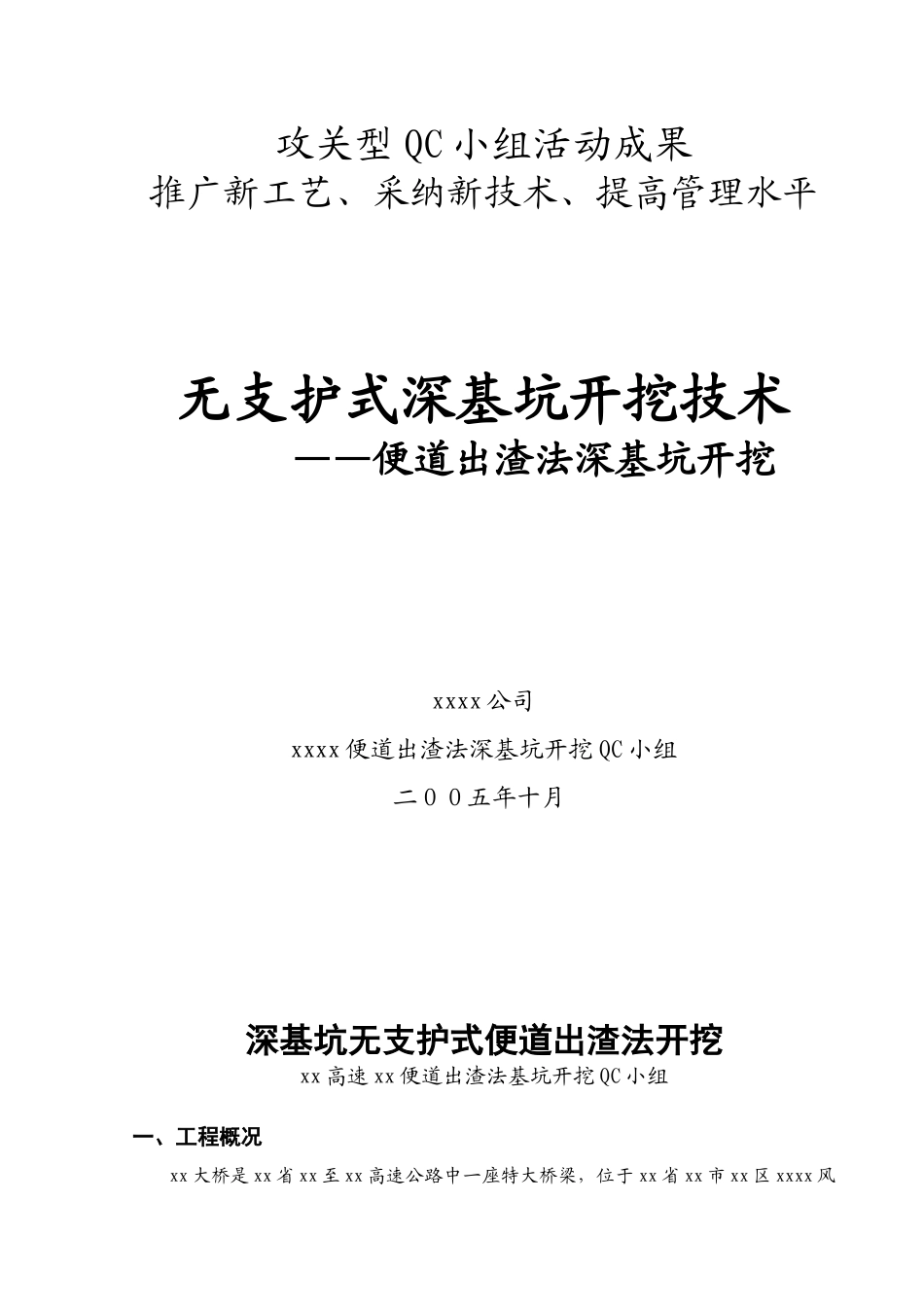

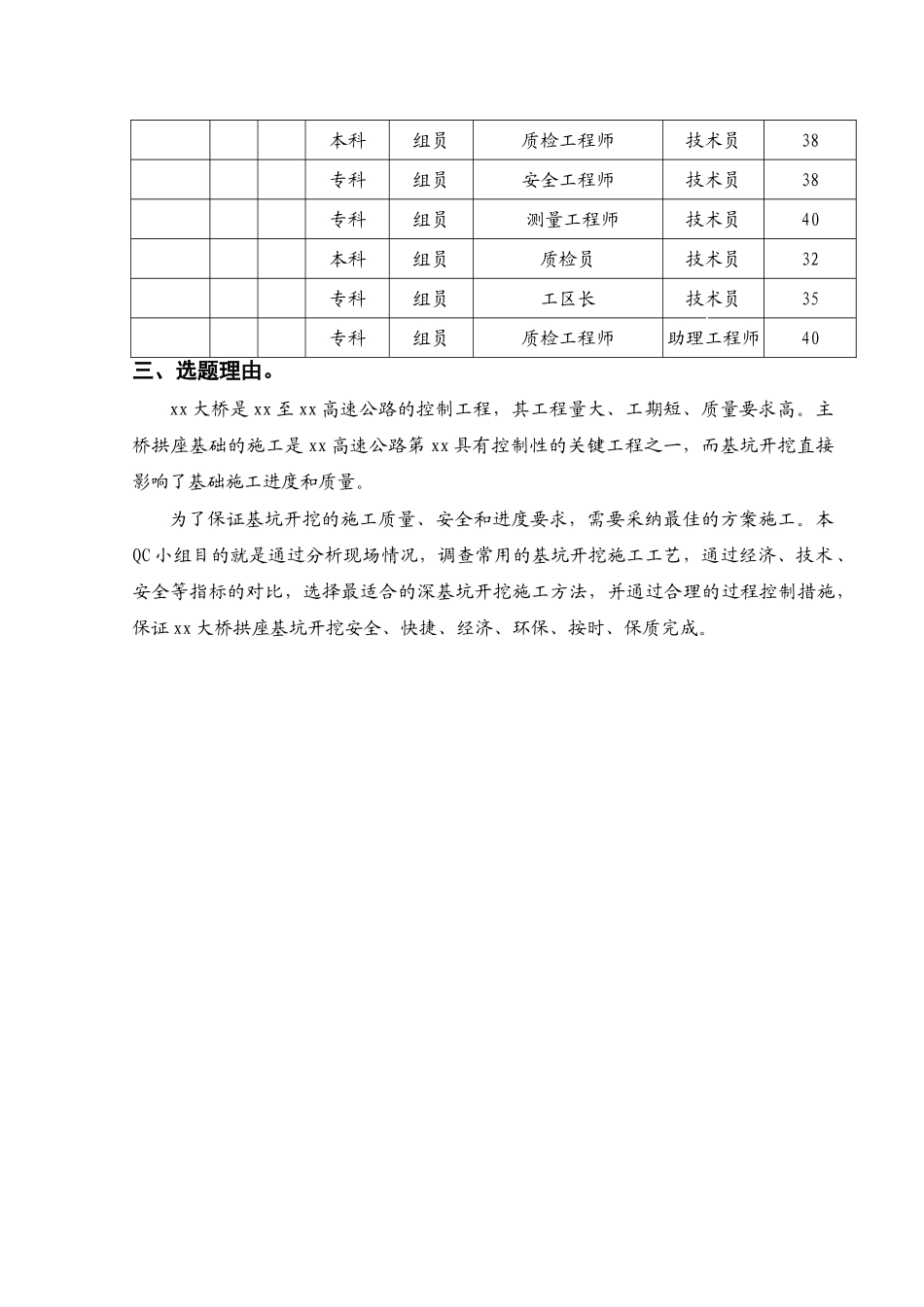

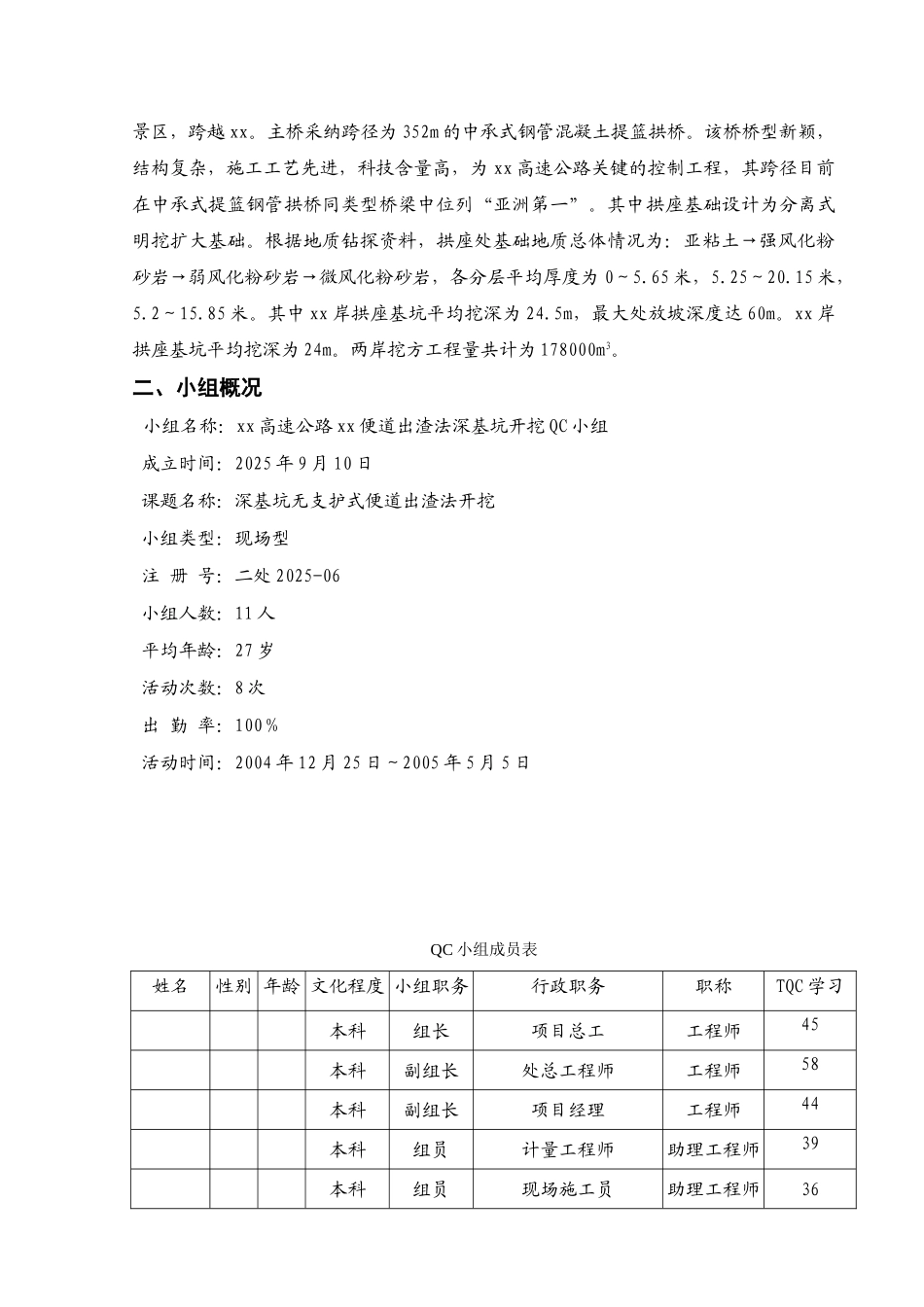

攻关型 QC 小组活动成果推广新工艺、采纳新技术、提高管理水平无支护式深基坑开挖技术 ——便道出渣法深基坑开挖xxxx 公司xxxx 便道出渣法深基坑开挖 QC 小组 二00五年十月深基坑无支护式便道出渣法开挖xx 高速 xx 便道出渣法基坑开挖 QC 小组一、工程概况xx 大桥是 xx 省 xx 至 xx 高速公路中一座特大桥梁,位于 xx 省 xx 市 xx 区 xxxx 风景区,跨越 xx。主桥采纳跨径为 352m 的中承式钢管混凝土提篮拱桥。该桥桥型新颖,结构复杂,施工工艺先进,科技含量高,为 xx 高速公路关键的控制工程,其跨径目前在中承式提篮钢管拱桥同类型桥梁中位列“亚洲第一”。其中拱座基础设计为分离式明挖扩大基础。根据地质钻探资料,拱座处基础地质总体情况为:亚粘土→强风化粉砂岩→弱风化粉砂岩→微风化粉砂岩,各分层平均厚度为 0~5.65 米,5.25~20.15 米,5.2~15.85 米。其中 xx 岸拱座基坑平均挖深为 24.5m,最大处放坡深度达 60m。xx 岸拱座基坑平均挖深为 24m。两岸挖方工程量共计为 178000m3。二、小组概况小组名称:xx 高速公路 xx 便道出渣法深基坑开挖 QC 小组成立时间:2025 年 9 月 10 日课题名称:深基坑无支护式便道出渣法开挖小组类型:现场型注 册 号:二处 2025-06小组人数:11 人 平均年龄:27 岁活动次数:8 次 出 勤 率:100% 活动时间:2004 年 12 月 25 日~2005 年 5 月 5 日QC 小组成员表姓名性别 年龄 文化程度 小组职务行政职务职称TQC 学习本科组长项目总工工程师45本科副组长处总工程师工程师58本科副组长项目经理工程师44本科组员计量工程师助理工程师39本科组员现场施工员助理工程师36本科组员质检工程师技术员38专科组员安全工程师技术员38专科组员 测量工程师技术员40本科组员质检员技术员32专科组员工区长技术员35专科组员质检工程师助理工程师40三、选题理由。xx 大桥是 xx 至 xx 高速公路的控制工程,其工程量大、工期短、质量要求高。主桥拱座基础的施工是 xx 高速公路第 xx 具有控制性的关键工程之一,而基坑开挖直接影响了基础施工进度和质量。为了保证基坑开挖的施工质量、安全和进度要求,需要采纳最佳的方案施工。本QC 小组目的就是通过分析现场情况,调查常用的基坑开挖施工工艺,通过经济、技术 、安全等指标的对比,选择最适合的深基坑开挖施工方法,并通过合理的过程控制措施,保证 xx 大桥拱座基坑开挖...
