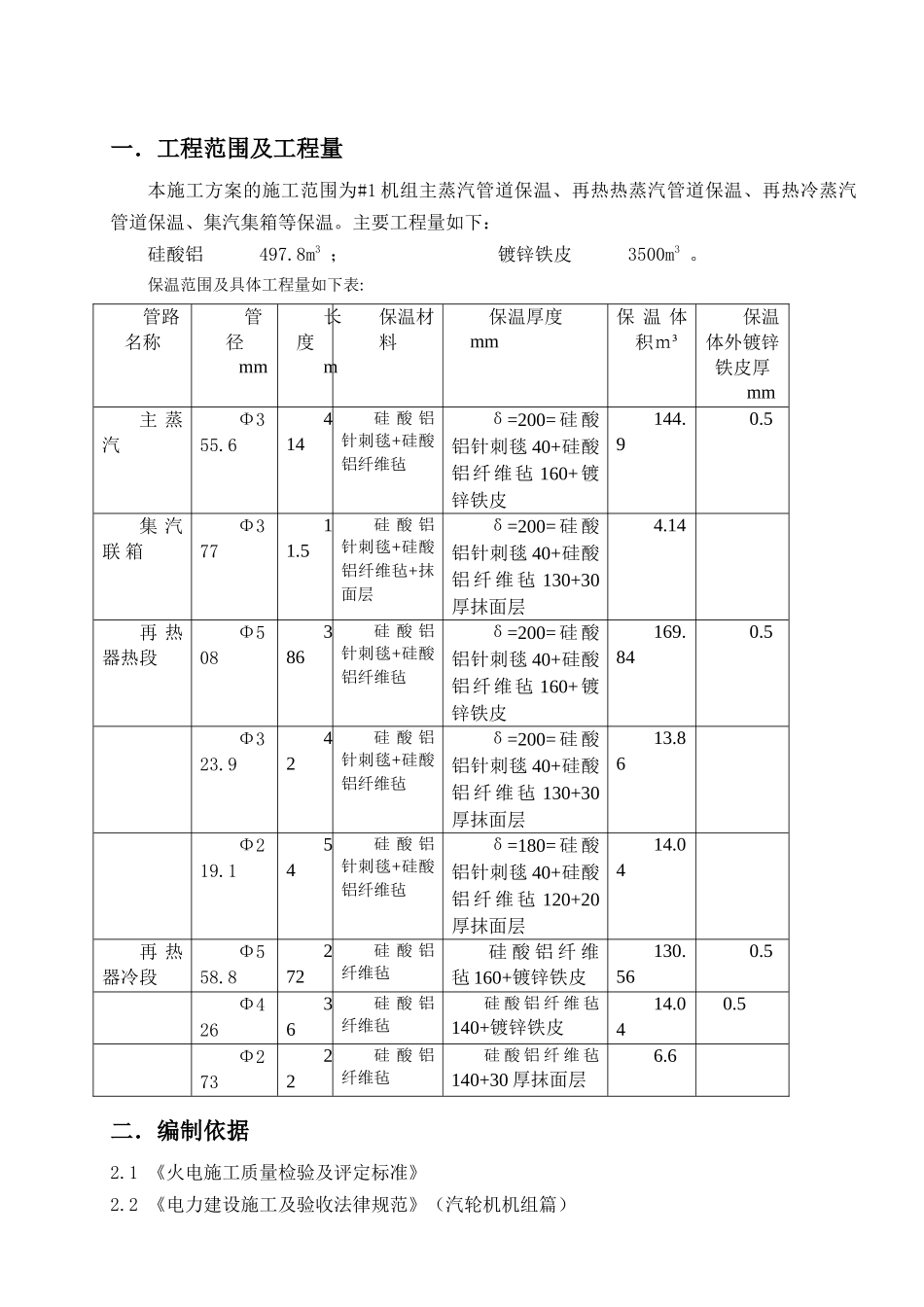

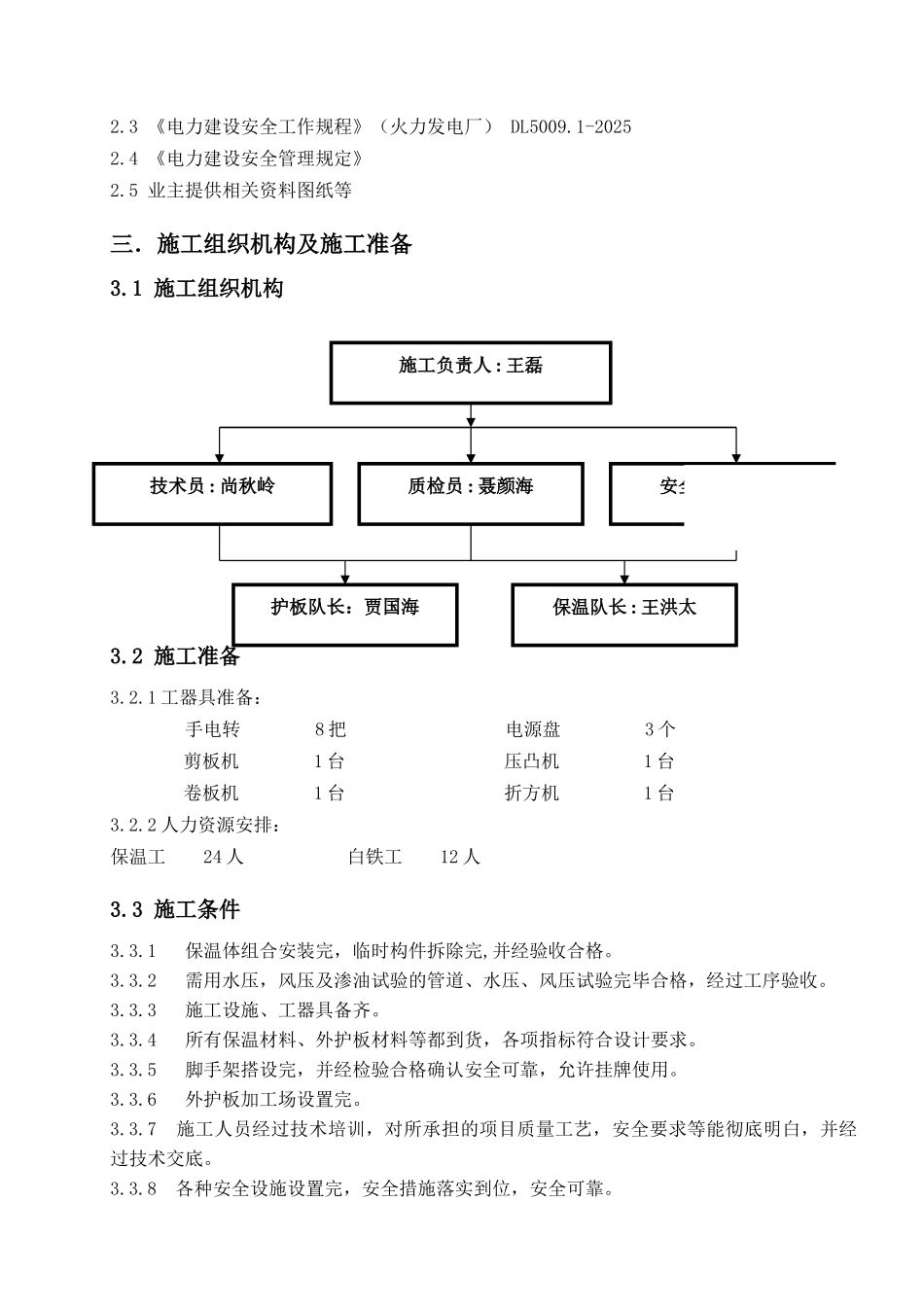

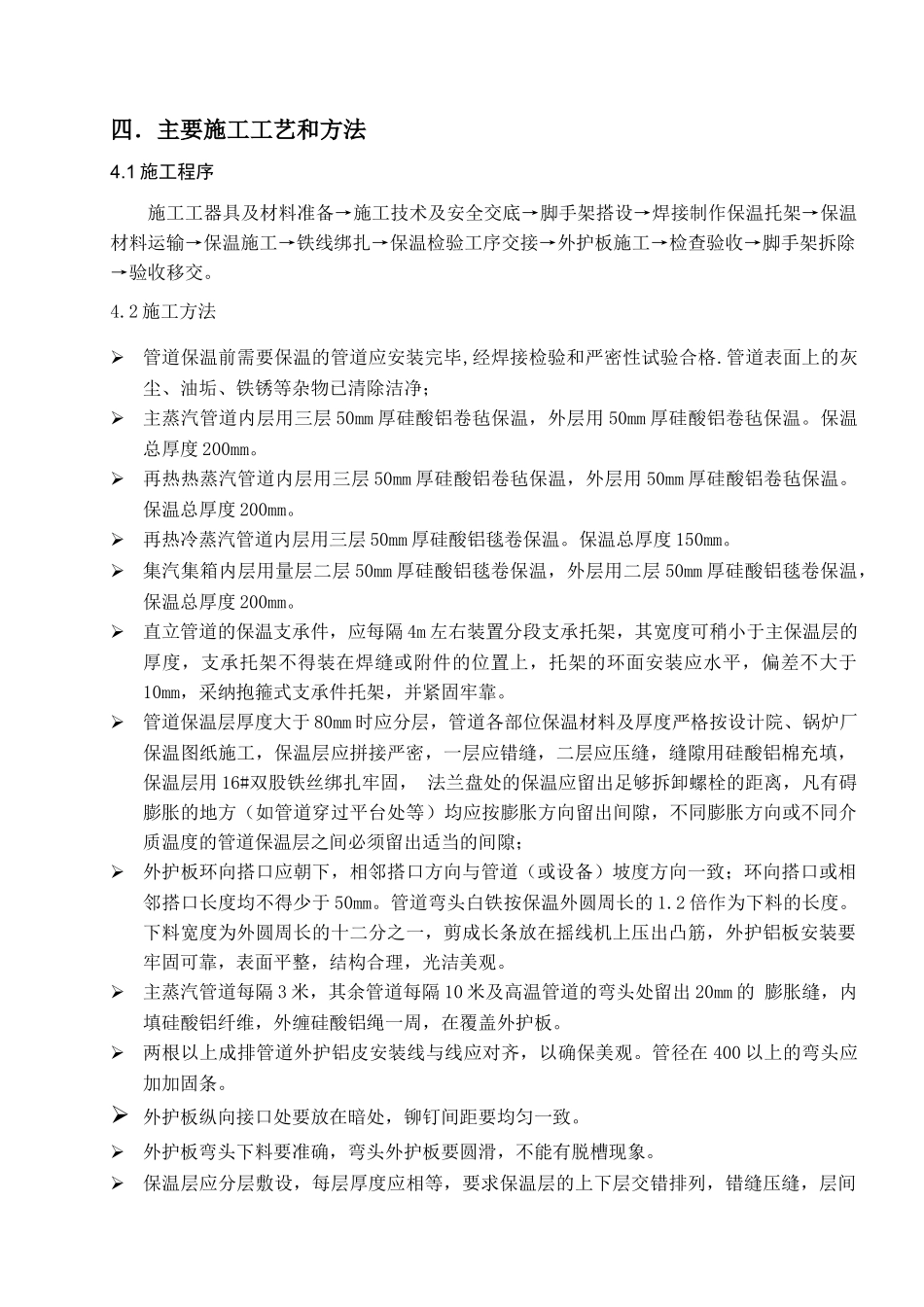

一.工程范围及工程量本施工方案的施工范围为#1 机组主蒸汽管道保温、再热热蒸汽管道保温、再热冷蒸汽管道保温、集汽集箱等保温。主要工程量如下:硅酸铝 497.8m3 ; 镀锌铁皮 3500m3 。 保温范围及具体工程量如下表:管路名称管径mm长度m保温材料保温厚度mm保 温 体积m³保温体外镀锌铁皮厚mm主 蒸汽Φ355.6414硅 酸 铝针刺毯+硅酸铝纤维毡δ=200= 硅 酸铝针刺毯 40+硅酸铝纤维毡 160+镀锌铁皮144.90.5集 汽联 箱Φ37711.5硅 酸 铝针刺毯+硅酸铝纤维毡+抹面层δ=200= 硅 酸铝针刺毯 40+硅酸铝 纤 维 毡 130+30厚抹面层4.14再 热器热段Φ508386硅 酸 铝针刺毯+硅酸铝纤维毡δ=200= 硅 酸铝针刺毯 40+硅酸铝纤维毡 160+镀锌铁皮169.840.5Φ323.942硅 酸 铝针刺毯+硅酸铝纤维毡δ=200= 硅 酸铝针刺毯 40+硅酸铝 纤 维 毡 130+30厚抹面层13.86Φ219.154硅 酸 铝针刺毯+硅酸铝纤维毡δ=180= 硅 酸铝针刺毯 40+硅酸铝 纤 维 毡 120+20厚抹面层14.04再 热器冷段Φ558.8272硅 酸 铝纤维毡硅 酸 铝 纤 维毡 160+镀锌铁皮130.560.5Φ42636硅 酸 铝纤维毡硅 酸 铝 纤 维 毡140+镀锌铁皮14.040.5Φ27322硅 酸 铝纤维毡硅 酸 铝 纤 维 毡140+30 厚抹面层6.6二.编制依据2.1 《火电施工质量检验及评定标准》 2.2 《电力建设施工及验收法律规范》(汽轮机机组篇)2.3 《电力建设安全工作规程》(火力发电厂) DL5009.1-20252.4 《电力建设安全管理规定》2.5 业主提供相关资料图纸等三.施工组织机构及施工准备3.1 施工组织机构3.2 施工准备3.2.1 工器具准备:手电转 8 把 电源盘 3 个剪板机 1 台 压凸机 1 台 卷板机 1 台 折方机 1 台3.2.2 人力资源安排:保温工 24 人 白铁工 12 人3.3 施工条件 3.3.1 保温体组合安装完,临时构件拆除完,并经验收合格。3.3.2 需用水压,风压及渗油试验的管道、水压、风压试验完毕合格,经过工序验收。3.3.3 施工设施、工器具备齐。3.3.4 所有保温材料、外护板材料等都到货,各项指标符合设计要求。3.3.5 脚手架搭设完,并经检验合格确认安全可靠,允许挂牌使用。3.3.6 外护板加工场设置完。3.3.7 施工人员经过技术培训,对所承担的项目质量工艺,安全要求等能彻底明白,并经过技术交底。3.3.8 各种安全设施设置完,安全措施落实到位,安全可靠。施工负责人 : 王磊安全员 : 杨金成技术员 : 尚秋岭...
