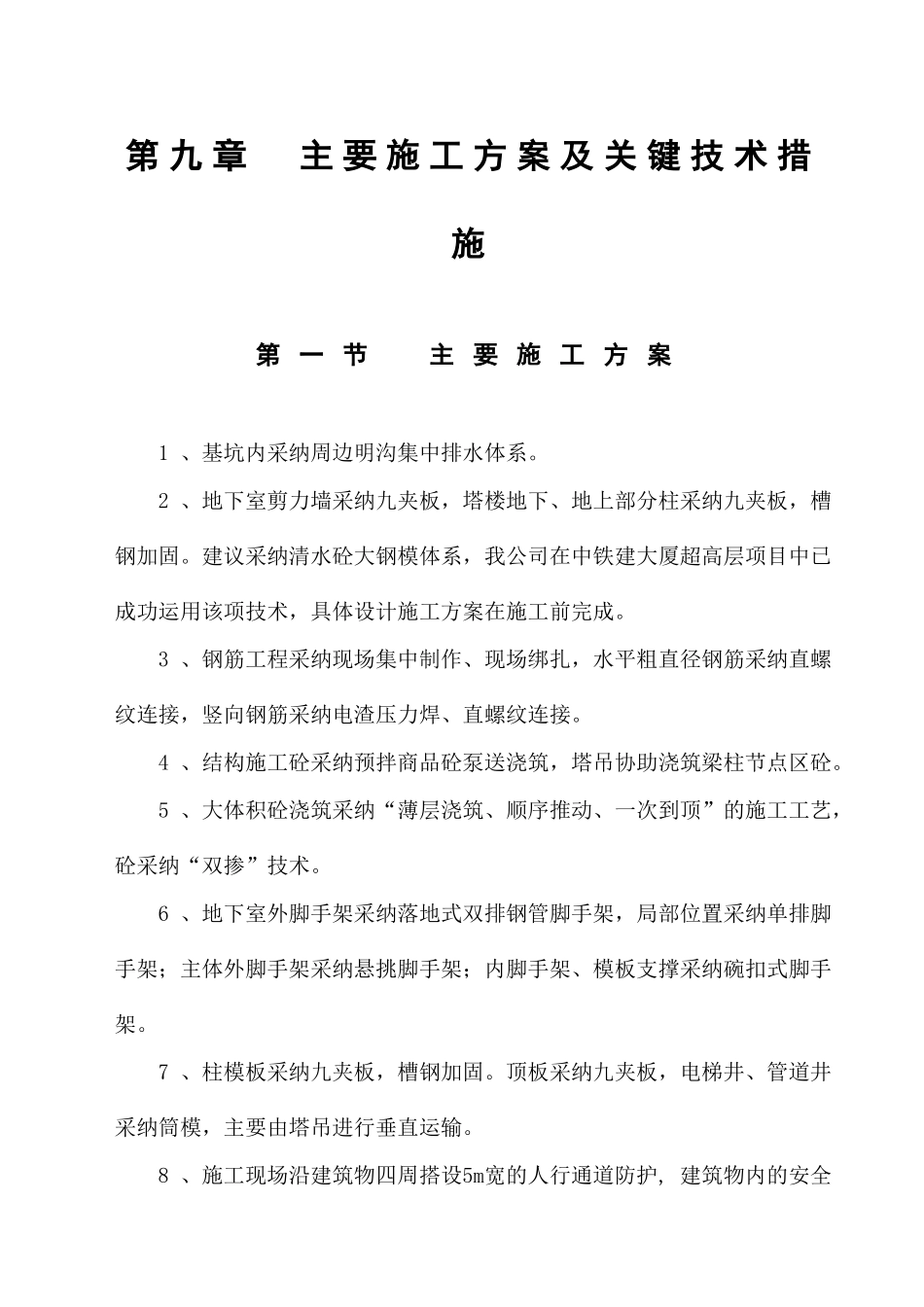

第 九 章 主 要 施 工 方 案 及 关 键 技 术 措施第 一 节 主 要 施 工 方 案1 、基坑内采纳周边明沟集中排水体系
2 、地下室剪力墙采纳九夹板,塔楼地下、地上部分柱采纳九夹板,槽钢加固
建议采纳清水砼大钢模体系,我公司在中铁建大厦超高层项目中已成功运用该项技术,具体设计施工方案在施工前完成
3 、钢筋工程采纳现场集中制作、现场绑扎,水平粗直径钢筋采纳直螺纹连接,竖向钢筋采纳电渣压力焊、直螺纹连接
4 、结构施工砼采纳预拌商品砼泵送浇筑,塔吊协助浇筑梁柱节点区砼
5 、大体积砼浇筑采纳“薄层浇筑、顺序推动、一次到顶”的施工工艺,砼采纳“双掺”技术
6 、地下室外脚手架采纳落地式双排钢管脚手架,局部位置采纳单排脚手架;主体外脚手架采纳悬挑脚手架;内脚手架、模板支撑采纳碗扣式脚手架
7 、柱模板采纳九夹板,槽钢加固
顶板采纳九夹板,电梯井、管道井采纳筒模,主要由塔吊进行垂直运输
8 、施工现场沿建筑物四周搭设5m宽的人行通道防护, 建筑物内的安全防护采纳工具式防护设施防护
9 、主要施工机械设备选用:1 台70m 臂长的7020塔吊,1 台50m 臂长的5023塔吊,2台人货电梯,地下室施工阶段配3 台砼输送泵,地面以上配2台砼输送泵,1 台120KVA柴油发电机等设备
10、核心筒承台大体积砼采纳蓄水保温施工方案
该项技术我公司已在政协联谊大厦 4
4 米厚底板砼施工中成功应用
第 二 节 施 工 测 量 及 沉 降 观 测深圳捷美商务中心由地下三层车库、地上53层主楼和四层裙房组成
由于本工程体量大、工期紧,测量工作必须与其它施工作业配合好
为确保整个工程高速、高质量地施工,精心制定以下施测、仪器设备等方面的方案
一、施工测量的基本原则1 、整体控制局部
2 、高精度控制低精度
3 、长方向、长边控制短方向、短边
二、测量方法的选择根据本工程的建筑造型、地理
