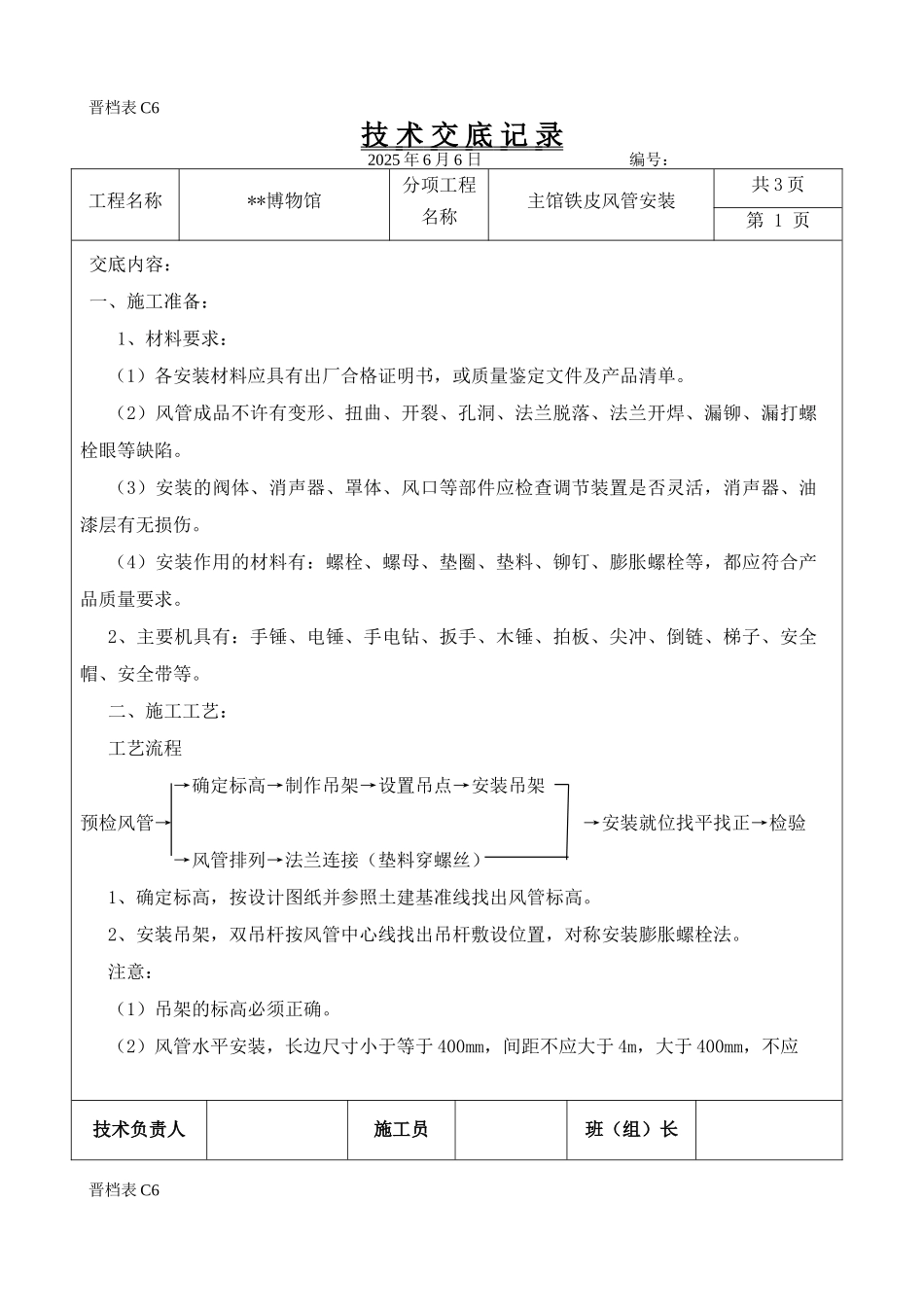

晋档表 C6技 术 交 底 记 录 2025 年 6 月 6 日 编号:工程名称**博物馆分项工程名称主馆铁皮风管安装共 3 页第 1 页交底内容:一、施工准备:1、材料要求:(1)各安装材料应具有出厂合格证明书,或质量鉴定文件及产品清单
(2)风管成品不许有变形、扭曲、开裂、孔洞、法兰脱落、法兰开焊、漏铆、漏打螺栓眼等缺陷
(3)安装的阀体、消声器、罩体、风口等部件应检查调节装置是否灵活,消声器、油漆层有无损伤
(4)安装作用的材料有:螺栓、螺母、垫圈、垫料、铆钉、膨胀螺栓等,都应符合产品质量要求
2、主要机具有:手锤、电锤、手电钻、扳手、木锤、拍板、尖冲、倒链、梯子、安全帽、安全带等
二、施工工艺:工艺流程→确定标高→制作吊架→设置吊点→安装吊架预检风管→ →安装就位找平找正→检验→风管排列→法兰连接(垫料穿螺丝) 1、确定标高,按设计图纸并参照土建基准线找出风管标高
2、安装吊架,双吊杆按风管中心线找出吊杆敷设位置,对称安装膨胀螺栓法
注意:(1)吊架的标高必须正确

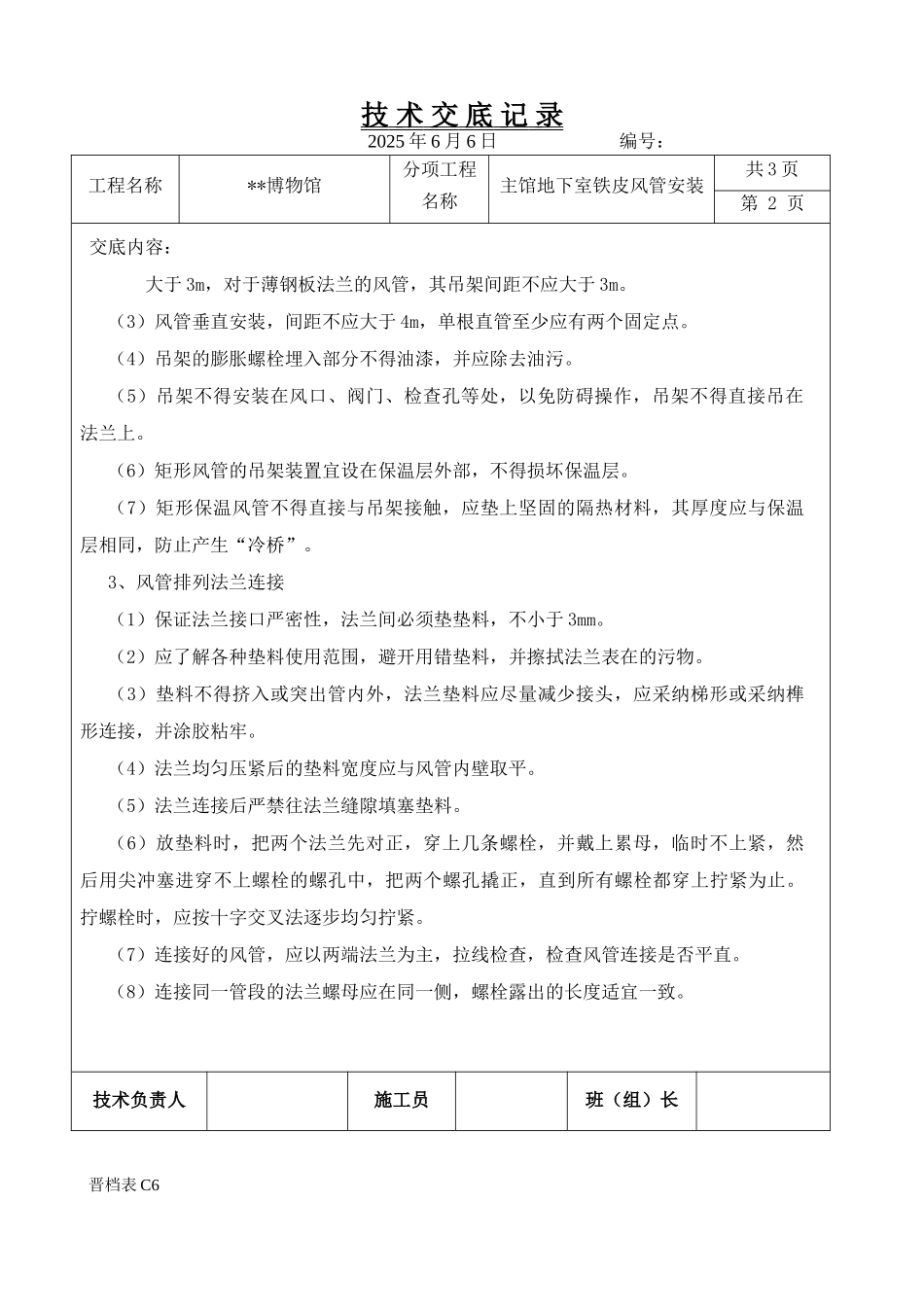

(2)风管水平安装,长边尺寸小于等于 400mm,间距不应大于 4m,大于 400mm,不应技术负责人施工员班(组)长晋档表 C6技 术 交 底 记 录 2025 年 6 月 6 日 编号:晋档表 C6工程名称**博物馆分项工程名称主馆地下室铁皮风管安装共 3 页第 2 页交底内容:大于 3m,对于薄钢板法兰的风管,其吊架间距不应大于 3m
(3)风管垂直安装,间距不应大于 4m,单根直管至少应有两个固定点
(4)吊架的膨胀螺栓埋入部分不得油漆,并应除去油污
(5)吊架不得安装在风口、阀门、检查孔等处,以免防碍操作,吊架不得直接吊在法兰上
(6)矩形风管的吊架装置宜设在保温层外部,不得损坏保温层

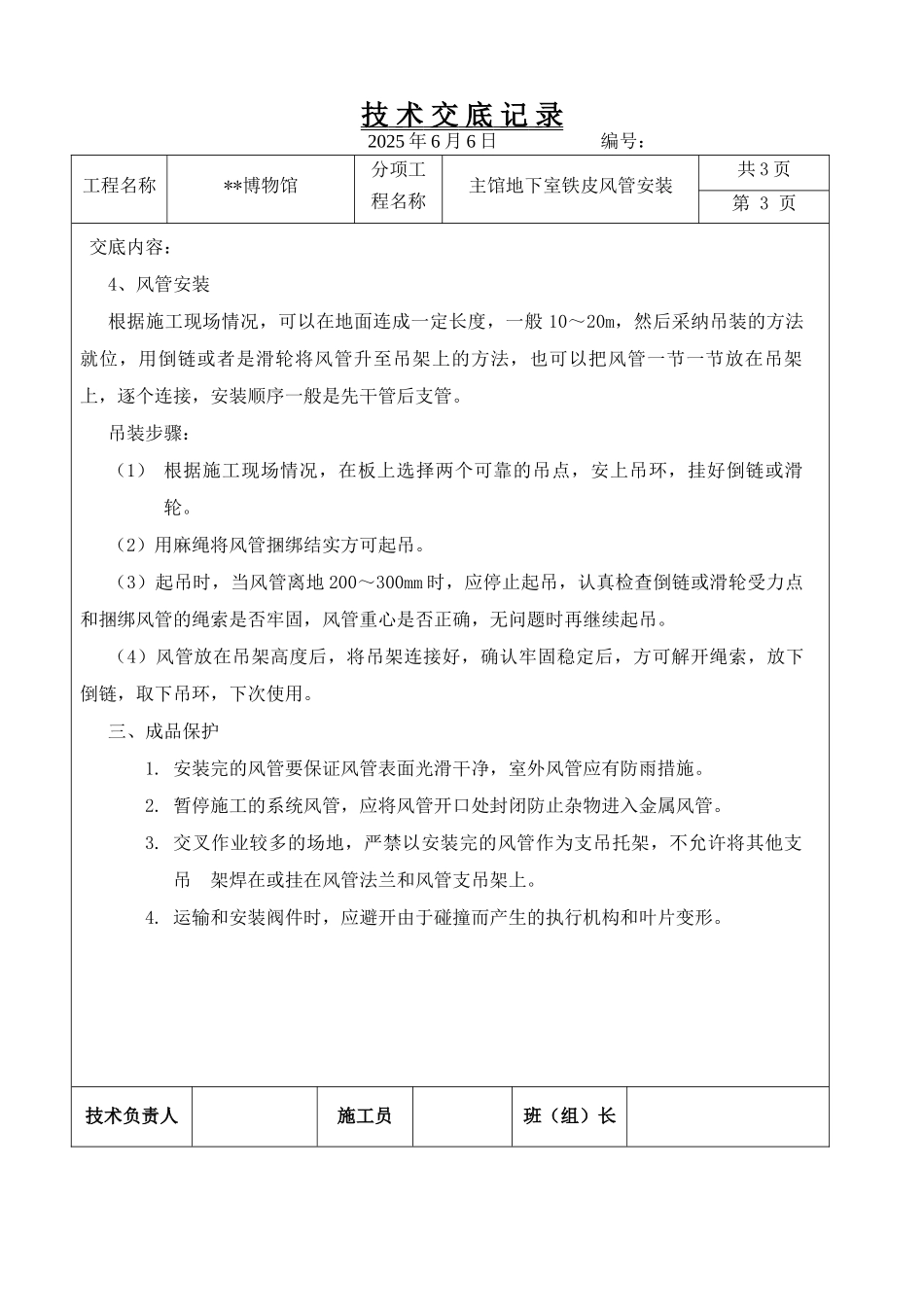

(7)矩形保温风管不得直接与吊架接触,应垫上坚固的隔热材料,其厚度应与保温层相同,防止产生“冷桥”
