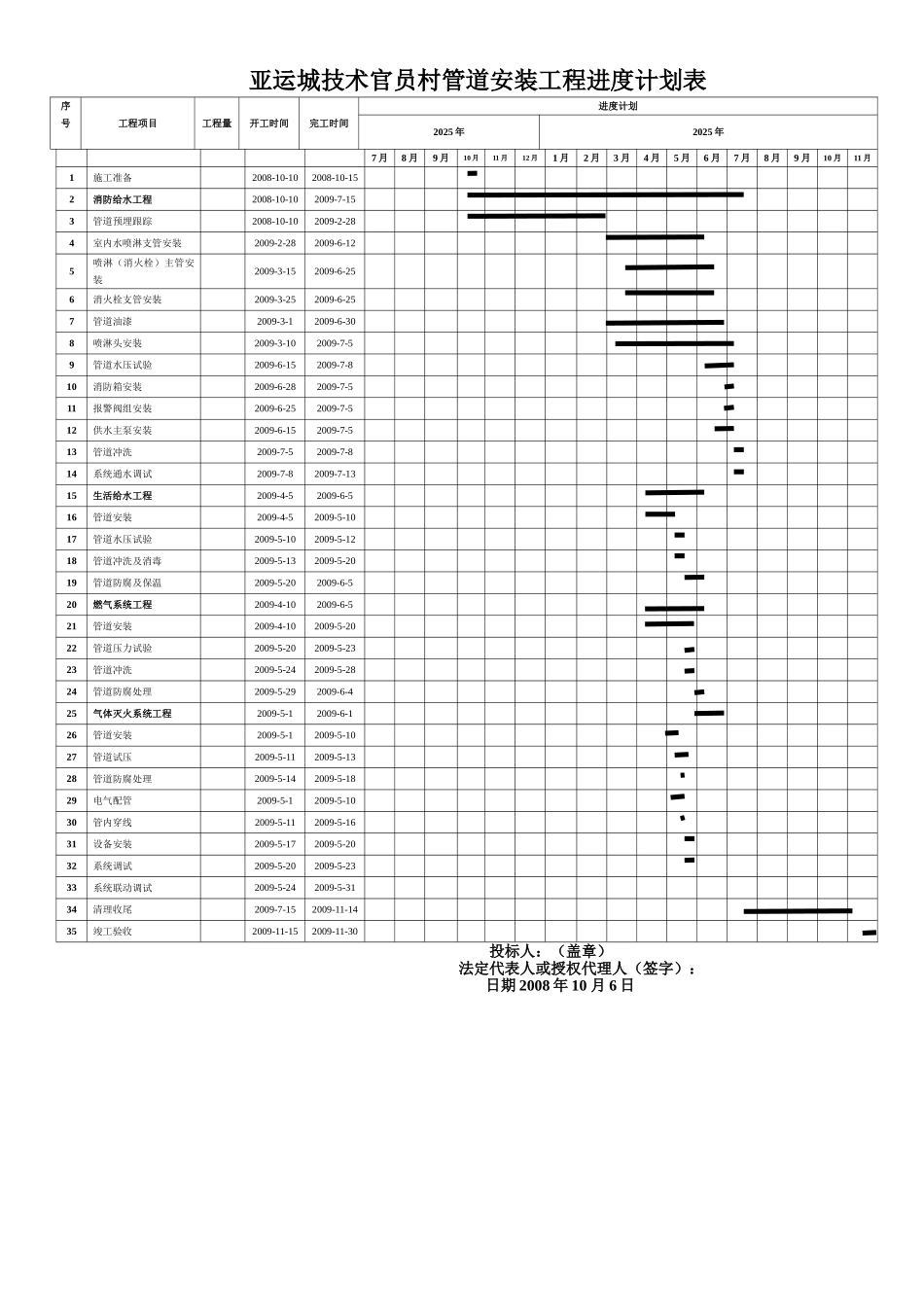

亚运城技术官员村管道安装工程进度计划表序号工程项目工程量开工时间完工时间进度计划2025 年2025 年7 月8 月9 月10 月11 月12 月1 月2 月3 月4 月5 月6 月7 月8 月9 月10 月11 月1施工准备2008-10-102008-10-152消防给水工程2008-10-102009-7-153管道预埋跟踪2008-10-102009-2-284室内水喷淋支管安装2009-2-282009-6-125喷淋(消火栓)主管安装2009-3-152009-6-256消火栓支管安装2009-3-252009-6-257管道油漆2009-3-12009-6-308喷淋头安装2009-3-102009-7-59管道水压试验2009-6-152009-7-810消防箱安装2009-6-282009-7-511报警阀组安装2009-6-252009-7-512供水主泵安装2009-6-152009-7-513管道冲洗2009-7-52009-7-814系统通水调试2009-7-82009-7-1315生活给水工程2009-4-52009-6-516管道安装2009-4-52009-5-1017管道水压试验2009-5-102009-5-1218管道冲洗及消毒2009-5-132009-5-2019管道防腐及保温2009-5-202009-6-520燃气系统工程2009-4-102009-6-521管道安装2009-4-102009-5-2022管道压力试验2009-5-202009-5-2323管道冲洗2009-5-242009-5-2824管道防腐处理2009-5-292009-6-425气体灭火系统工程2009-5-12009-6-126管道安装2009-5-12009-5-1027管道试压2009-5-112009-5-1328管道防腐处理2009-5-142
