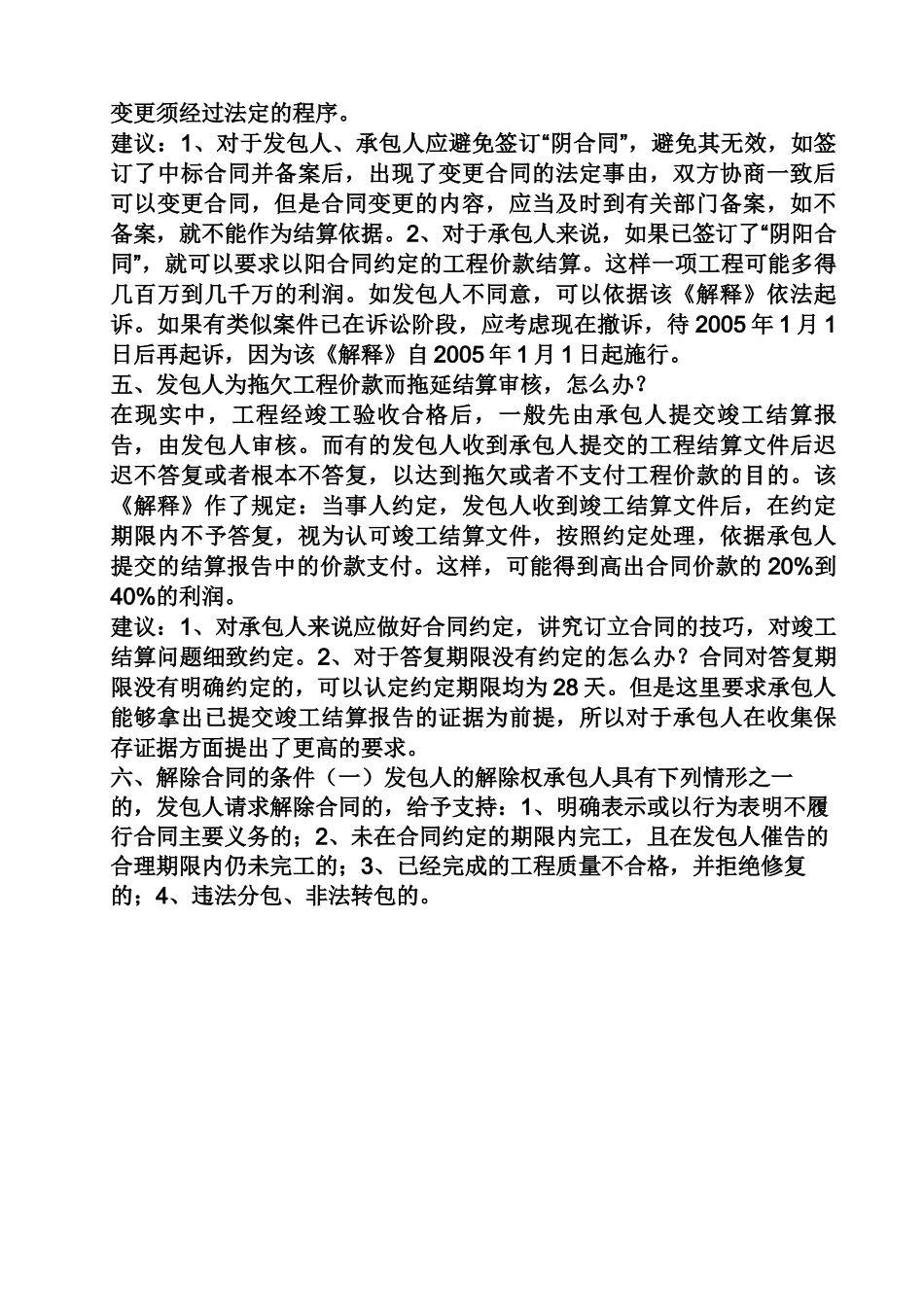

建设施工合同解释【篇一:《最高院关于审理建筑工程施工合同纠纷案件适用法律问题的解释》之释义】《最高院关于审理建筑工程施工合同纠纷案件适用法律问题的解释》释义一、违法分包、非法转包挂靠等造成合同无效时,工程价款的处理办法。(一)如果建筑工程质量合格,可以参照合同约定的结算工程价款进行结算。(二)如果建筑工程经竣工验收不合格,分两种情况处理:1、可以修复的,修复后经竣工验收合格,应由承包方承担修复费用;2、修复后不合格的,将不支付承包人的工程价款。(三)如果发包人对建筑工程有过错,也应承担相应责任,如:提供设计不合理,提供或指定购买的材料不符合强制标准,直接指定分包人分包专业工程等。(3)注意对对方提供的材料进行检验、材料保存;(4)注意及时进行发函签证;(5)验收不合格及时修复、修复后及时提交验收材料;(6)如果发包人以合同无效为由拒绝支付工程款,应以该《解释》为据,据理力争。2、对发包人:(1)事前告知或在合同中约定不得违法承包、转包、挂靠;(2)与设计单位订立好合同、评估设计方案的合理性;(3)对由发包人提供的建筑材料进行进货凭证的保存、事先的检验以及与承包人共同检验共同签署合格证明等;(3)及时验收。对于不合格能修复的,计算延误工期,用以索赔,对于不能修复的,拒绝支付工程款。二、承包人非法转包、违法分包或没有资质的实际施工人借用资质签订的合同无效。法院可以收缴当事人已经取得的非法所得。这里的非法所得包括:挂靠费、转包费、分包费、手续费、管理费、施工人的毛利等。三、关于建筑工程施工合同的效力问题。《解释》规定了五种无效的情形:(一)承包人未取得资质或超越资质等级;(二)没有资质而借用资质;(三)必须招标而未招标或招标无效的;(四)非法转包;(五)违法分包。另外还有《民法通则》和《合同法》等基本法律规定的合同无效的情形。四、“阴阳合同”问题。在建筑工程招标中,有的当事人为获取不正当利益,在签订中标合同前后,往往就同一工程再签订一份或多份与中标合同的工程价款等主要内容不一致的合同。《解释》第21条明确规定应当以“阳合同”及备案的中标合同作为结算的工程价款依据。因为法律、行政法规规定中标合同的变更须经过法定的程序。建议:1、对于发包人、承包人应避免签订“阴合同”,避免其无效,如签订了中标合同并备案后,出现了变更合同的法定事由,双方协商一致后可以变更合同,但是合同变更的内容,应当及时到有关部门备案,如不备案,就不能作为结算依据。2、对于承包人来说,如果已签订了“阴阳合同”,就可以要求以阳合同约定的工程价款结算。这样一项工程可能多得几百万到几千万的利润。如发包人不同意,可以依据该《解释》依法起诉。如果有类似案件已在诉讼阶段,应考虑现在撤诉,待2005年1月1日后再起诉,因为该《解释》自2005年1月1日起施行。五、发包人为拖欠工程价款而拖延结算审核,怎么办?在现实中,工程经竣工验收合格后,一般先由承包人提交竣工结算报告,由发包人审核。而有的发包人收到承包人提交的工程结算文件后迟迟不答复或者根本不答复,以达到拖欠或者不支付工程价款的目的。该《解释》作了规定:当事人约定,发包人收到竣工结算文件后,在约定期限内不予答复,视为认可竣工结算文件,按照约定处理,依据承包人提交的结算报告中的价款支付。这样,可能得到高出合同价款的20%到40%的利润。建议:1、对承包人来说应做好合同约定,讲究订立合同的技巧,对竣工结算问题细致约定。2、对于答复期限没有约定的怎么办?合同对答复期限没有明确约定的,可以认定约定期限均为28天。但是这里要求承包人能够拿出已提交竣工结算报告的证据为前提,所以对于承包人在收集保存证据方面提出了更高的要求。六、解除合同的条件(一)发包人的解除权承包人具有下列情形之一的,发包人请求解除合同的,给予支持:1、明确表示或以行为表明不履行合同主要义务的;2、未在合同约定的期限内完工,且在发包人催告的合理期限内仍未完工的;3、已经完成的工程质量不合格,并拒绝修复的;4、违法分包、非法转包的。建议:1、承包人进度迟缓,发包人...
