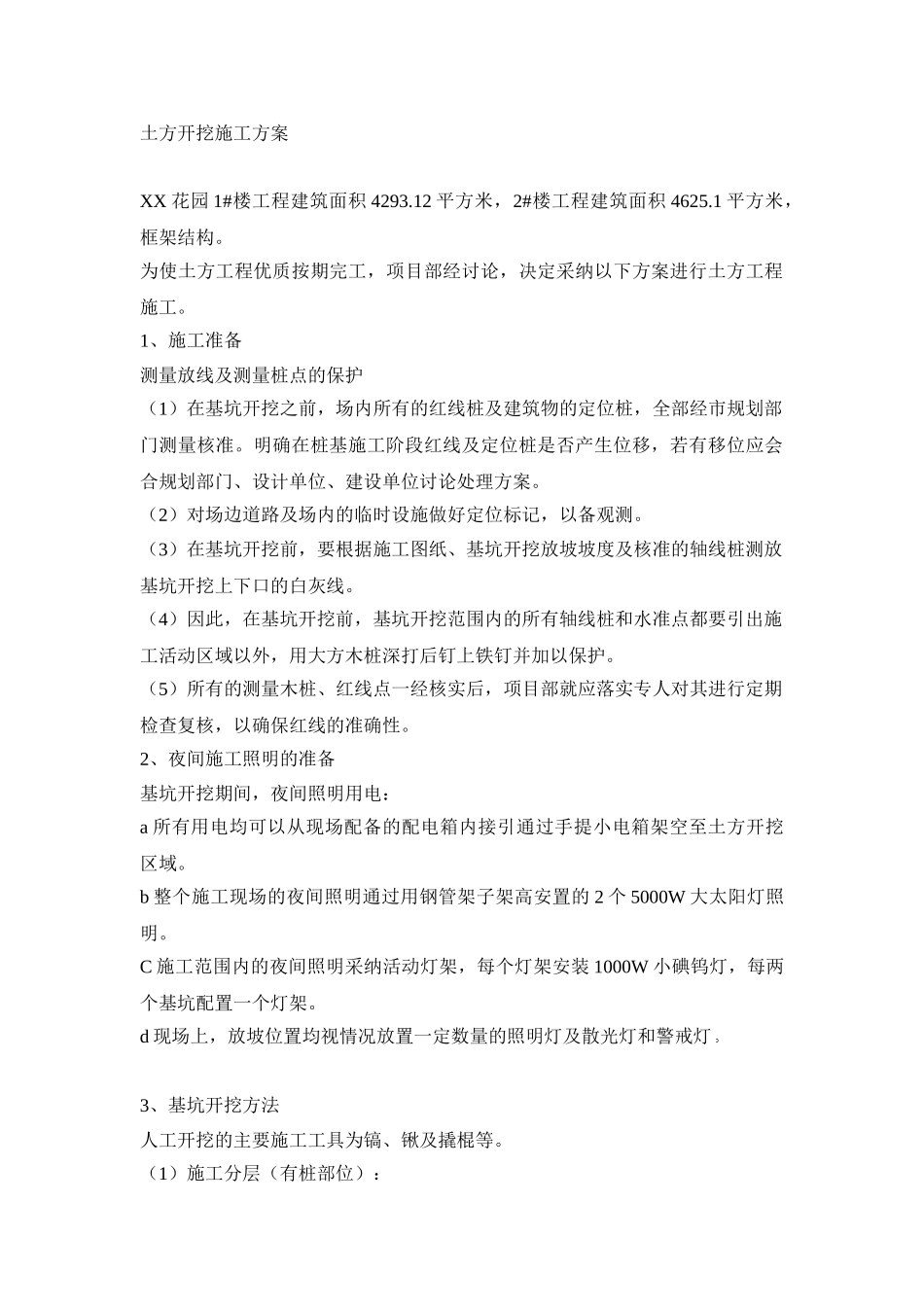

土方开挖施工方案XX 花园 1#楼工程建筑面积 4293
12 平方米,2#楼工程建筑面积 4625
1 平方米,框架结构
为使土方工程优质按期完工,项目部经讨论,决定采纳以下方案进行土方工程施工
1、施工准备测量放线及测量桩点的保护(1)在基坑开挖之前,场内所有的红线桩及建筑物的定位桩,全部经市规划部门测量核准
明确在桩基施工阶段红线及定位桩是否产生位移,若有移位应会合规划部门、设计单位、建设单位讨论处理方案
(2)对场边道路及场内的临时设施做好定位标记,以备观测
(3)在基坑开挖前,要根据施工图纸、基坑开挖放坡坡度及核准的轴线桩测放基坑开挖上下口的白灰线
(4)因此,在基坑开挖前,基坑开挖范围内的所有轴线桩和水准点都要引出施工活动区域以外,用大方木桩深打后钉上铁钉并加以保护
(5)所有的测量木桩、红线点一经核实后,项目部就应落实专人对其进行定期检查复核,以确保红线的准确性
2、夜间施工照明的准备基坑开挖期间,夜间照明用电:a 所有用电均可以从现场配备的配电箱内接引通过手提小电箱架空至土方开挖区域
b 整个施工现场的夜间照明通过用钢管架子架高安置的 2 个 5000W 大太阳灯照明
C 施工范围内的夜间照明采纳活动灯架,每个灯架安装 1000W 小碘钨灯,每两个基坑配置一个灯架
d 现场上,放坡位置均视情况放置一定数量的照明灯及散光灯和警戒灯
3、基坑开挖方法人工开挖的主要施工工具为镐、锹及撬棍等

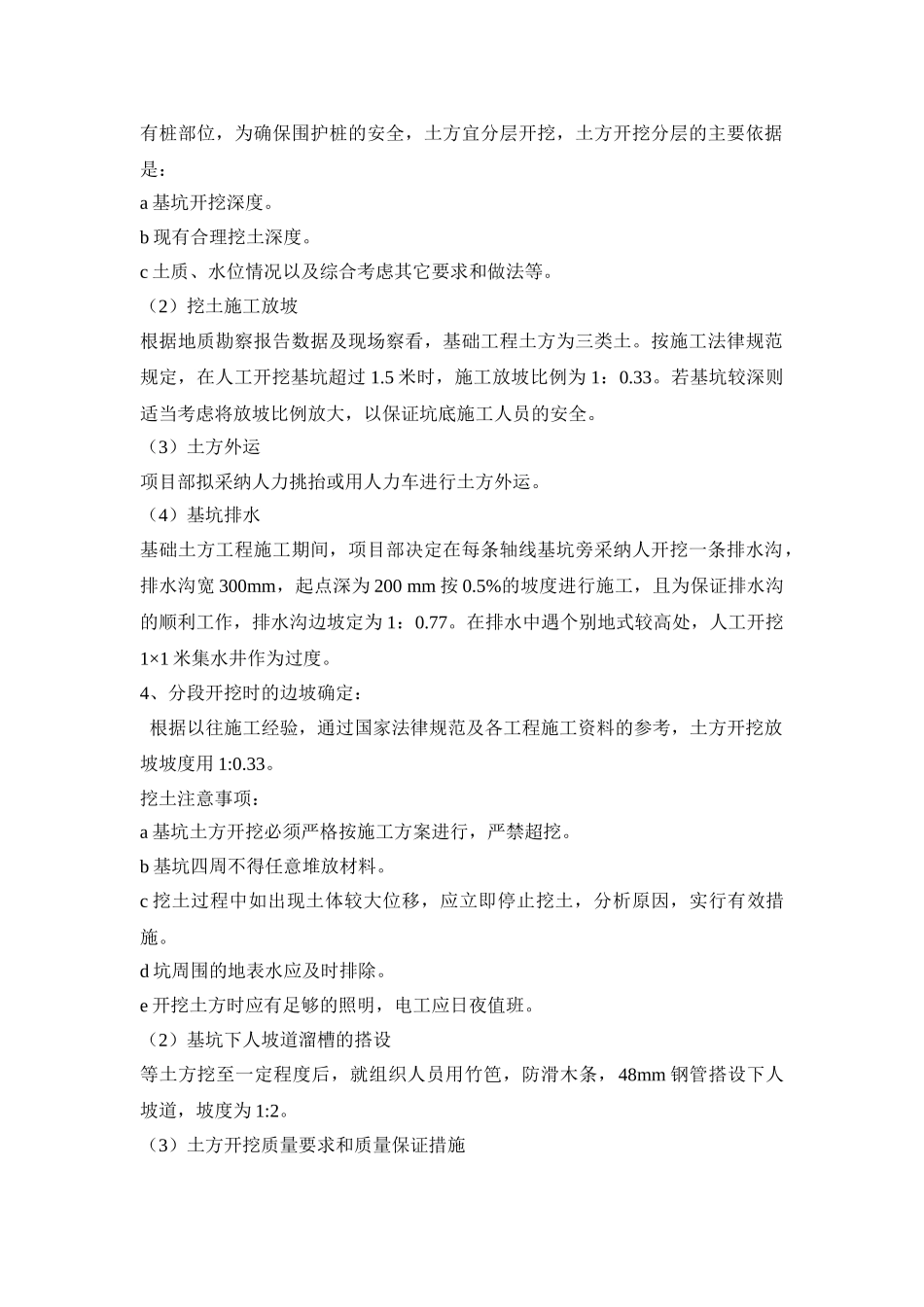

(1)施工分层(有桩部位):有桩部位,为确保围护桩的安全,土方宜分层开挖,土方开挖分层的主要依据是:a 基坑开挖深度
b 现有合理挖土深度
c 土质、水位情况以及综合考虑其它要求和做法等

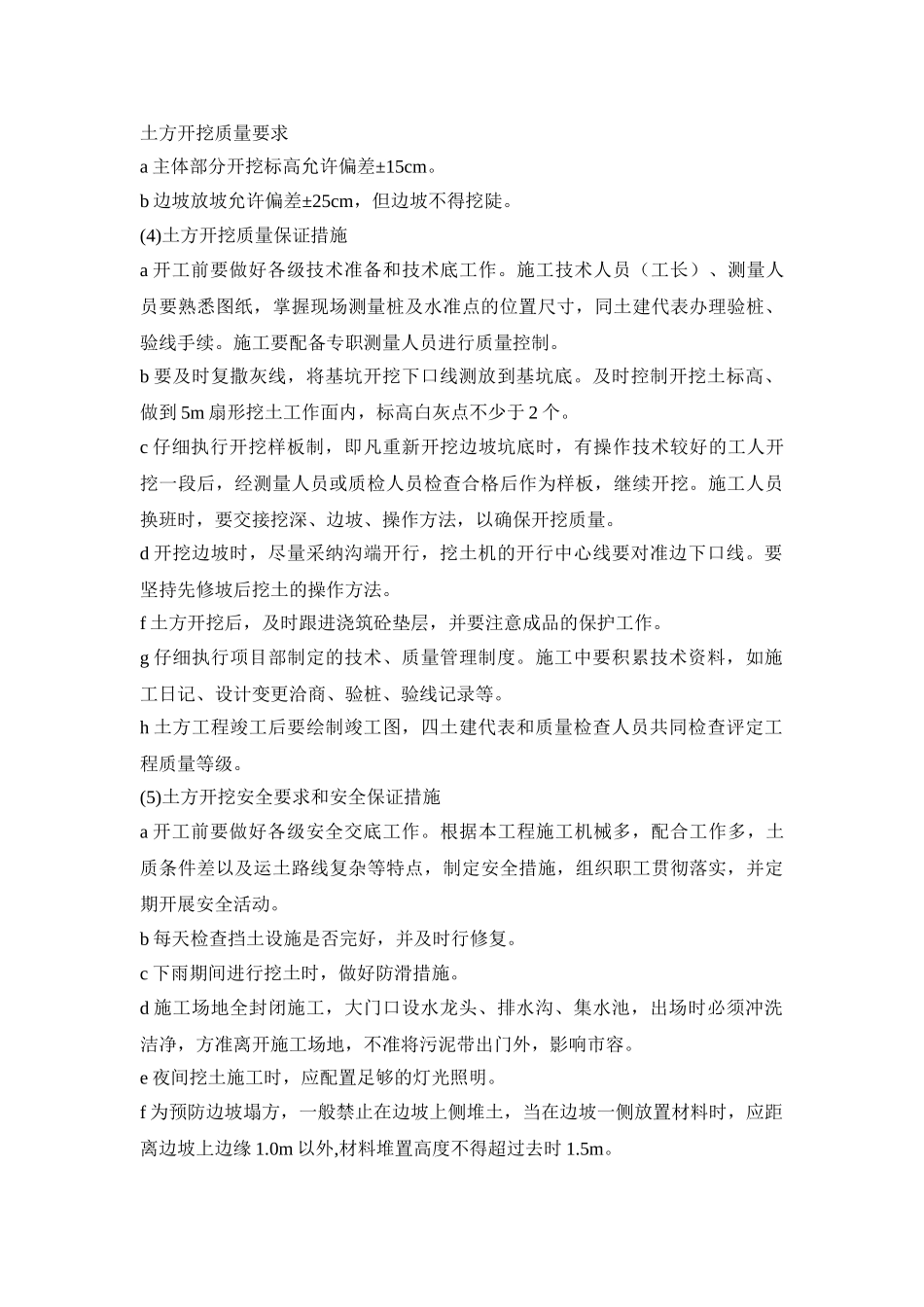

(2)挖土施工放坡根据地质勘察报告数据及现场察看,基础工程土方为三类土
按施工法律规范规定,在人工开挖基坑超过 1
5 米时,施工放坡比例为 1:0
若基坑较深则适当考虑将放坡比例放大,
