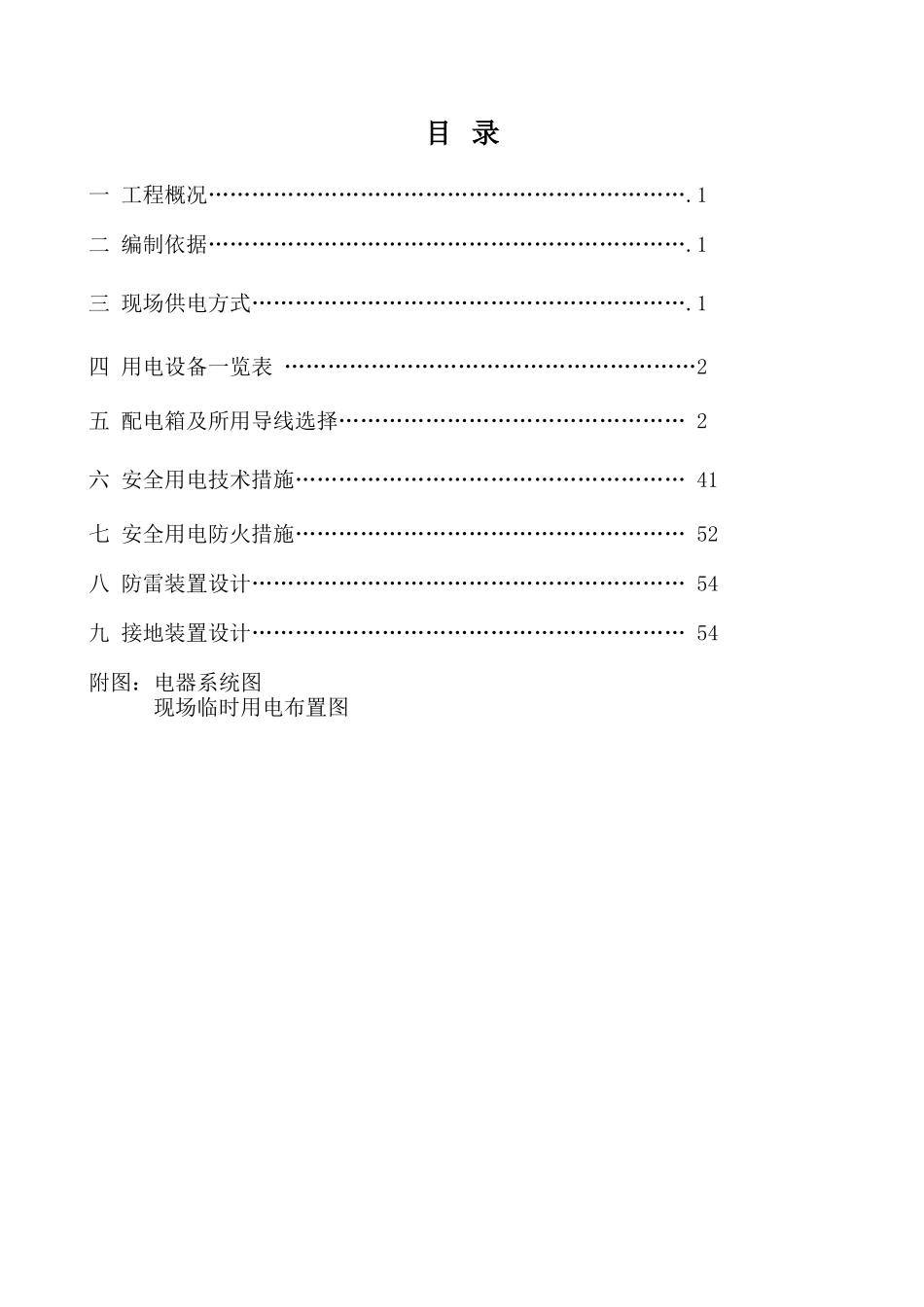

9-13#住宅、21#地下车库 C、D 区临时用电施工方案编制单位: 宁波建工工程集团有限公司 编制时间: 2025 年 5 月 目 录一 工程概况………………………………………………………….1二 编制依据………………………………………………………….1三 现场供电方式…………………………………………………….1四 用电设备一览表 …………………………………………………2五 配电箱及所用导线选择………………………………………… 2六 安全用电技术措施……………………………………………… 41七 安全用电防火措施……………………………………………… 52八 防雷装置设计…………………………………………………… 54九 接地装置设计…………………………………………………… 54附图:电器系统图 现场临时用电布置图临时用电施工方案一、工程概况工程名称:9-13#住宅、21#地下车库 C、D 区工程地点:苏州市相城区青龙港路旁。建设单位:中海海城(苏州)房地产有限公司勘察单位;苏州中岩勘察有限公司设计单位:苏州华造建筑设计有限公司 监理单位;苏州市城建开发监理有限公司总承包单位:宁波建工工程集团有限公司9-13#住宅、21#地下车库 C、D 区项目工程,项目位于江苏省苏州市相城区高铁新城青龙港南、富临路西旁 。地下一层(局部二层)、地上最高 30~33 层。总建筑面积;156303.66m2。我公司施工的标段工程有 5 幢高层加地下室组成。分别为 9#楼、10#楼、11#楼、12#楼,13#楼。所有幢号从一层开始为标准层,标准层层高为 2.90 米。二、编制依据 计算依据: 1、《施工现场临时用电安全技术法律规范》JGJ46-2025 2、《低压配电设计法律规范》GB50054-2025 3、《建筑工程施工现场供电安全法律规范》GB50194-2025 4、《通用用电设备配电设计法律规范》GB50055-2025 5、《供配电系统设计法律规范》GB50052-20256、《建筑施工安全检查标准》JGJ59-20257、施工现场平面布置图三、现场供电方式由建设单位供电到现场,设两个总配电室总容量分别为 500KVA。配电室放于项目西北角,总配 1 下自设 1 个总箱,编号为总箱 1;设在 13#楼和 12#楼北边。总箱 1 负责 12#楼、13#楼及 1 号钢筋料场;总配 2 下自设 2 个总箱,编号为总箱 2、总箱 3;总箱 2 负责 11#楼及 2 号钢筋料场;总箱 3 负责 9#楼、10#楼及 3 号钢筋料场.每个分路箱各设若干照明与动力分配电箱。各分配箱下的各...
