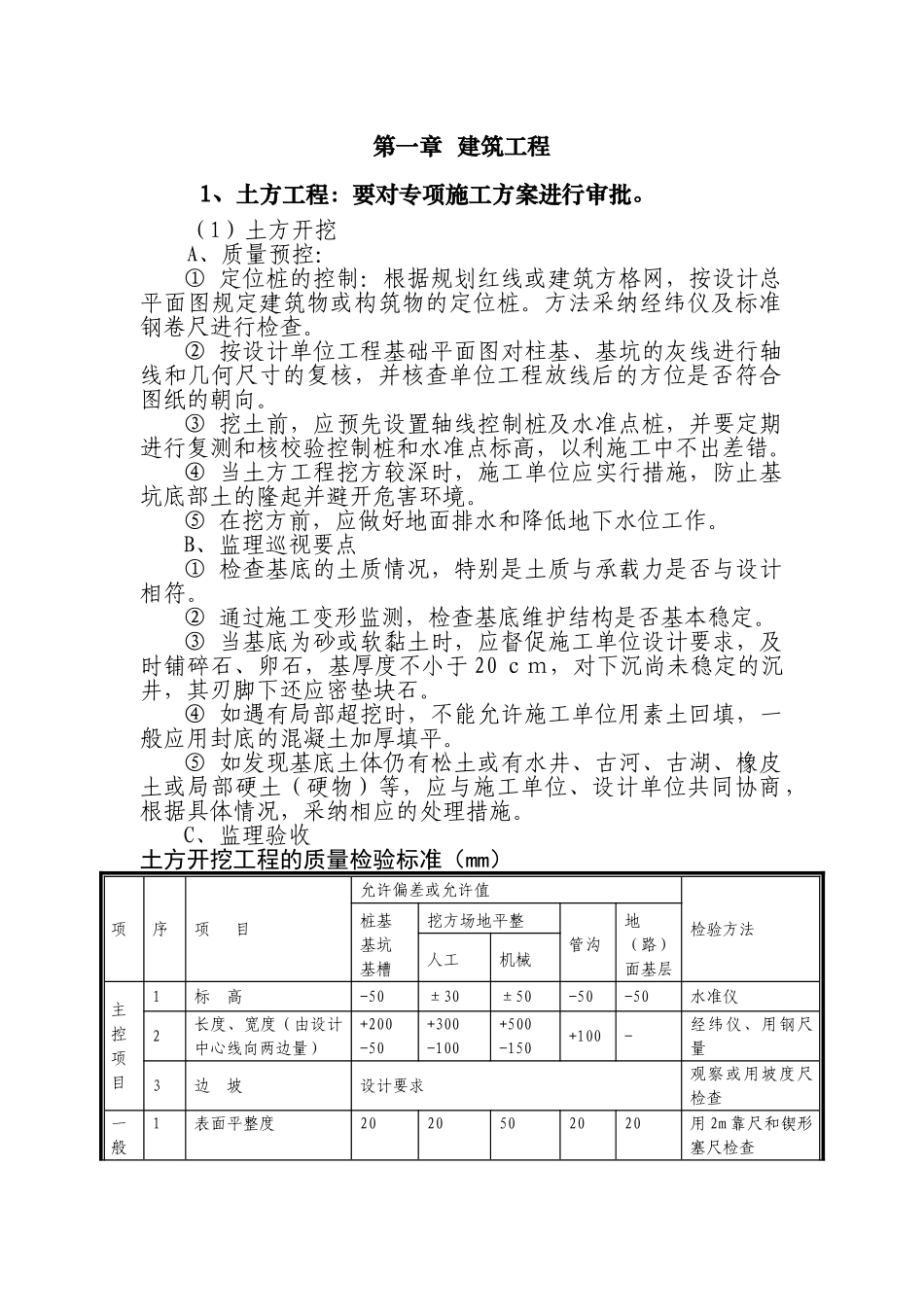

第一章 建筑工程1、土方工程:要对专项施工方案进行审批
(1)土方开挖A、质量预控:① 定位桩的控制:根据规划红线或建筑方格网,按设计总平面图规定建筑物或构筑物的定位桩
方法采纳经纬仪及标准钢卷尺进行检查
② 按设计单位工程基础平面图对柱基、基坑的灰线进行轴线和几何尺寸的复核,并核查单位工程放线后的方位是否符合图纸的朝向
③ 挖土前,应预先设置轴线控制桩及水准点桩,并要定期进行复测和核校验控制桩和水准点标高,以利施工中不出差错
④ 当土方工程挖方较深时,施工单位应实行措施,防止基坑底部土的隆起并避开危害环境
⑤ 在挖方前,应做好地面排水和降低地下水位工作
B、监理巡视要点① 检查基底的土质情况,特别是土质与承载力是否与设计相符
② 通过施工变形监测,检查基底维护结构是否基本稳定
③ 当基底为砂或软黏土时,应督促施工单位设计要求,及时铺碎石、卵石,基厚度不小于 20 cm,对下沉尚未稳定的沉井,其刃脚下还应密垫块石
④ 如遇有局部超挖时,不能允许施工单位用素土回填,一般应用封底的混凝土加厚填平
⑤ 如发现基底土体仍有松土或有水井、古河、古湖、橡皮土或局部硬土(硬物)等,应与施工单位、设计单位共同协商,根据具体情况,采纳相应的处理措施

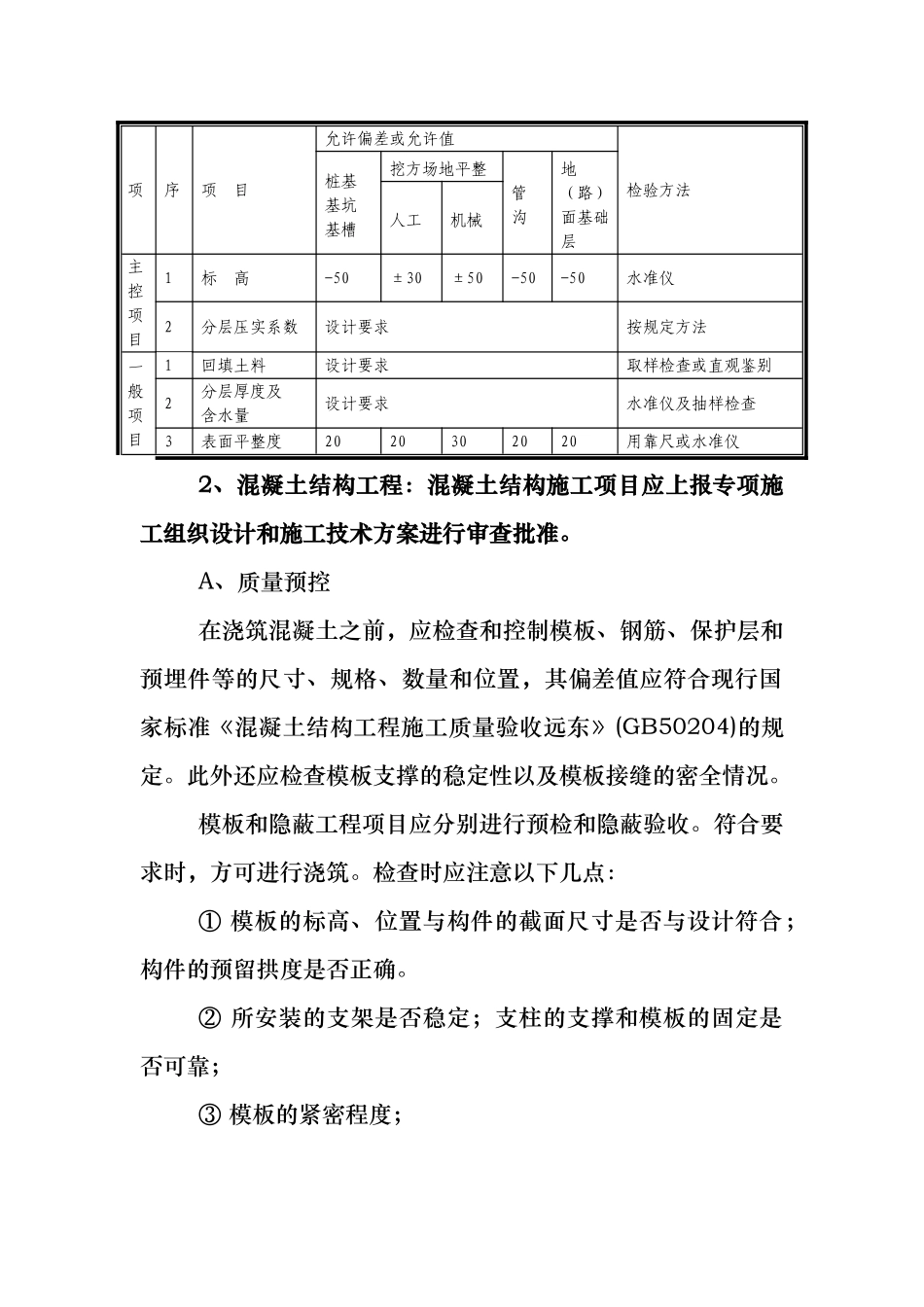

C、监理验收土方开挖工程的质量检验标准(mm)项序项 目允许偏差或允许值检验方法桩基基坑基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标 高-50±30±50-50-50水准仪2长度、宽度(由设计中心线向两边量)+200-50+300-100+500-150+100-经纬仪、用钢尺量3边 坡设计要求观察或用坡度尺检查一般1表面平整度2020502020用 2m 靠尺和锲形塞尺检查项目2基底土性设计要求观察或土样分析(2)土方回填A、质量预控① 填方土料应符合设计要求,保证填方的强度和稳定性,如设计无要求时,应符合以下规定:黏性土(粉质黏土、
