目 录一、编制依据
2二、工程概况
2三、外脚手架计算式
3四、材料的质量要求及质量检验
14五、施工准备
16六、脚手架的施工
16七、脚手架的验收
19八、脚手架的拆除
19九、脚手架搭设安全措施

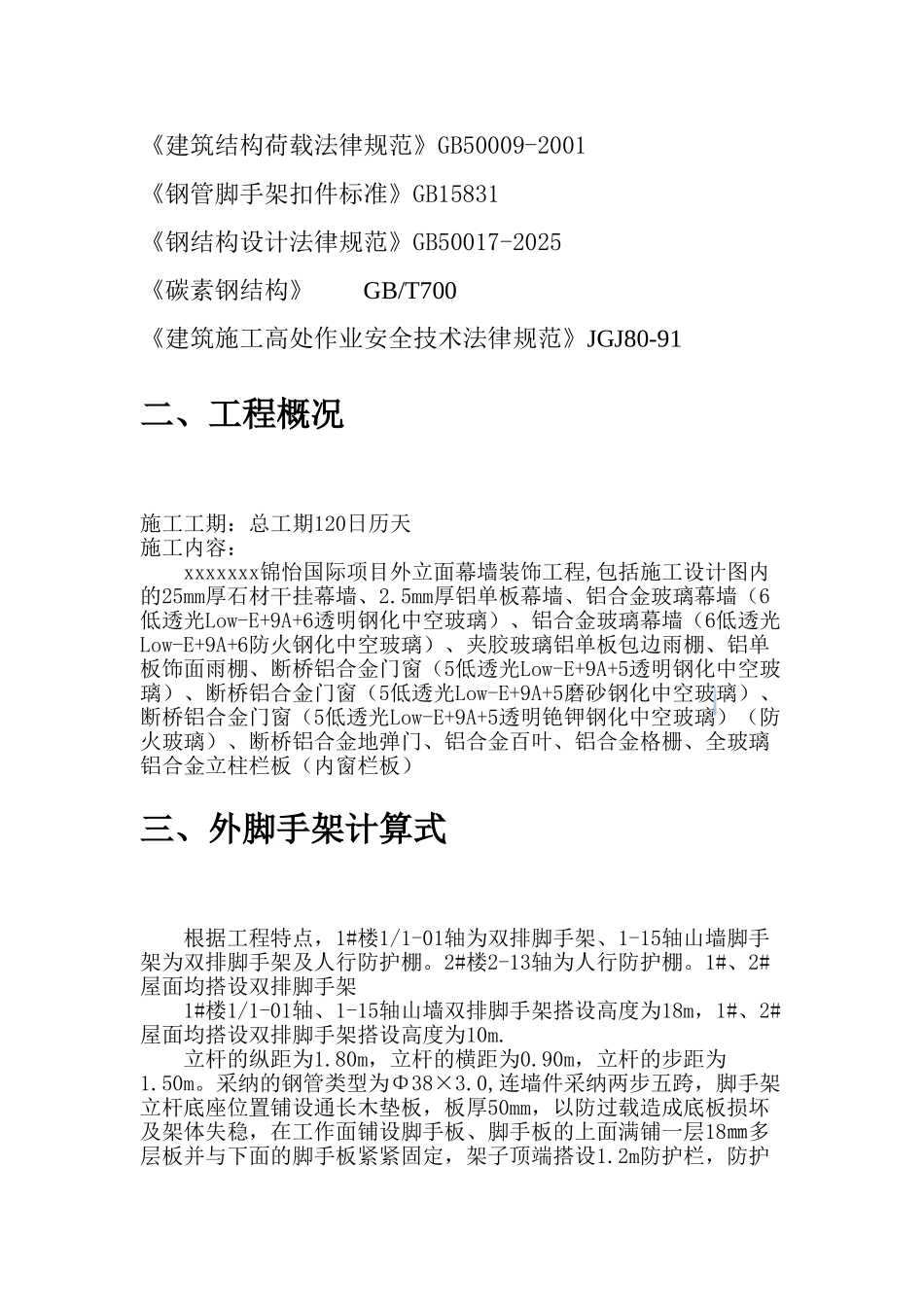

20一、编制依据《建筑施工扣件式钢管脚手架安全技术法律规范》JGIT30-2025《建筑结构荷载法律规范》GB50009-2001《钢管脚手架扣件标准》GB15831《钢结构设计法律规范》GB50017-2025《碳素钢结构》 GB/T700《建筑施工高处作业安全技术法律规范》JGJ80-91二、工程概况施工工期:总工期120日历天施工内容:xxxxxxx锦怡国际项目外立面幕墙装饰工程,包括施工设计图内的25mm厚石材干挂幕墙、2

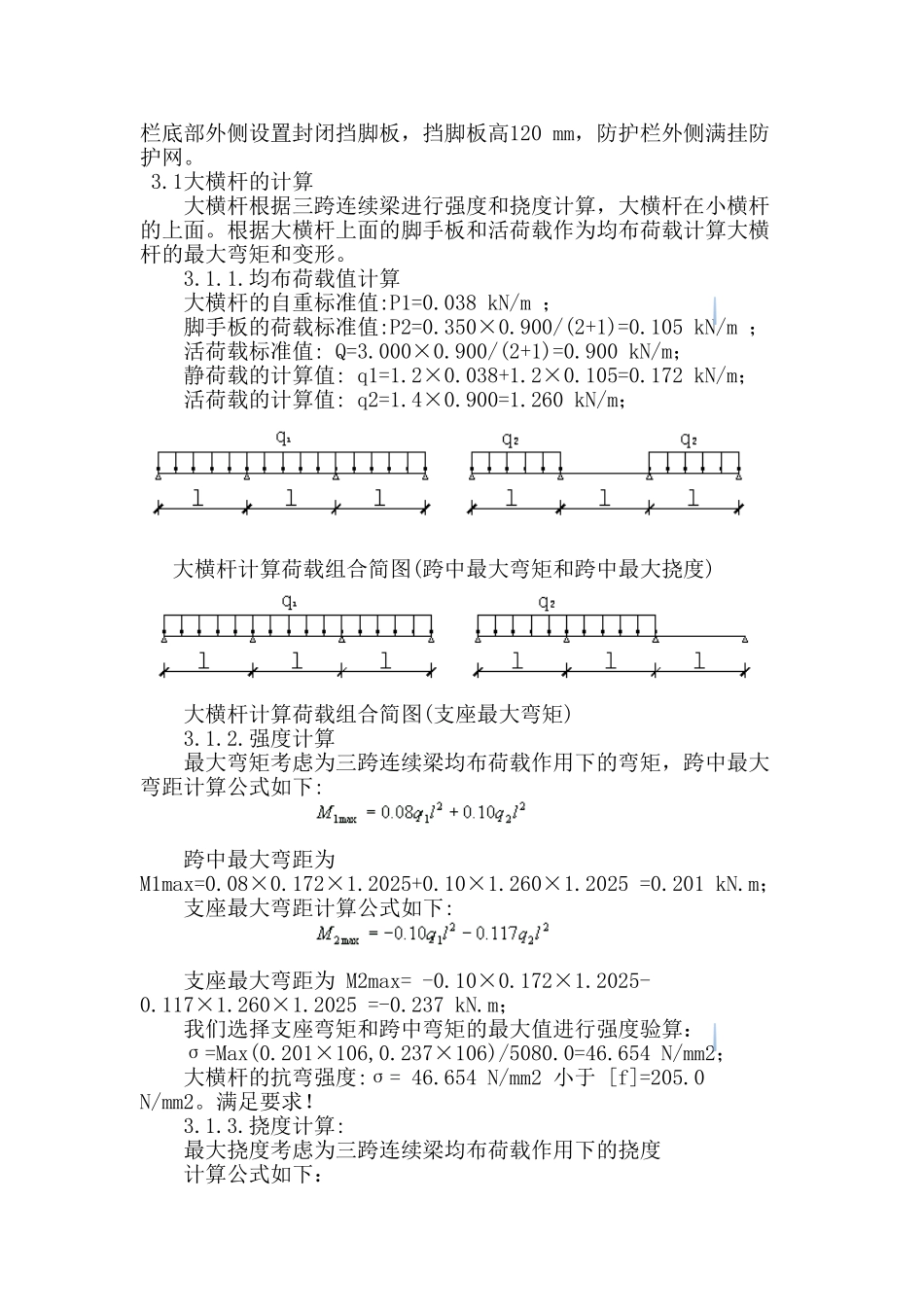

5mm厚铝单板幕墙、铝合金玻璃幕墙(6低透光Low-E+9A+6透明钢化中空玻璃)、铝合金玻璃幕墙(6低透光Low-E+9A+6防火钢化中空玻璃)、夹胶玻璃铝单板包边雨棚、铝单板饰面雨棚、断桥铝合金门窗(5低透光Low-E+9A+5透明钢化中空玻璃)、
