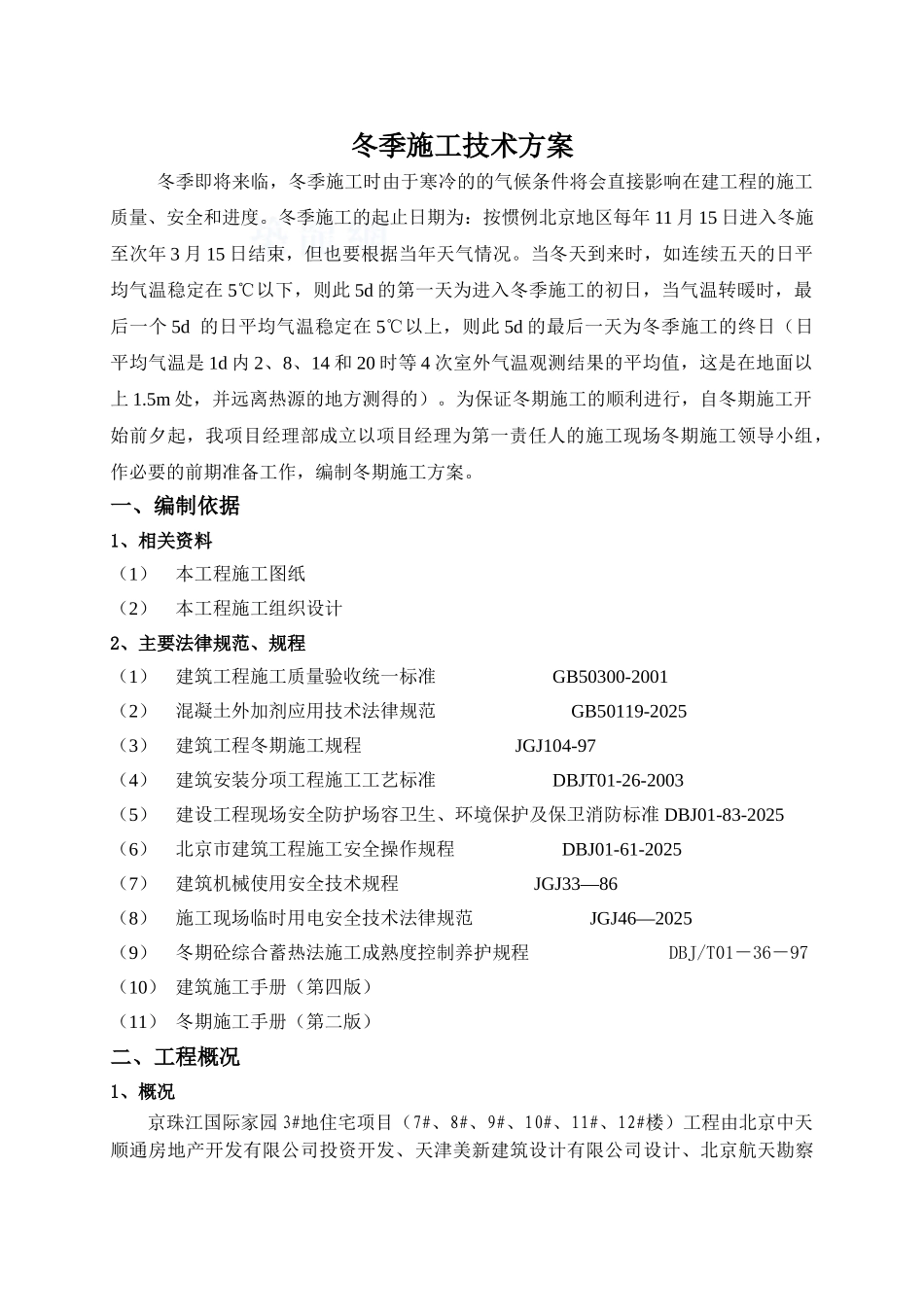

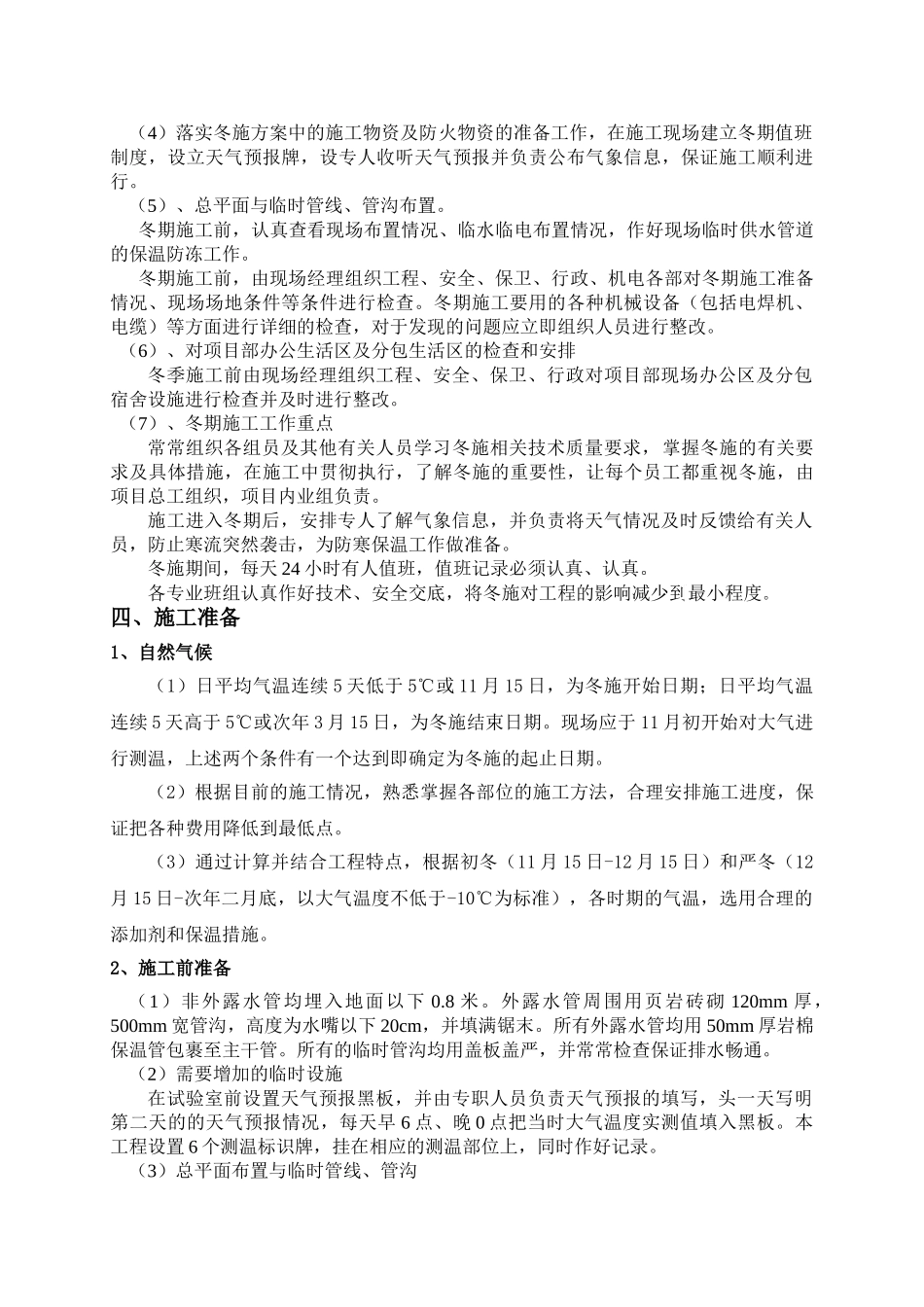

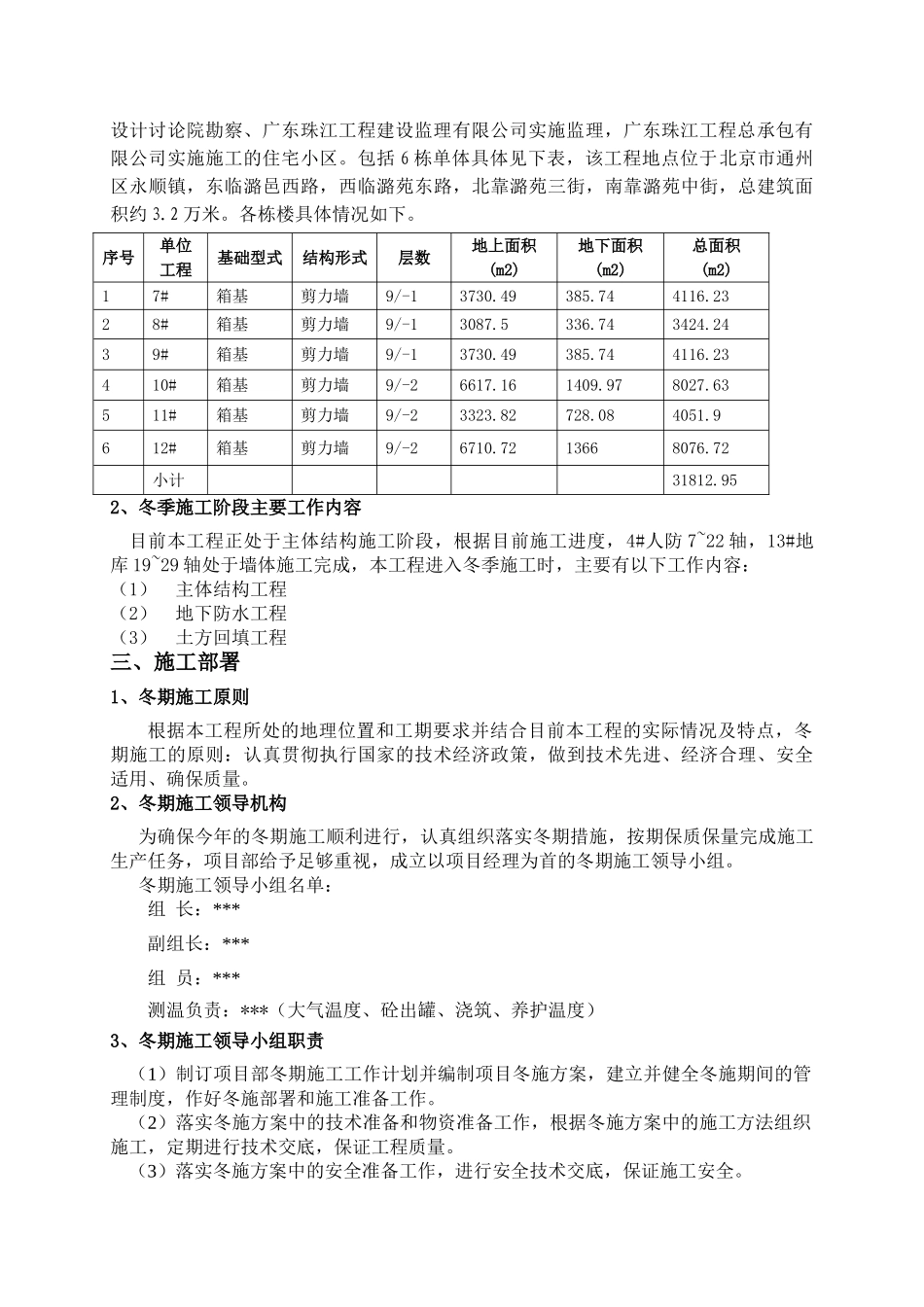

冬季施工技术方案冬季即将来临,冬季施工时由于寒冷的的气候条件将会直接影响在建工程的施工质量、安全和进度。冬季施工的起止日期为:按惯例北京地区每年 11 月 15 日进入冬施至次年 3 月 15 日结束,但也要根据当年天气情况。当冬天到来时,如连续五天的日平均气温稳定在 5℃以下,则此 5d 的第一天为进入冬季施工的初日,当气温转暖时,最后一个 5d的日平均气温稳定在 5℃以上,则此 5d 的最后一天为冬季施工的终日(日平均气温是 1d 内 2、8、14 和 20 时等 4 次室外气温观测结果的平均值,这是在地面以上 1.5m 处,并远离热源的地方测得的)。为保证冬期施工的顺利进行,自冬期施工开始前夕起,我项目经理部成立以项目经理为第一责任人的施工现场冬期施工领导小组,作必要的前期准备工作,编制冬期施工方案。一、编制依据1、相关资料(1)本工程施工图纸(2)本工程施工组织设计2、主要法律规范、规程(1)建筑工程施工质量验收统一标准 GB50300-2001(2)混凝土外加剂应用技术法律规范 GB50119-2025(3)建筑工程冬期施工规程 JGJ104-97(4)建筑安装分项工程施工工艺标准 DBJT01-26-2003(5)建设工程现场安全防护场容卫生、环境保护及保卫消防标准 DBJ01-83-2025(6)北京市建筑工程施工安全操作规程 DBJ01-61-2025 (7)建筑机械使用安全技术规程 JGJ33—86(8)施工现场临时用电安全技术法律规范 JGJ46—2025(9)冬期砼综合蓄热法施工成熟度控制养护规程 DBJ/T01-36-97(10) 建筑施工手册(第四版)(11) 冬期施工手册(第二版)二、工程概况1、概况京珠江国际家园 3#地住宅项目(7#、8#、9#、10#、11#、12#楼)工程由北京中天顺通房地产开发有限公司投资开发、天津美新建筑设计有限公司设计、北京航天勘察设计讨论院勘察、广东珠江工程建设监理有限公司实施监理,广东珠江工程总承包有限公司实施施工的住宅小区。包括 6 栋单体具体见下表,该工程地点位于北京市通州区永顺镇,东临潞邑西路,西临潞苑东路,北靠潞苑三街,南靠潞苑中街,总建筑面积约 3.2 万米。各栋楼具体情况如下。序号单位工程基础型式结构形式层数地上面积 (m2)地下面积(m2)总面积(m2)17#箱基剪力墙9/-13730.49385.744116.2328#箱基剪力墙9/-13087.5336.743424.24 39#箱基剪力墙9/-13730.49385.744116.23 410#箱基剪力墙9/-26617.161409.978027.63511#箱基剪力墙9/-23323.82728.084051.9612#箱基剪力墙9/-26710.7...
