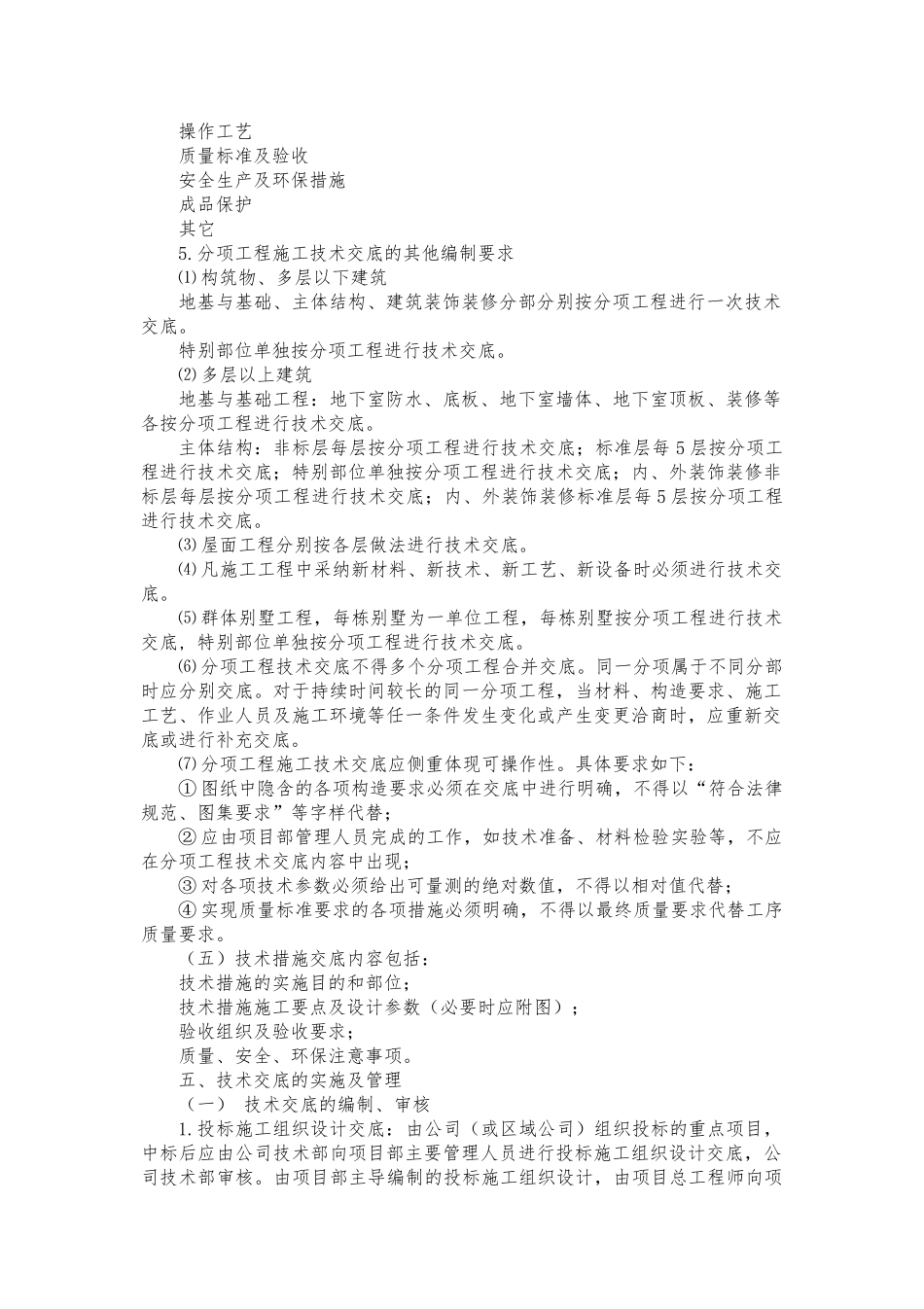

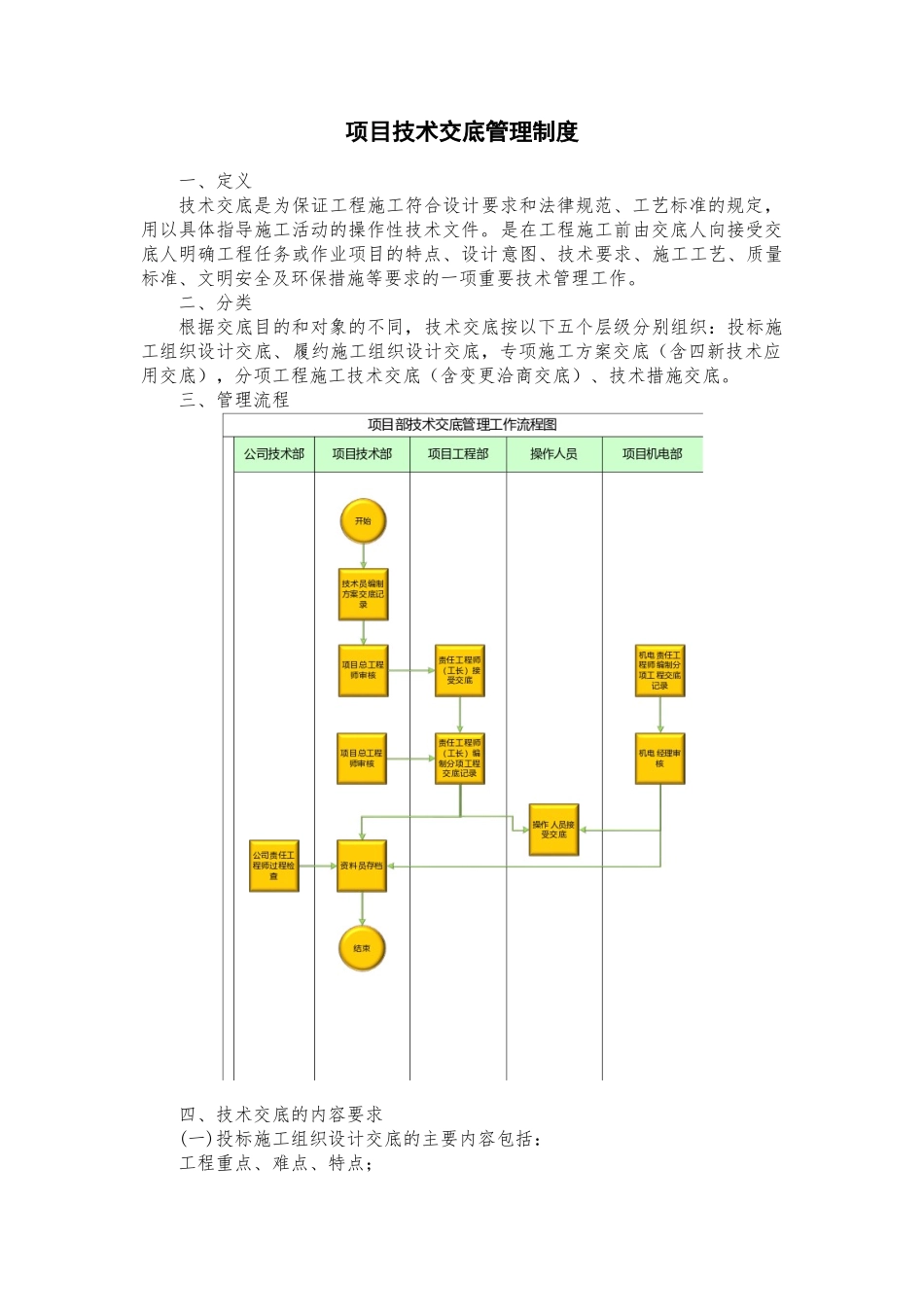

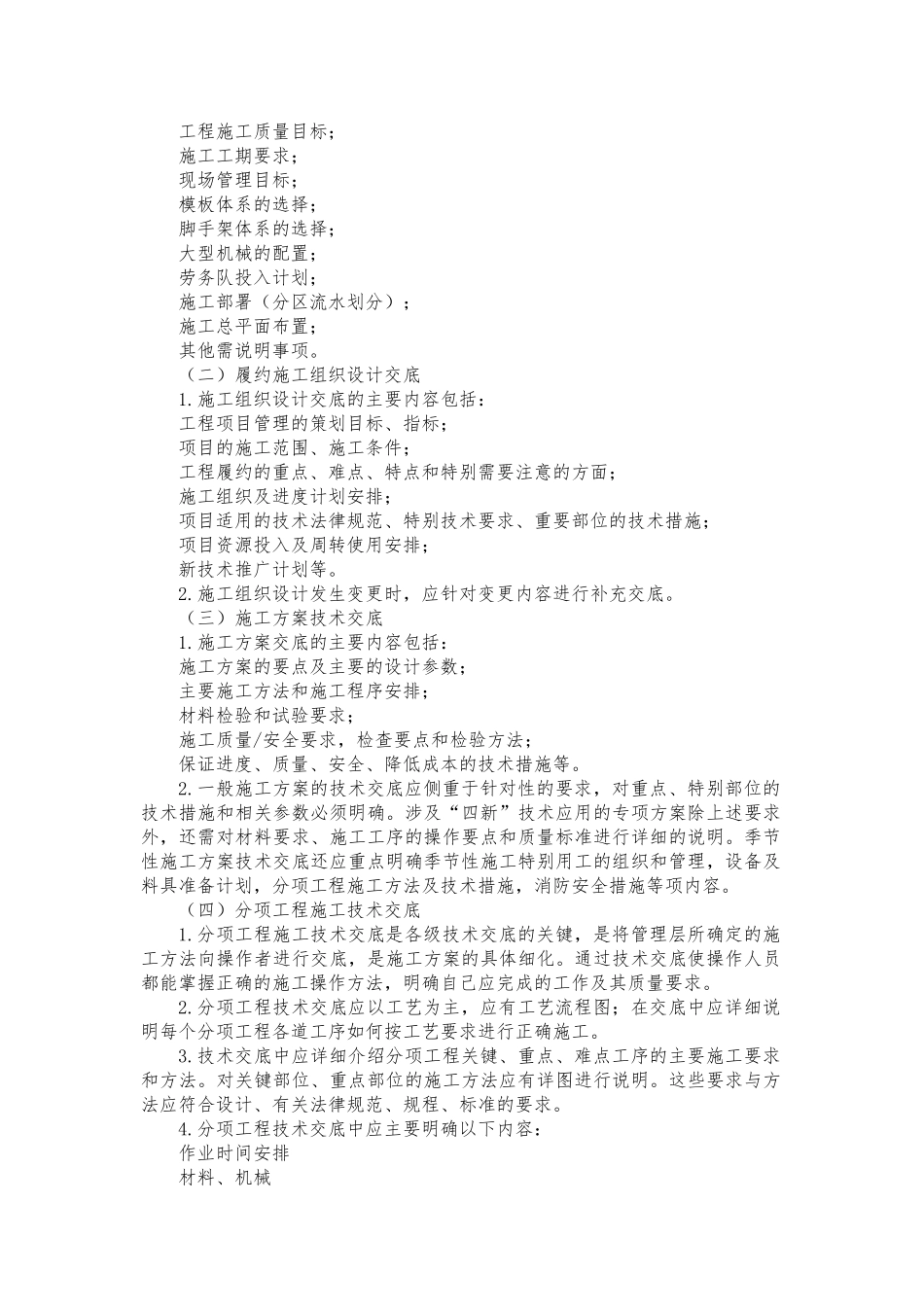

项目技术交底管理制度 一、定义技术交底是为保证工程施工符合设计要求和法律规范、工艺标准的规定,用以具体指导施工活动的操作性技术文件。是在工程施工前由交底人向接受交底人明确工程任务或作业项目的特点、设计意图、技术要求、施工工艺、质量标准、文明安全及环保措施等要求的一项重要技术管理工作。二、分类根据交底目的和对象的不同,技术交底按以下五个层级分别组织:投标施工组织设计交底、履约施工组织设计交底,专项施工方案交底(含四新技术应用交底),分项工程施工技术交底(含变更洽商交底)、技术措施交底。三、管理流程四、技术交底的内容要求(一)投标施工组织设计交底的主要内容包括:工程重点、难点、特点;工程施工质量目标;施工工期要求;现场管理目标;模板体系的选择;脚手架体系的选择;大型机械的配置;劳务队投入计划;施工部署(分区流水划分);施工总平面布置;其他需说明事项。(二)履约施工组织设计交底1.施工组织设计交底的主要内容包括:工程项目管理的策划目标、指标;项目的施工范围、施工条件;工程履约的重点、难点、特点和特别需要注意的方面;施工组织及进度计划安排;项目适用的技术法律规范、特别技术要求、重要部位的技术措施;项目资源投入及周转使用安排;新技术推广计划等。2.施工组织设计发生变更时,应针对变更内容进行补充交底。(三)施工方案技术交底1.施工方案交底的主要内容包括:施工方案的要点及主要的设计参数;主要施工方法和施工程序安排;材料检验和试验要求;施工质量/安全要求,检查要点和检验方法;保证进度、质量、安全、降低成本的技术措施等。2.一般施工方案的技术交底应侧重于针对性的要求,对重点、特别部位的技术措施和相关参数必须明确。涉及“四新”技术应用的专项方案除上述要求外,还需对材料要求、施工工序的操作要点和质量标准进行详细的说明。季节性施工方案技术交底还应重点明确季节性施工特别用工的组织和管理,设备及料具准备计划,分项工程施工方法及技术措施,消防安全措施等项内容。(四)分项工程施工技术交底1.分项工程施工技术交底是各级技术交底的关键,是将管理层所确定的施工方法向操作者进行交底,是施工方案的具体细化。通过技术交底使操作人员都能掌握正确的施工操作方法,明确自己应完成的工作及其质量要求。2.分项工程技术交底应以工艺为主,应有工艺流程图;在交底中应详细说明每个分项工程各道工序如何按工艺要求进行正确施工。3.技术交底中应详...
