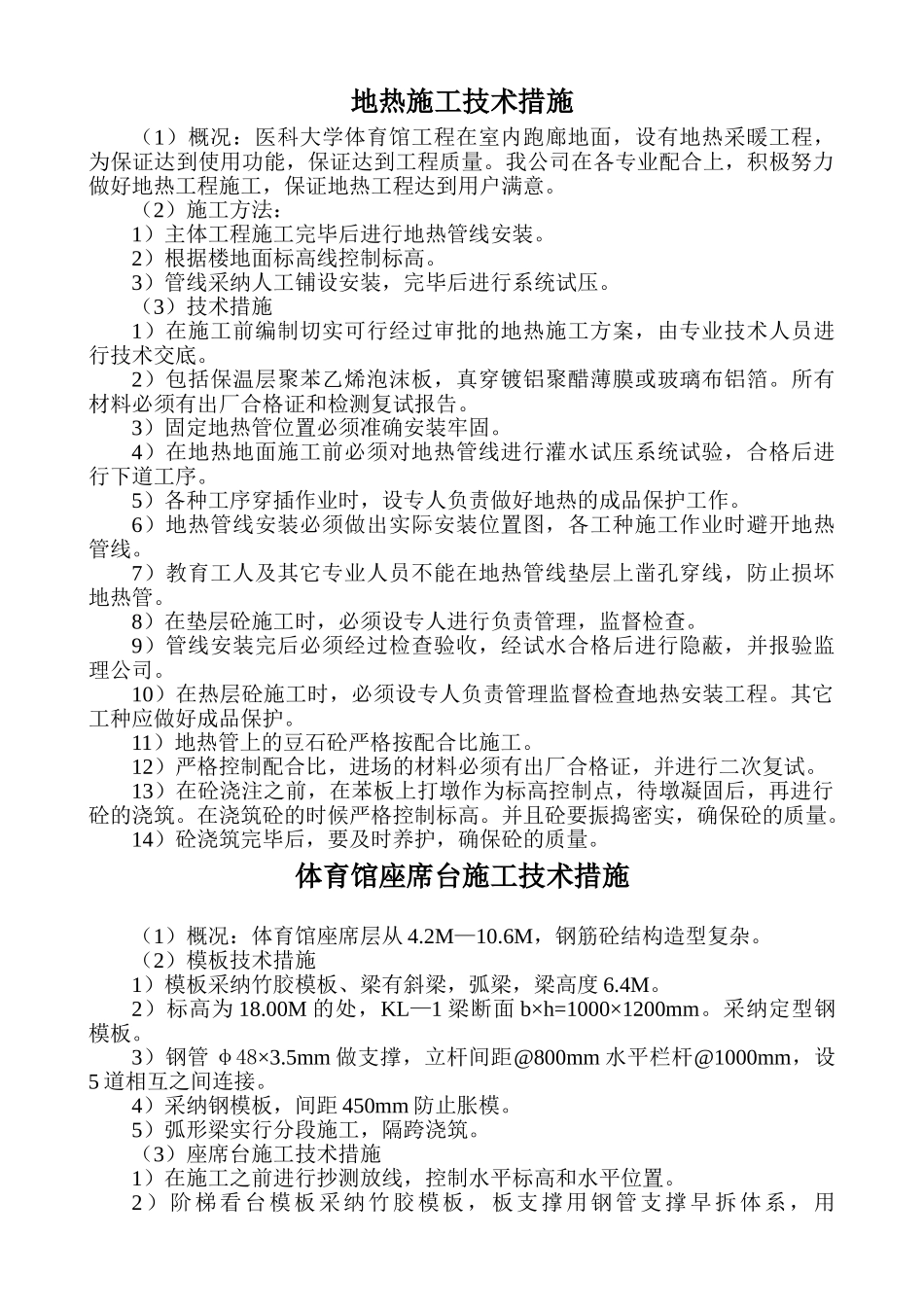

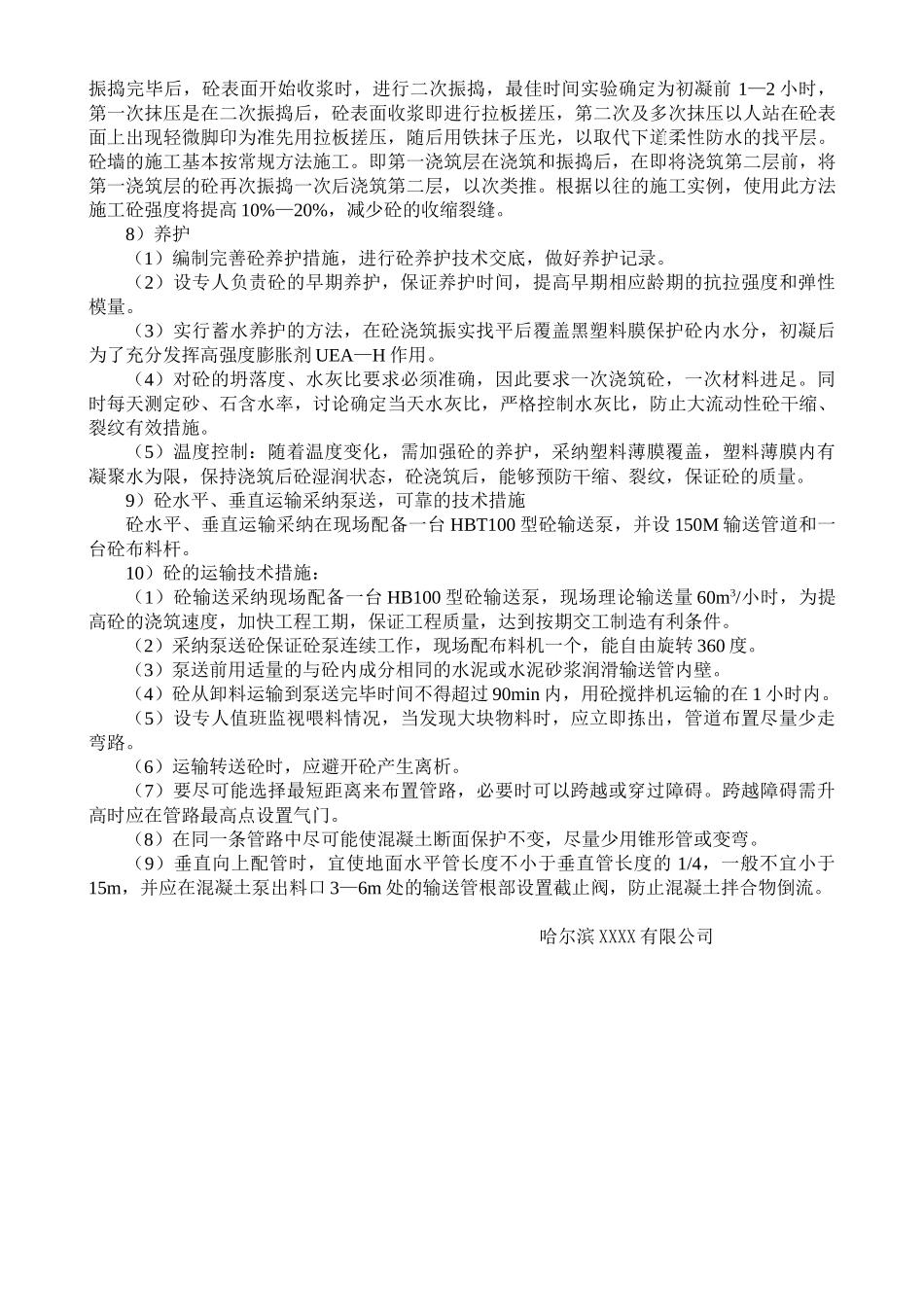

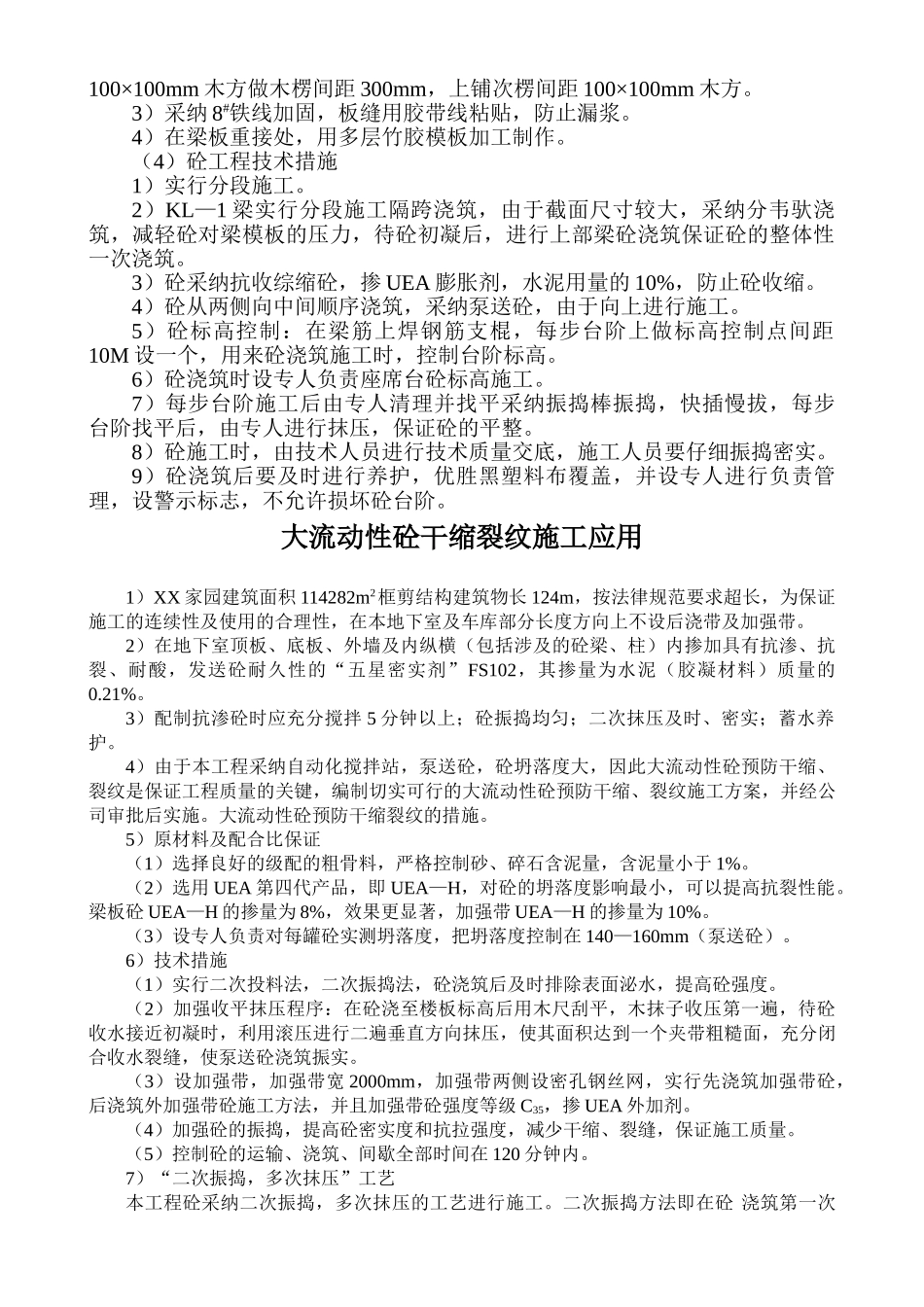

地热施工技术措施(1)概况:医科大学体育馆工程在室内跑廊地面,设有地热采暖工程,为保证达到使用功能,保证达到工程质量。我公司在各专业配合上,积极努力做好地热工程施工,保证地热工程达到用户满意。(2)施工方法:1)主体工程施工完毕后进行地热管线安装。2)根据楼地面标高线控制标高。3)管线采纳人工铺设安装,完毕后进行系统试压。(3)技术措施1)在施工前编制切实可行经过审批的地热施工方案,由专业技术人员进行技术交底。2)包括保温层聚苯乙烯泡沫板,真穿镀铝聚醋薄膜或玻璃布铝箔。所有材料必须有出厂合格证和检测复试报告。3)固定地热管位置必须准确安装牢固。4)在地热地面施工前必须对地热管线进行灌水试压系统试验,合格后进行下道工序。5)各种工序穿插作业时,设专人负责做好地热的成品保护工作。6)地热管线安装必须做出实际安装位置图,各工种施工作业时避开地热管线。7)教育工人及其它专业人员不能在地热管线垫层上凿孔穿线,防止损坏地热管。8)在垫层砼施工时,必须设专人进行负责管理,监督检查。9)管线安装完后必须经过检查验收,经试水合格后进行隐蔽,并报验监理公司。10)在热层砼施工时,必须设专人负责管理监督检查地热安装工程。其它工种应做好成品保护。11)地热管上的豆石砼严格按配合比施工。12)严格控制配合比,进场的材料必须有出厂合格证,并进行二次复试。13)在砼浇注之前,在苯板上打墩作为标高控制点,待墩凝固后,再进行砼的浇筑。在浇筑砼的时候严格控制标高。并且砼要振捣密实,确保砼的质量。14)砼浇筑完毕后,要及时养护,确保砼的质量。体育馆座席台施工技术措施(1)概况:体育馆座席层从 4.2M—10.6M,钢筋砼结构造型复杂。(2)模板技术措施1)模板采纳竹胶模板、梁有斜梁,弧梁,梁高度 6.4M。2)标高为 18.00M 的处,KL—1 梁断面 b×h=1000×1200mm。采纳定型钢模板。3)钢管 φ48×3.5mm 做支撑,立杆间距@800mm 水平栏杆@1000mm,设5 道相互之间连接。4)采纳钢模板,间距 450mm 防止胀模。5)弧形梁实行分段施工,隔跨浇筑。(3)座席台施工技术措施1)在施工之前进行抄测放线,控制水平标高和水平位置。2)阶梯看台模板采纳竹胶模板,板支撑用钢管支撑 早拆体系,用100×100mm 木方做木楞间距 300mm,上铺次楞间距 100×100mm 木方。3)采纳 8#铁线加固,板缝用胶带线粘贴,防止漏浆。4)在梁板重接处,用多层竹胶模板加工制作。(4)砼工程技术措施1)实...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

体育馆地热施工技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
