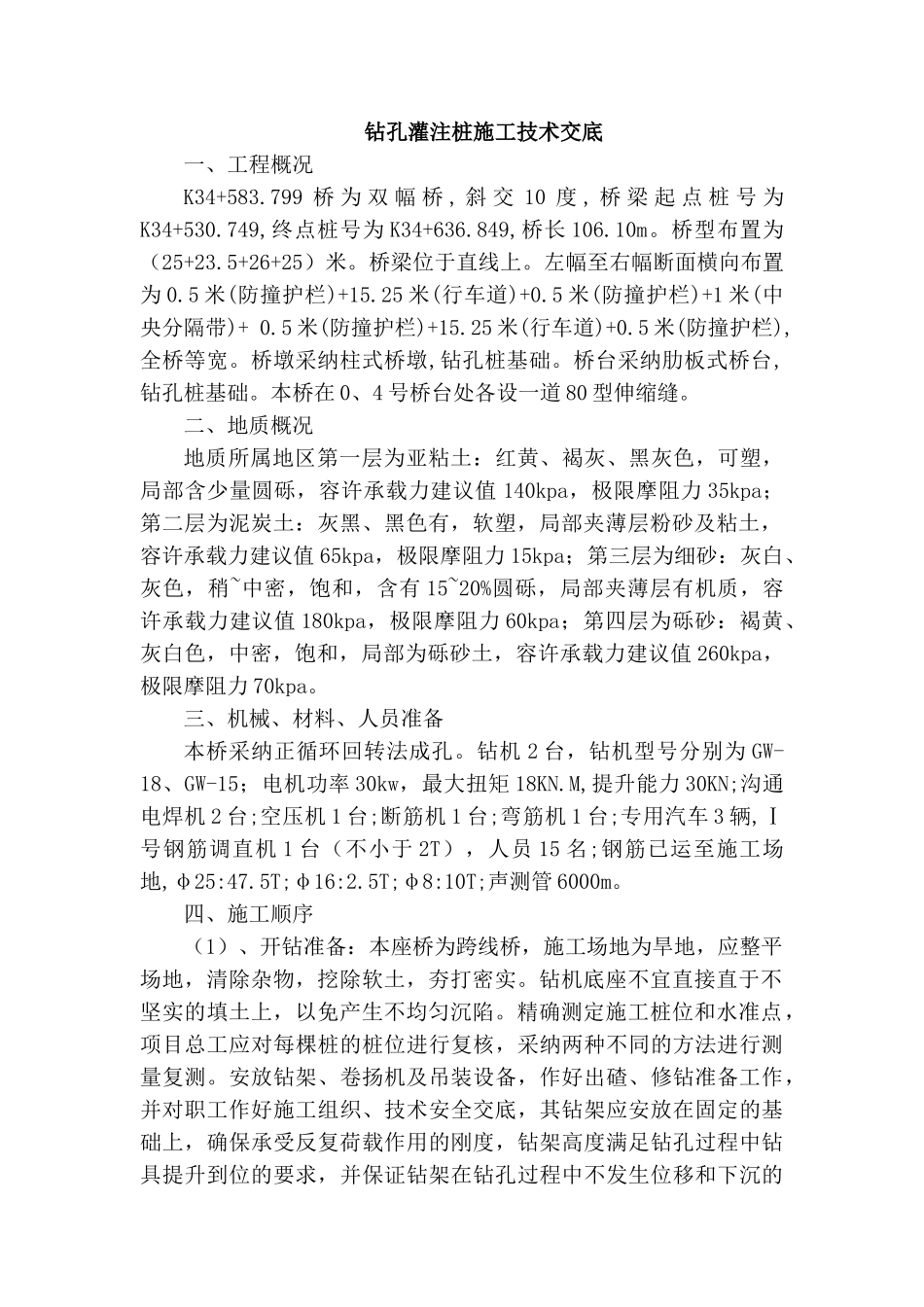

钻孔灌注桩施工技术交底一、工程概况K34+583
799 桥 为 双 幅 桥 , 斜 交 10 度 , 桥 梁 起 点 桩 号 为K34+530
749,终点桩号为 K34+636
849,桥长 106
桥型布置为(25+23
5+26+25)米
桥梁位于直线上
左幅至右幅断面横向布置为 0
5 米(防撞护栏)+15
25 米(行车道)+0
5 米(防撞护栏)+1 米(中央分隔带)+ 0
5 米(防撞护栏)+15
25 米(行车道)+0
5 米(防撞护栏),全桥等宽
桥墩采纳柱式桥墩,钻孔桩基础
桥台采纳肋板式桥台, 钻孔桩基础
本桥在 0、4 号桥台处各设一道 80 型伸缩缝
二、地质概况地质所属地区第一层为亚粘土:红黄、褐灰、黑灰色,可塑,局部含少量圆砾,容许承载力建议值 140kpa,极限摩阻力 35kpa;第二层为泥炭土:灰黑、黑色有,软塑,局部夹薄层粉砂及粘土,容许承载力建议值 65kpa,极限摩阻力 15kpa;第三层为细砂:灰白、灰色,稍~中密,饱和,含有 15~20%圆砾,局部夹薄层有机质,容许承载力建议值 180kpa,极限摩阻力 60kpa;第四层为砾砂:褐黄、灰白色,中密,饱和,局部为砾砂土,容许承载力建议值 260kpa,极限摩阻力 70kpa
三、机械、材料、人员准备本桥采纳正循环回转法成孔
钻机 2 台,钻机型号分别为 GW-18、GW-15;电机功率 30kw,最大扭矩 18KN
M,提升能力 30KN;沟通电焊机 2 台;空压机 1 台;断筋机 1 台;弯筋机 1 台;专用汽车 3 辆,Ⅰ号钢筋调直机 1 台(不小于 2T),人员 15 名;钢筋已运至施工场地,φ25:47
5T;φ16:2
5T;φ8:10T;声测管 6000m

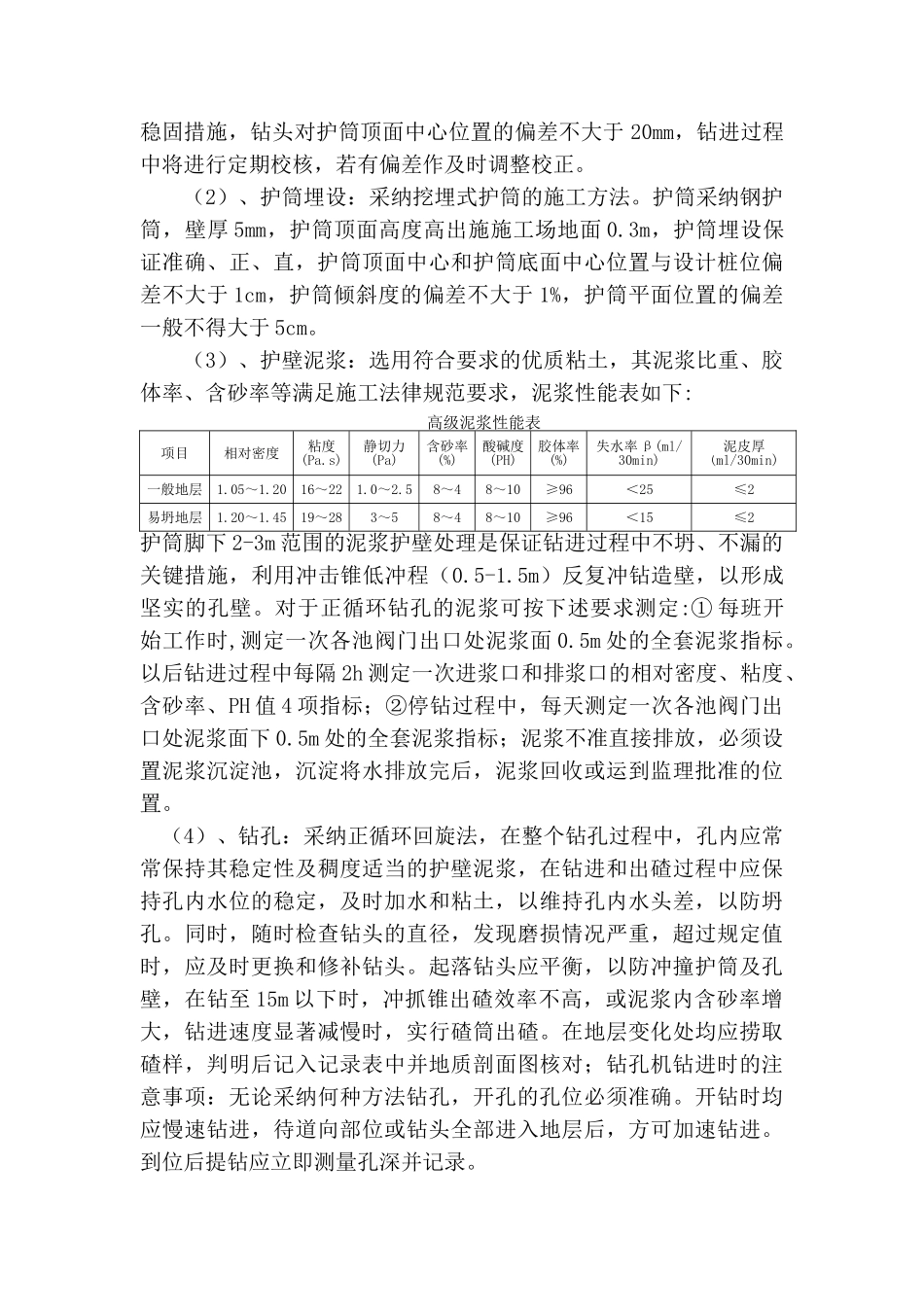

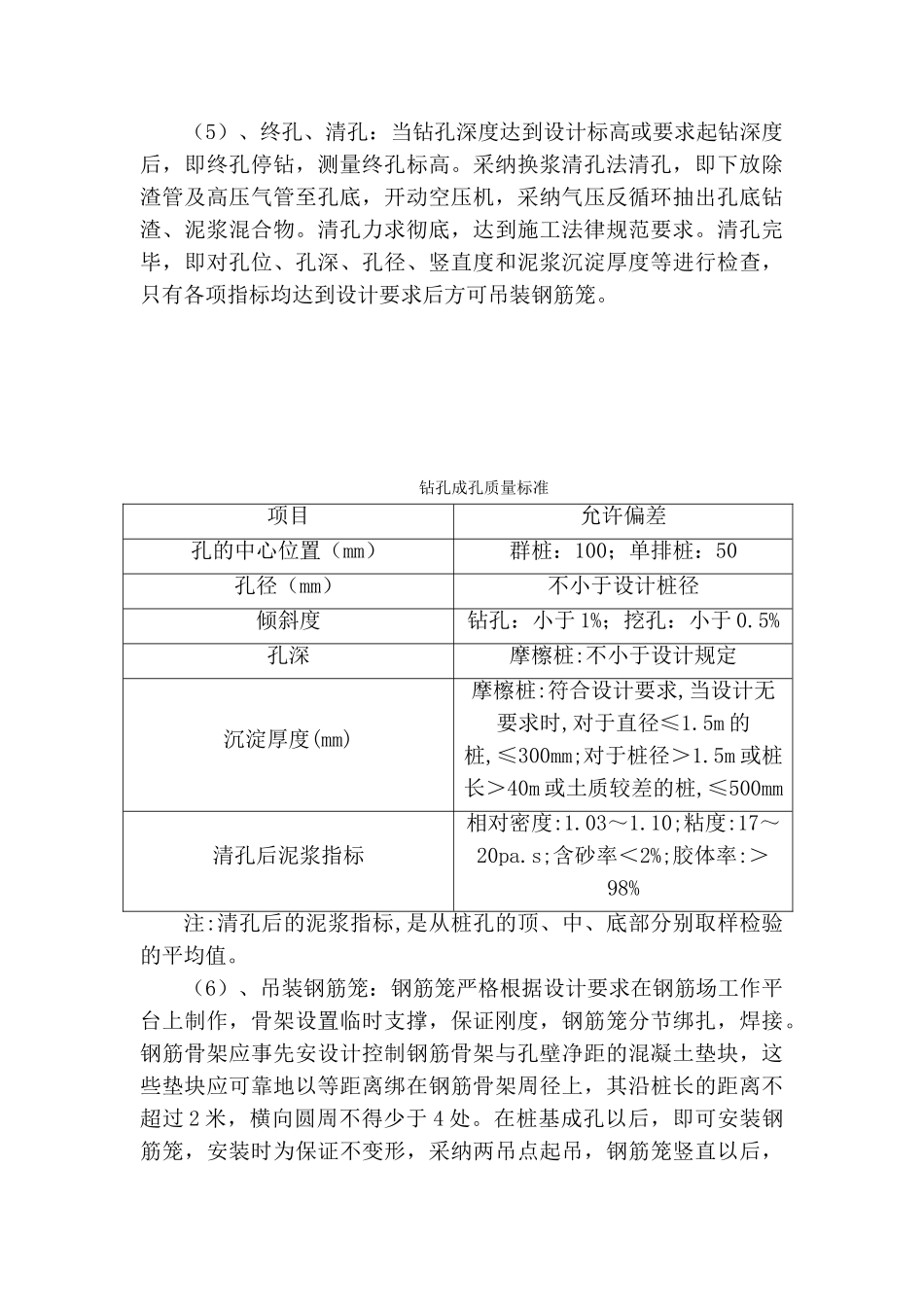

四、施工顺序(1)、开钻准备:本座桥为跨线桥,施工场地为旱地,应整平场地,清除杂物,挖除软土,夯打密实
