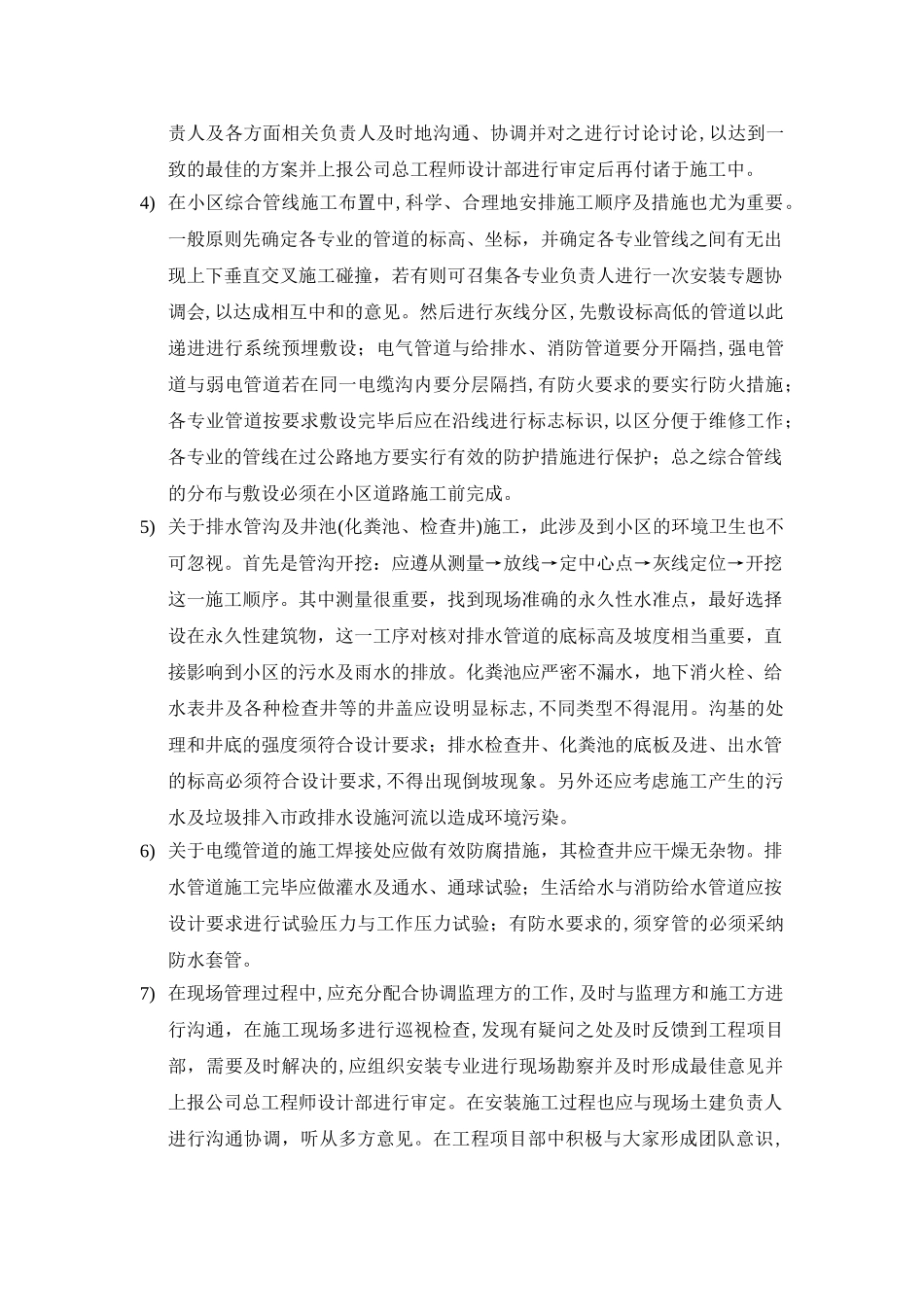

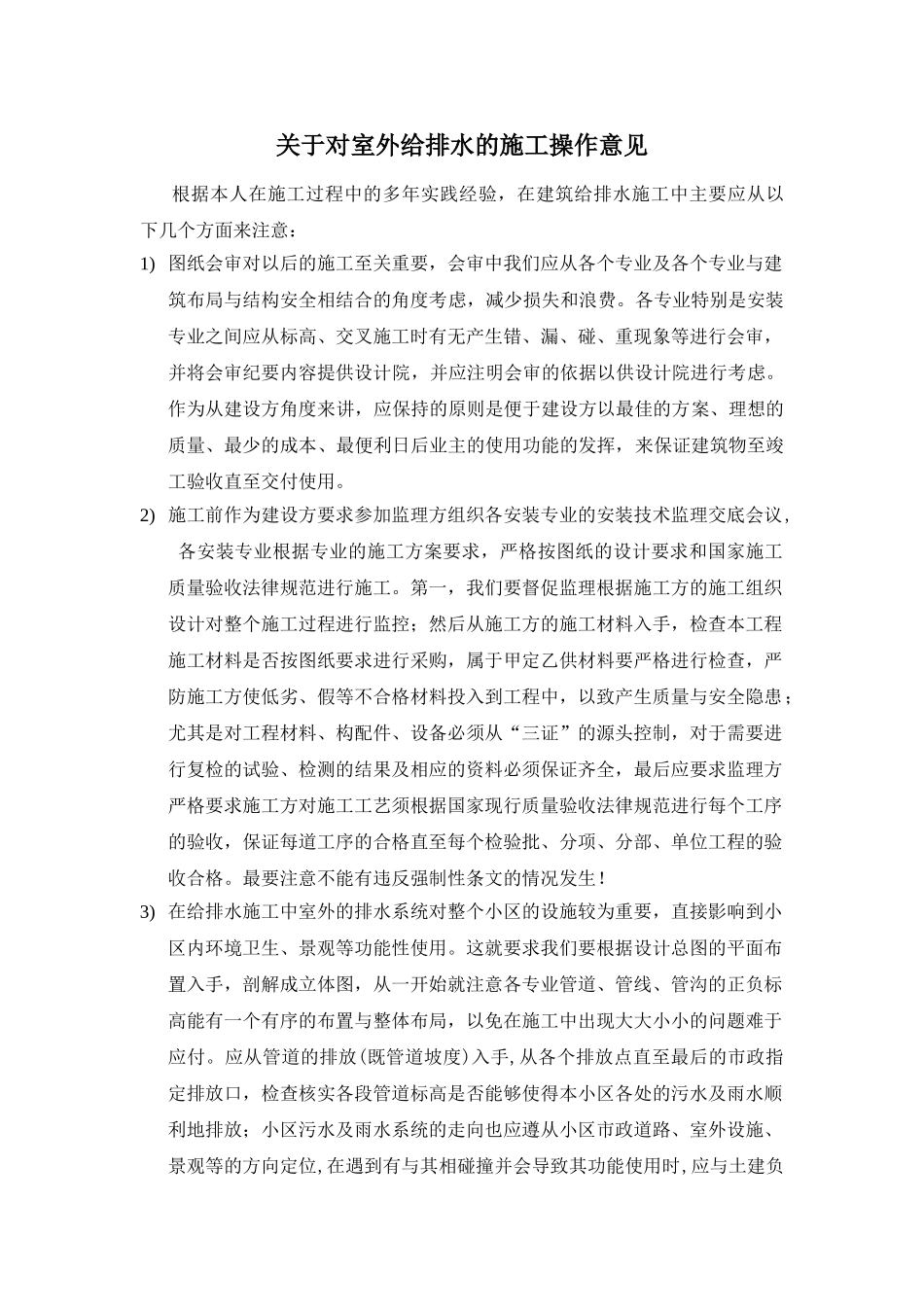

关于对室外给排水的施工操作意见根据本人在施工过程中的多年实践经验,在建筑给排水施工中主要应从以下几个方面来注意:1) 图纸会审对以后的施工至关重要,会审中我们应从各个专业及各个专业与建筑布局与结构安全相结合的角度考虑,减少损失和浪费。各专业特别是安装专业之间应从标高、交叉施工时有无产生错、漏、碰、重现象等进行会审,并将会审纪要内容提供设计院,并应注明会审的依据以供设计院进行考虑。作为从建设方角度来讲,应保持的原则是便于建设方以最佳的方案、理想的质量、最少的成本、最便利日后业主的使用功能的发挥,来保证建筑物至竣工验收直至交付使用。2) 施工前作为建设方要求参加监理方组织各安装专业的安装技术监理交底会议, 各安装专业根据专业的施工方案要求,严格按图纸的设计要求和国家施工质量验收法律规范进行施工。第一,我们要督促监理根据施工方的施工组织设计对整个施工过程进行监控;然后从施工方的施工材料入手,检查本工程施工材料是否按图纸要求进行采购,属于甲定乙供材料要严格进行检查,严防施工方使低劣、假等不合格材料投入到工程中,以致产生质量与安全隐患;尤其是对工程材料、构配件、设备必须从“三证”的源头控制,对于需要进行复检的试验、检测的结果及相应的资料必须保证齐全,最后应要求监理方严格要求施工方对施工工艺须根据国家现行质量验收法律规范进行每个工序的验收,保证每道工序的合格直至每个检验批、分项、分部、单位工程的验收合格。最要注意不能有违反强制性条文的情况发生!3) 在给排水施工中室外的排水系统对整个小区的设施较为重要,直接影响到小区内环境卫生、景观等功能性使用。这就要求我们要根据设计总图的平面布置入手,剖解成立体图,从一开始就注意各专业管道、管线、管沟的正负标高能有一个有序的布置与整体布局,以免在施工中出现大大小小的问题难于应付。应从管道的排放(既管道坡度)入手,从各个排放点直至最后的市政指定排放口,检查核实各段管道标高是否能够使得本小区各处的污水及雨水顺利地排放;小区污水及雨水系统的走向也应遵从小区市政道路、室外设施、景观等的方向定位,在遇到有与其相碰撞并会导致其功能使用时,应与土建负责人及各方面相关负责人及时地沟通、协调并对之进行讨论讨论,以达到一致的最佳的方案并上报公司总工程师设计部进行审定后再付诸于施工中。4) 在小区综合管线施工布置中,科学、合理地安排施工顺序及措施也尤为重要。一般原则先确定各专...
