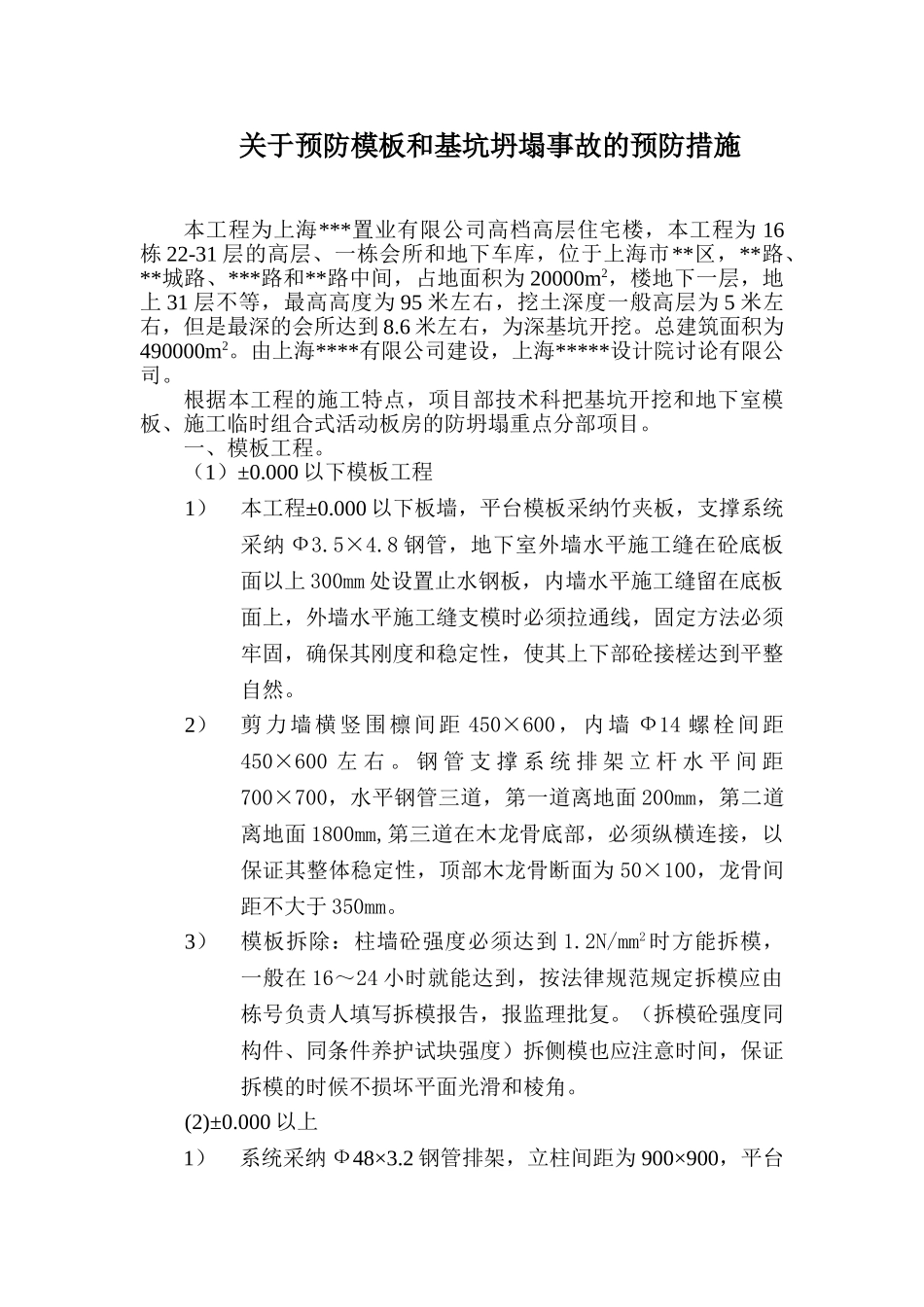

*********花园项目预防坍塌施工方案********集团公司关于预防模板和基坑坍塌事故的预防措施本工程为上海***置业有限公司高档高层住宅楼,本工程为 16栋 22-31 层的高层、一栋会所和地下车库,位于上海市**区,**路、**城路、***路和**路中间,占地面积为 20000m2,楼地下一层,地上 31 层不等,最高高度为 95 米左右,挖土深度一般高层为 5 米左右,但是最深的会所达到 8
6 米左右,为深基坑开挖
总建筑面积为490000m2
由上海****有限公司建设,上海*****设计院讨论有限公司
根据本工程的施工特点,项目部技术科把基坑开挖和地下室模板、施工临时组合式活动板房的防坍塌重点分部项目
一、模板工程
000 以下模板工程1)本工程±0
000 以下板墙,平台模板采纳竹夹板,支撑系统采纳 Ф3
8 钢管,地下室外墙水平施工缝在砼底板面以上 300mm 处设置止水钢板,内墙水平施工缝留在底板面上,外墙水平施工缝支模时必须拉通线,固定方法必须牢固,确保其刚度和稳定性,使其上下部砼接槎达到平整自然
2)剪力墙横竖围檩间距 450×600,内墙 Ф14 螺栓间距450×600 左 右
钢 管 支 撑 系 统 排 架 立 杆 水 平 间 距700×700,水平钢管三道,第一道离地面 200mm,第二道离地面 1800mm,第三道在木龙骨底部,必须纵横连接,以保证其整体稳定性,顶部木龙骨断面为 50×100,龙骨间距不大于 350mm
3)模板拆除:柱墙砼强度必须达到 1
2N/mm2 时方能拆模,一般在 16~24 小时就能达到,按法律规范规定拆模应由栋号负责人填写拆模报告,报监理批复
(拆模砼强度同构件、同条件养护试块强度)拆侧模也应注意时间,保证拆模的时候不损坏平面光滑和棱角

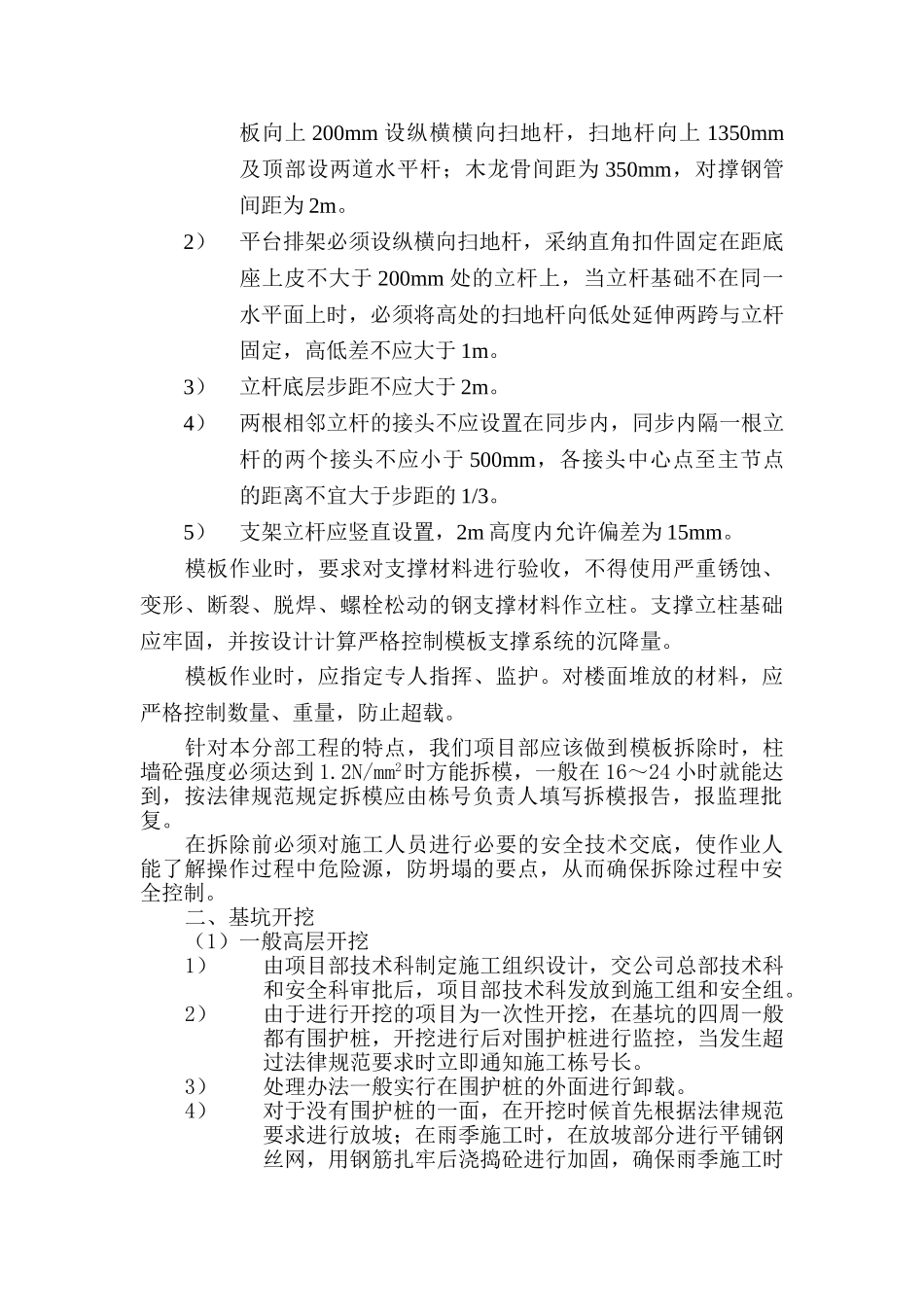

000 以上1)系统采纳 Ф48×3
