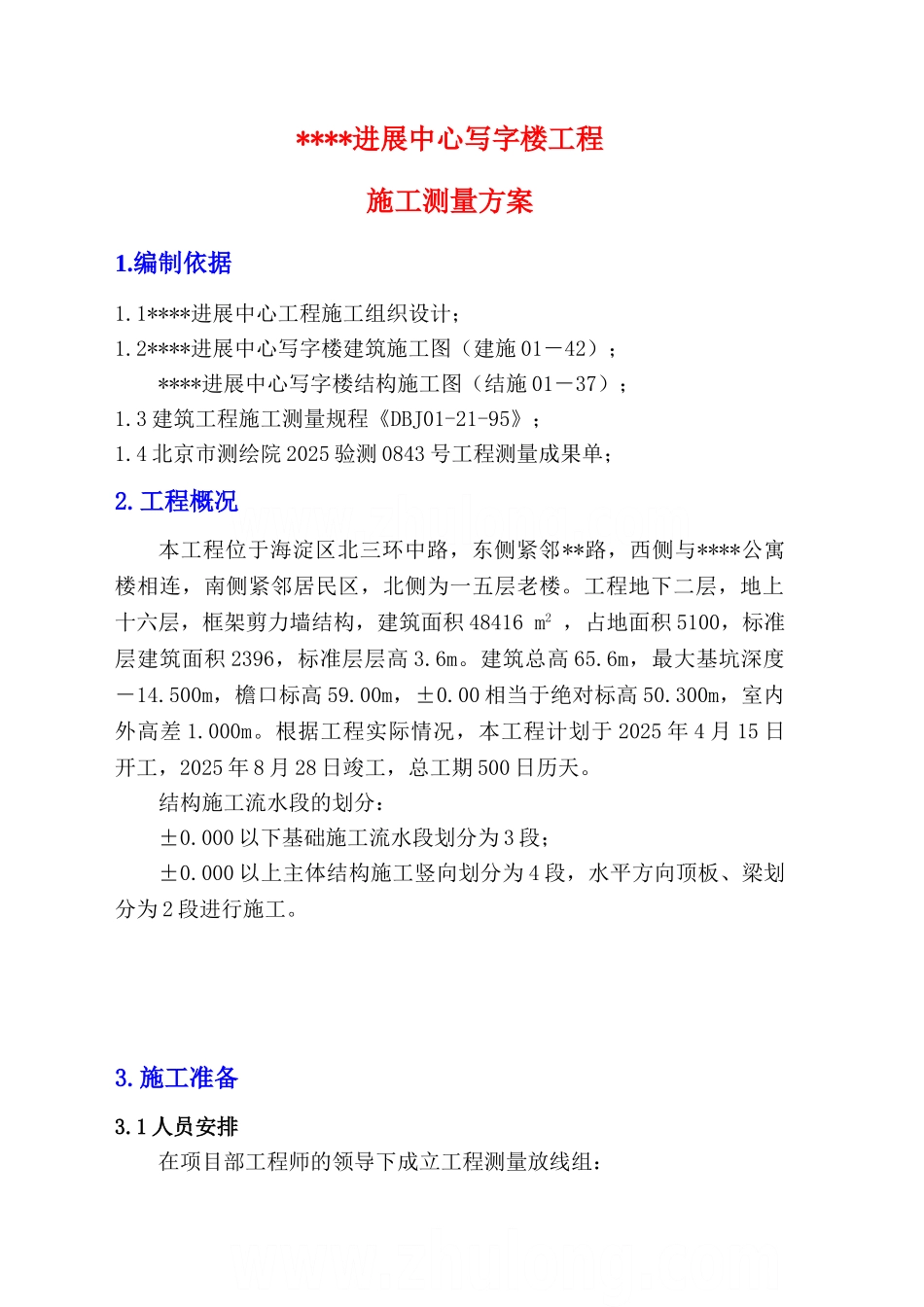

****进展中心写字楼工程施工测量方案1
1****进展中心工程施工组织设计; 1
2****进展中心写字楼建筑施工图(建施 01-42);****进展中心写字楼结构施工图(结施 01-37);1
3 建筑工程施工测量规程《DBJ01-21-95》;1
4 北京市测绘院 2025 验测 0843 号工程测量成果单;2
工程概况本工程位于海淀区北三环中路,东侧紧邻**路,西侧与****公寓楼相连,南侧紧邻居民区,北侧为一五层老楼
工程地下二层,地上十六层,框架剪力墙结构,建筑面积 48416 m2 ,占地面积 5100,标准层建筑面积 2396,标准层层高 3
建筑总高 65
6m,最大基坑深度-14
500m,檐口标高 59
00m,±0
00 相当于绝对标高 50
300m,室内外高差 1
根据工程实际情况,本工程计划于 2025 年 4 月 15 日开工,2025 年 8 月 28 日竣工,总工期 500 日历天
结构施工流水段的划分:±0
000 以下基础施工流水段划分为 3 段;±0
000 以上主体结构施工竖向划分为 4 段,水平方向顶板、梁划分为 2 段进行施工
1 人员安排在项目部工程师的领导下成立工程测量放线组:测量工程师(1 名):负责组织工程测量放线、验线及协调施工测量组与其它工种之间工序交接
督促检查工程测量资料的编制及整理
放线员(4 名):负责施工作业面上的轴线投测;高程传递及细部尺寸的放线工作
验线员(1 名):负责对作业面上的测量放线成果进行校核、验收,负责组织监理验收及工程测量放线资料的报验工作

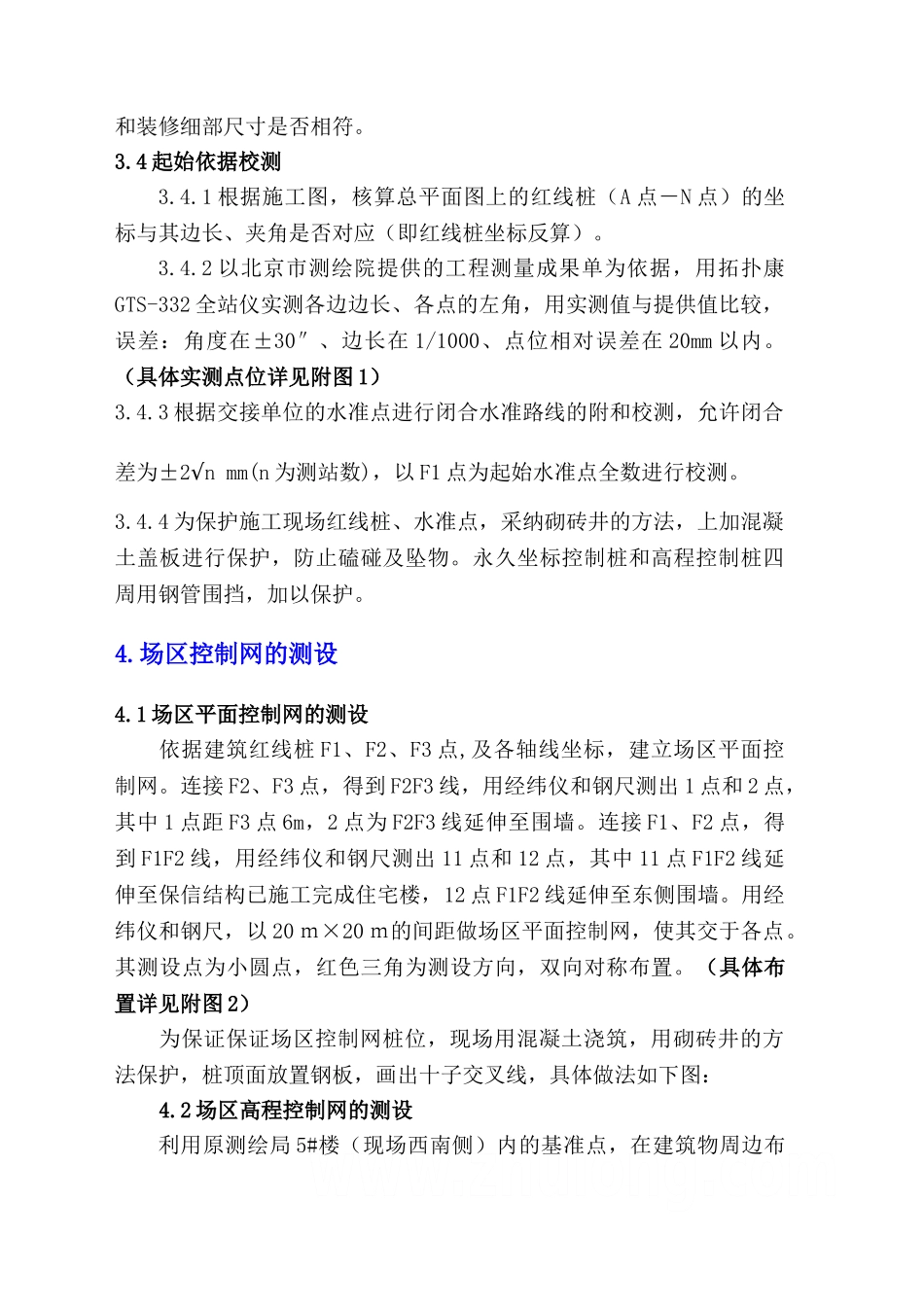

2 施工仪器的准备为保证测量放线工作顺利展开,项目部配备相应的测量仪器如下: 仪器名称型号及精度数量用 途拓扑康全站仪GTS332,±2″,2mm1 台平面控制网、定位测量电子经纬仪DJD2,±2″1`
