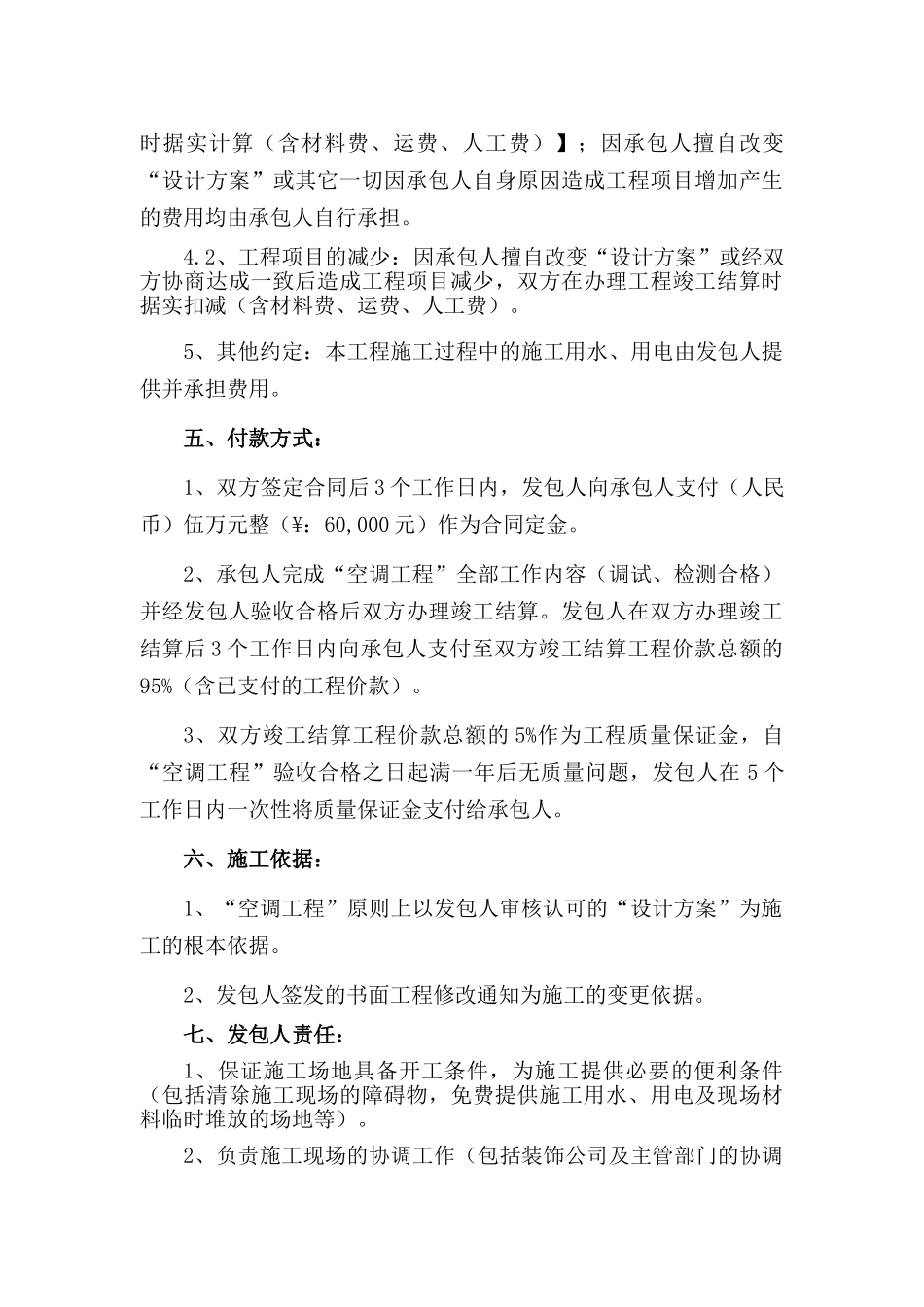

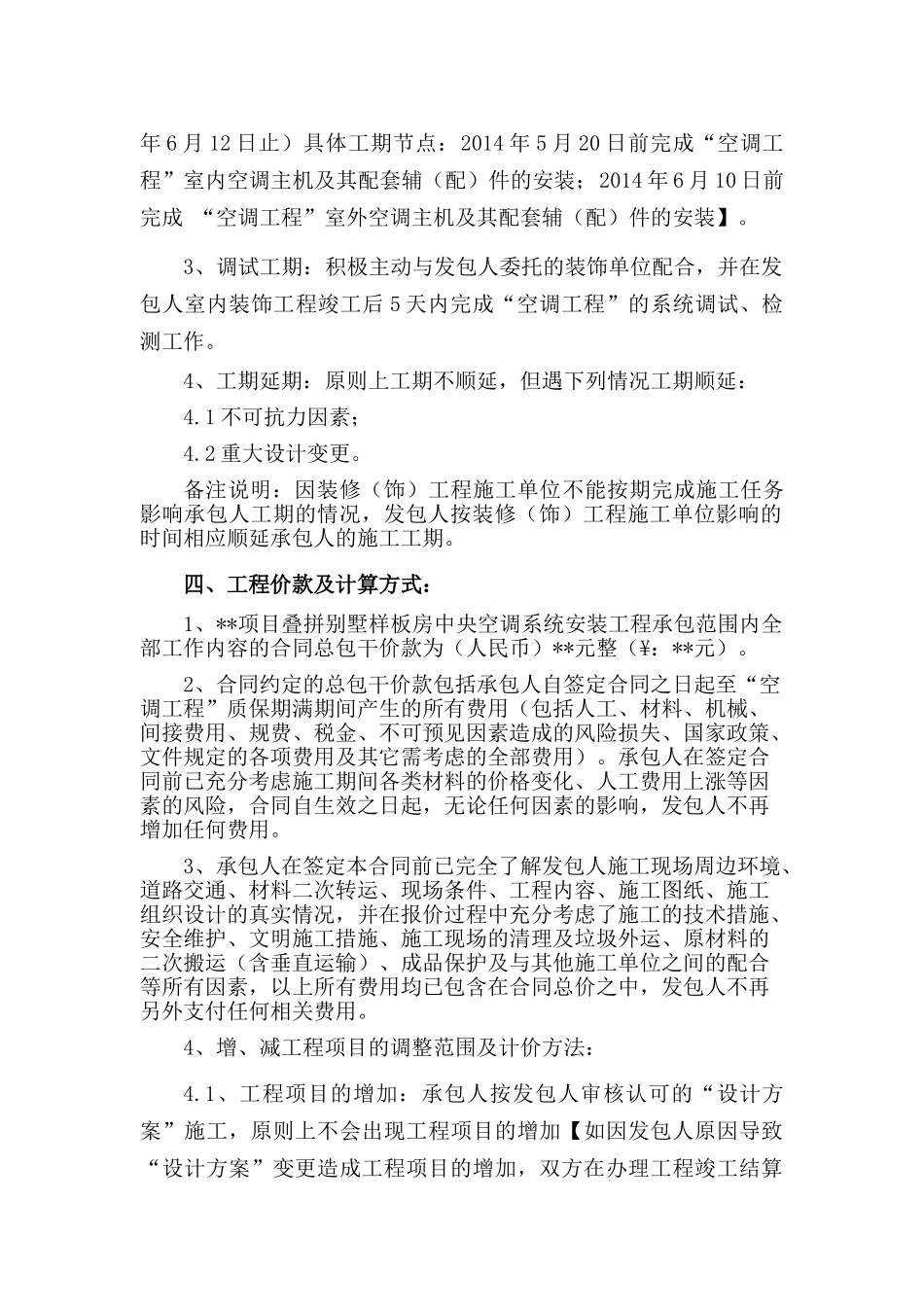

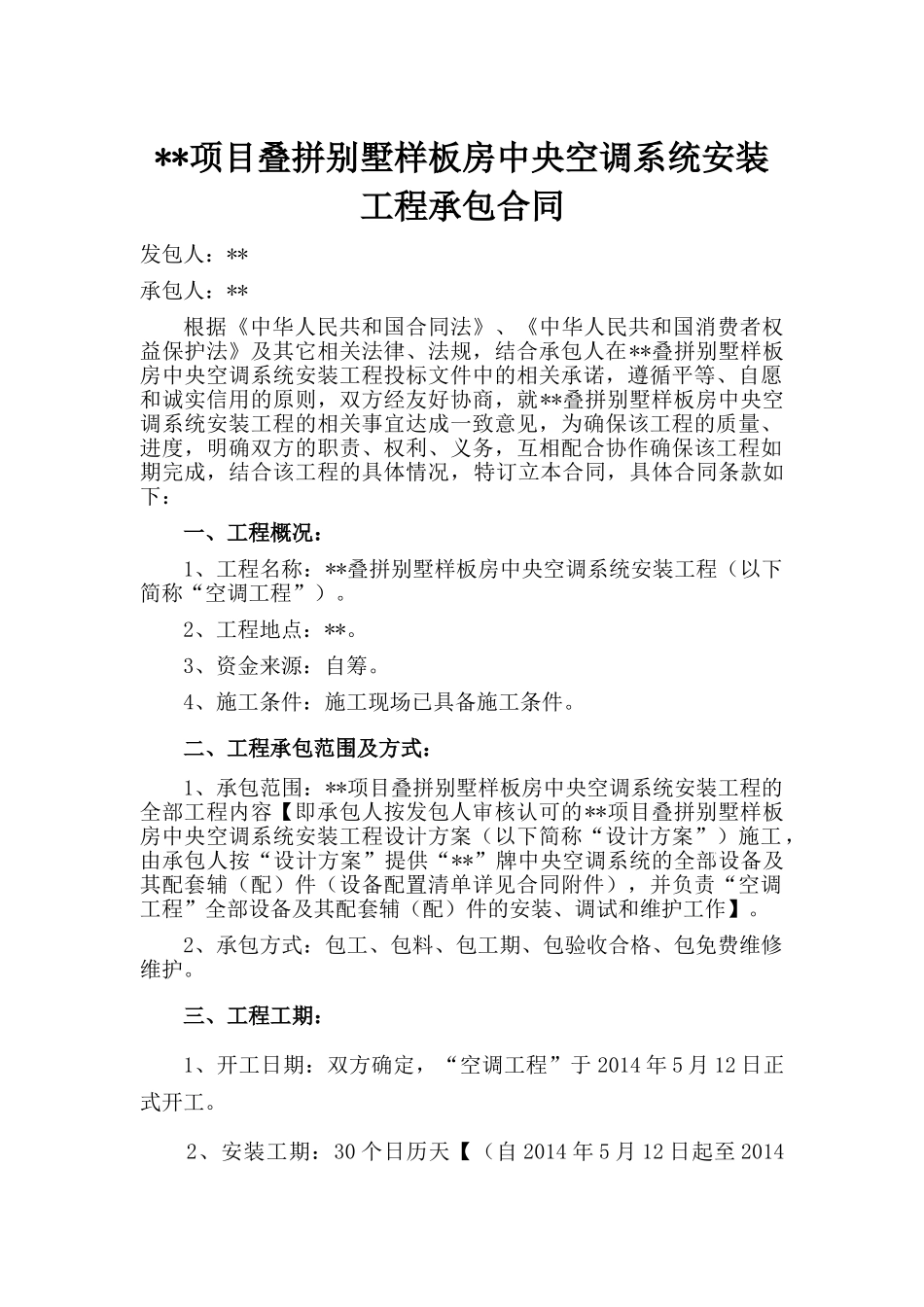

**项目叠拼别墅样板房中央空调系统安装工程承包合同 发包人:** 承包人:** 根据《中华人民共和国合同法》、《中华人民共和国消费者权益保护法》及其它相关法律、法规,结合承包人在**叠拼别墅样板房中央空调系统安装工程投标文件中的相关承诺,遵循平等、自愿和诚实信用的原则,双方经友好协商,就**叠拼别墅样板房中央空调系统安装工程的相关事宜达成一致意见,为确保该工程的质量、进度,明确双方的职责、权利、义务,互相配合协作确保该工程如期完成,结合该工程的具体情况,特订立本合同,具体合同条款如下: 一、工程概况:1、工程名称:**叠拼别墅样板房中央空调系统安装工程(以下简称“空调工程”)。2、工程地点:**。3、资金来源:自筹。4、施工条件:施工现场已具备施工条件。二、工程承包范围及方式:1、承包范围:**项目叠拼别墅样板房中央空调系统安装工程的全部工程内容【即承包人按发包人审核认可的**项目叠拼别墅样板房中央空调系统安装工程设计方案(以下简称“设计方案”)施工,由承包人按“设计方案”提供“**”牌中央空调系统的全部设备及其配套辅(配)件(设备配置清单详见合同附件),并负责“空调工程”全部设备及其配套辅(配)件的安装、调试和维护工作】。2、承包方式:包工、包料、包工期、包验收合格、包免费维修维护。三、工程工期:1、开工日期:双方确定,“空调工程”于 2014 年 5 月 12 日正式开工。 2、安装工期:30 个日历天【(自 2014 年 5 月 12 日起至 2014年 6 月 12 日止)具体工期节点:2014 年 5 月 20 日前完成“空调工程”室内空调主机及其配套辅(配)件的安装;2014 年 6 月 10 日前完成 “空调工程”室外空调主机及其配套辅(配)件的安装】。3、调试工期:积极主动与发包人委托的装饰单位配合,并在发包人室内装饰工程竣工后 5 天内完成“空调工程”的系统调试、检测工作。4、工期延期:原则上工期不顺延,但遇下列情况工期顺延:4.1 不可抗力因素;4.2 重大设计变更。备注说明:因装修(饰)工程施工单位不能按期完成施工任务影响承包人工期的情况,发包人按装修(饰)工程施工单位影响的时间相应顺延承包人的施工工期。四、工程价款及计算方式:1、**项目叠拼别墅样板房中央空调系统安装工程承包范围内全部工作内容的合同总包干价款为(人民币)**元整(¥:**元)。2、合同约定的总包干价款包括承包人自签定合同之日起至“空调工程”质保期满期间...
