现行版本:A 修 改 码:0某 设 计 院 研 发 基 地 办 公 楼 工 程卡箍式离心铸铁排水管施工方案某省第三建筑工程公司第一项目经理部卡箍式离心铸铁排水管施工方案1.总则1
1 工程概况本工程为某设计讨论院研发基地办公楼工程,工程地下一层、地上十一层
本工程安装的雨水系统,全部采纳卡箍式离心铸铁排水管材
该工程卡箍式离心铸铁排水管总工程量约 850m
2 适用范围本工法适用范围较广,可适用于各类建筑的排水管道系统,对于高层超高层建筑和特别的场所尤为适用
1 技术准备2
1 开工前,施工员必须认真批阅图纸,编制施工方案,并向班组作全面技术交底,以保证安装质量
2 下料工、管工必须经过技术培训,经考核合格后,取得相应上岗证,方可上岗操作
1 根据标准,检查到场管材、配件、卡箍是否符合标准要求2
2 将各种规格的管材、配件、卡箍进行试连接,并进行闭水试验,确定各部分是否配合
3 按施工图测量、放线,穿越楼面板和墙体的预埋比管径大一号的钢制套筒
4 按施工图测量、放线,并根据其结果确定所需管材长度
5 根据所需管材长度确定支架布置的位置

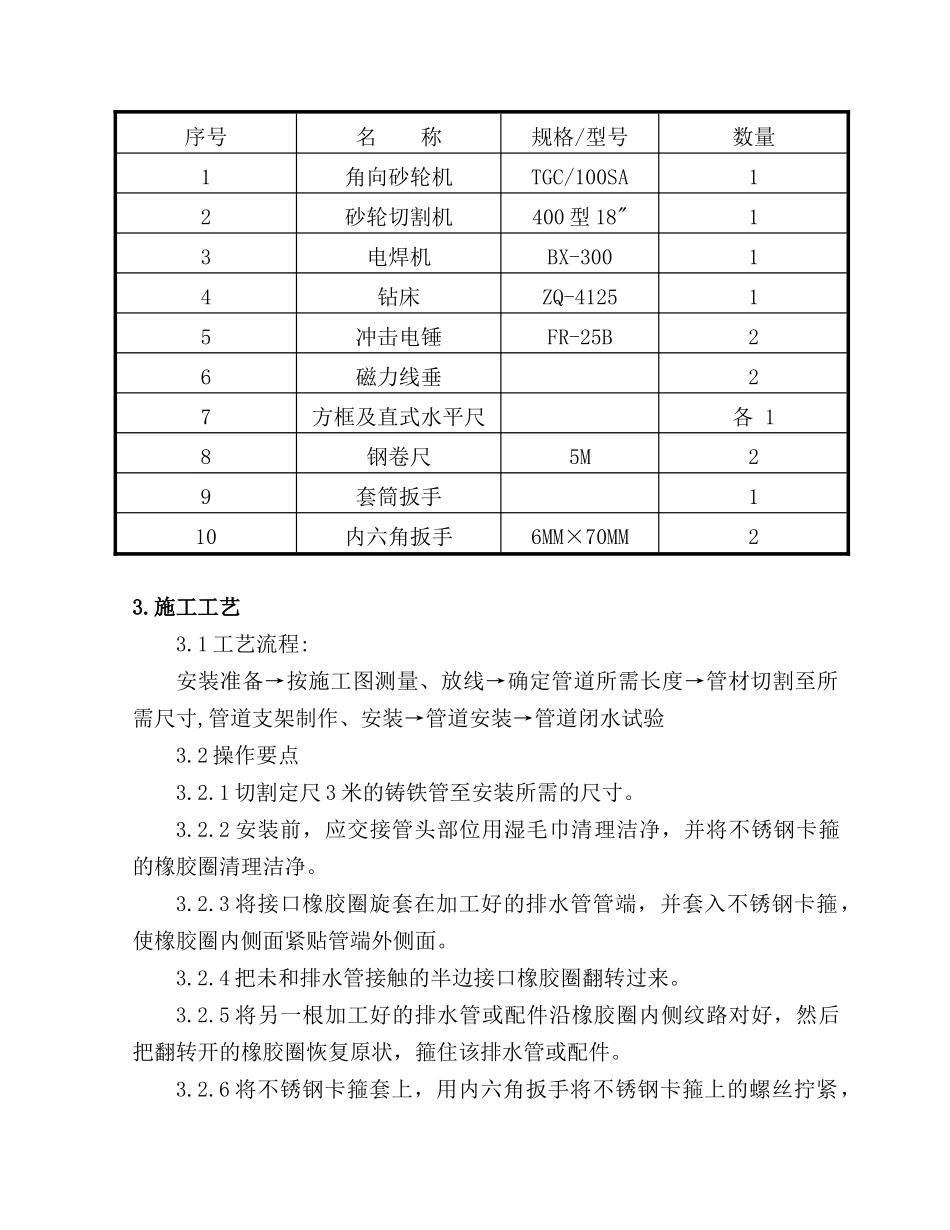

3 主要设备序号名 称规格/型号数量1角向砂轮机TGC/100SA12砂轮切割机400 型 18"13电焊机BX-30014钻床ZQ-412515冲击电锤FR-25B26磁力线垂27方框及直式水平尺各 18钢卷尺5M29套筒扳手110内六角扳手6MM×70MM23
1 工艺流程:安装准备→按施工图测量、放线→确定管道所需长度→管材切割至所需尺寸,管道支架制作、安装→管道安装→管道闭水试验3
2 操作要点3
1 切割定尺 3 米的铸铁管至安装所需的尺寸
2 安装前,应交接管头部位用湿毛巾清理洁净,并将不锈钢卡箍的橡胶圈清理洁净
