[北京]高层办公楼屋顶钢结构安装施工工艺1 简介本工程为 18 层高层办公楼,并有 5 层地下室空间
建筑面积为 76000m2,高度为79
本工程钢结构共分三部分,分别为空中花园钢结构、屋顶钢结构、3#、4#钢楼梯
钢 构 件 截 面 形 式 有 箱 型 、 H 型 , 其 中 空 中 花 园 钢 结 构 有 超 长 超 重 钢 梁H1000×600×14×40,跨度达 19
5m,单根重量 9
32 吨;钢柱 □600×700×40,长度4
2m,单根构件重 3
本工程框架柱梁对接采纳全熔透坡口焊接,焊缝质量应达到一级标准
2 施工准备2
1 人员准备电气焊工、装配工、起重工、测量工、涂装工、机工、普工等
2 机具准备探伤设备、现场安装设备、现场焊接设备、现场测量仪器等
3 材料准备板材敷料、焊接材料(焊条、焊丝)、氧气、乙炔、涂装材料等
4 技术准备熟悉图纸,确保详图设计准确
制定详细的加工工艺措施是保证加工质量,提高施工现场安装效率的前提
根据工程特点,设计有针对性的安装机具及工装机具,并对吊装过程的安全控制措施进行充分论证
3 钢构件和材料的进场与验收3
1 钢构件与材料的进场要求钢构件与材料的运输进场应根据钢构件的进场计划和安装施工进度计划来安排,钢构件每日进场计划应精确到每件的编号,需用的钢构件至少提前一天进场,同时也要考虑堆放场地的限制,尽量协调好制作加工与安装施工之间的关系,以保证钢结构安装工作按计划顺利进行
2 钢构件与材料的验收(1)验收的目的就是将可能存在缺陷的构件在地面进行处理,不使其进入吊装工序

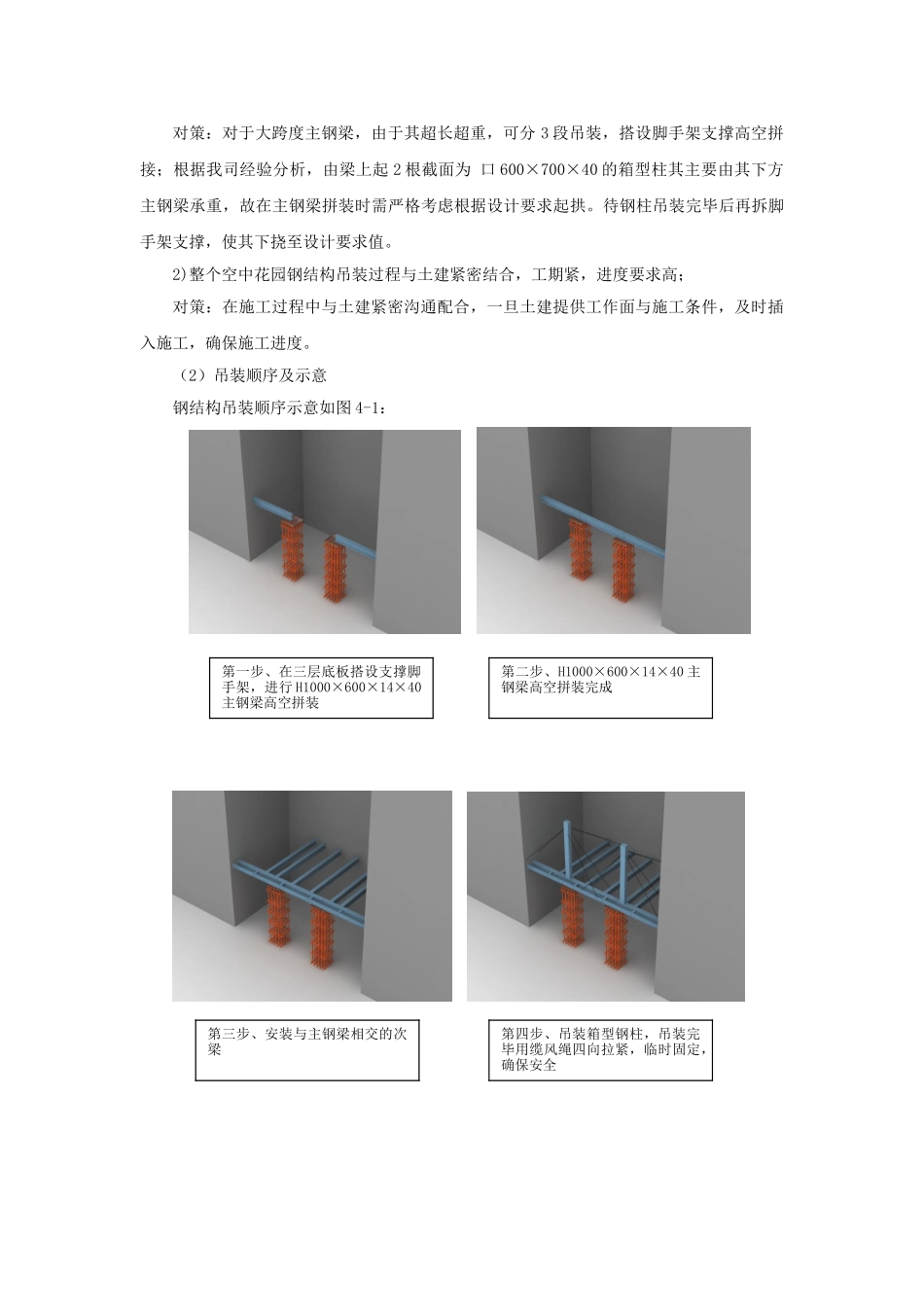

(2)构件到场时,按随车货运清单核对所到构件的数量及编号是否相符,构件是否配套,并根据监理要求检查相应的质量保证书和运货清单等资料是否齐全,验收人员根据运C7C8C9C10C11货清单检查所到构件的数量、规格及编号是否相符
