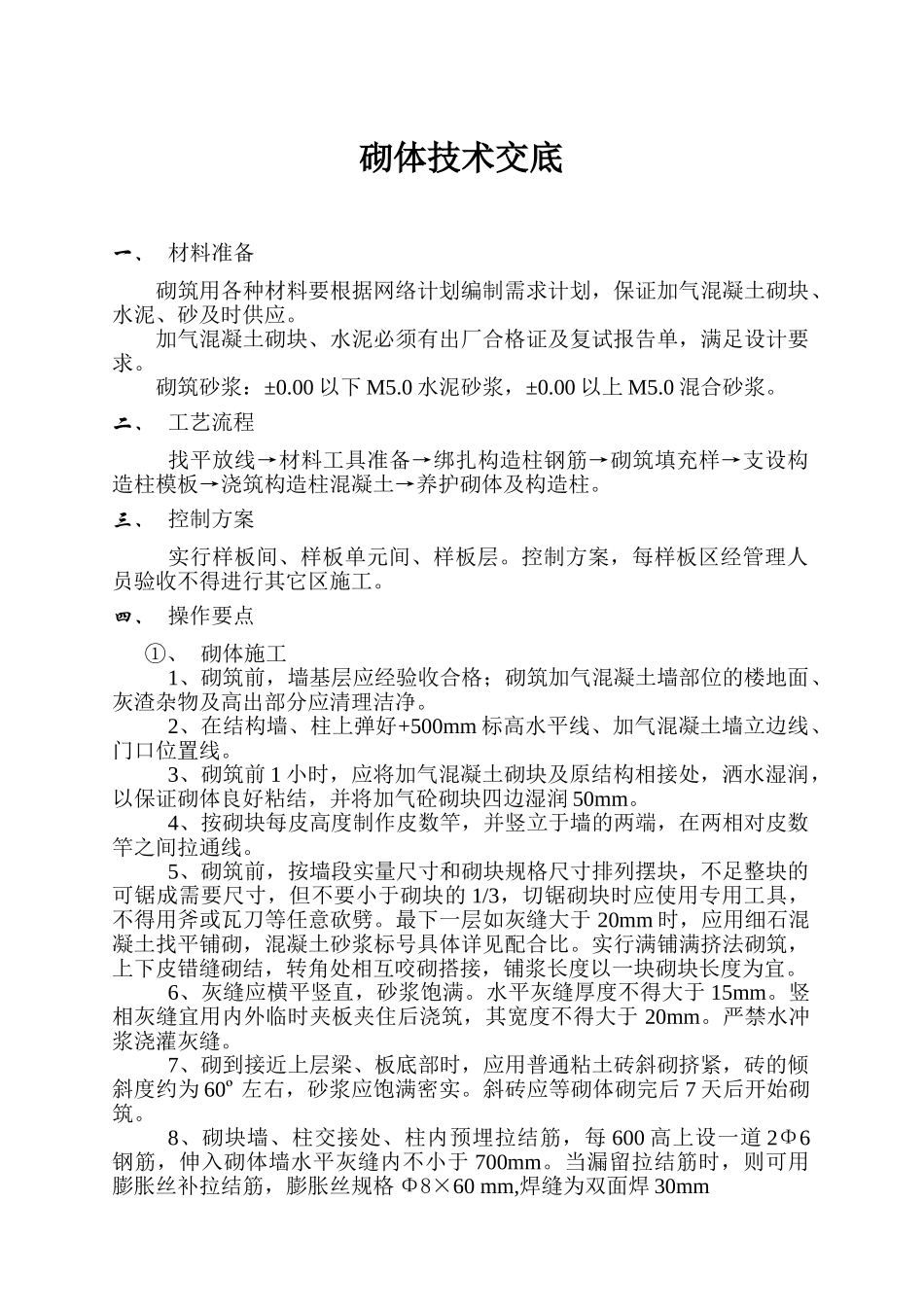

砌体技术交底一、 材料准备砌筑用各种材料要根据网络计划编制需求计划,保证加气混凝土砌块、水泥、砂及时供应
加气混凝土砌块、水泥必须有出厂合格证及复试报告单,满足设计要求
砌筑砂浆:±0
00 以下 M5
0 水泥砂浆,±0
00 以上 M5
0 混合砂浆
二、 工艺流程找平放线→材料工具准备→绑扎构造柱钢筋→砌筑填充样→支设构造柱模板→浇筑构造柱混凝土→养护砌体及构造柱
三、 控制方案实行样板间、样板单元间、样板层
控制方案,每样板区经管理人员验收不得进行其它区施工
四、 操作要点①、 砌体施工1、砌筑前,墙基层应经验收合格;砌筑加气混凝土墙部位的楼地面、灰渣杂物及高出部分应清理洁净
2、在结构墙、柱上弹好+500mm 标高水平线、加气混凝土墙立边线、门口位置线
3、砌筑前 1 小时,应将加气混凝土砌块及原结构相接处,洒水湿润,以保证砌体良好粘结,并将加气砼砌块四边湿润 50mm
4、按砌块每皮高度制作皮数竿,并竖立于墙的两端,在两相对皮数竿之间拉通线
5、砌筑前,按墙段实量尺寸和砌块规格尺寸排列摆块,不足整块的可锯成需要尺寸,但不要小于砌块的 1/3,切锯砌块时应使用专用工具,不得用斧或瓦刀等任意砍劈
最下一层如灰缝大于 20mm 时,应用细石混凝土找平铺砌,混凝土砂浆标号具体详见配合比
实行满铺满挤法砌筑,上下皮错缝砌结,转角处相互咬砌搭接,铺浆长度以一块砌块长度为宜
6、灰缝应横平竖直,砂浆饱满
水平灰缝厚度不得大于 15mm
竖相灰缝宜用内外临时夹板夹住后浇筑,其宽度不得大于 20mm
严禁水冲浆浇灌灰缝
7、砌到接近上层梁、板底部时,应用普通粘土砖斜砌挤紧,砖的倾斜度约为 60º 左右,砂浆应饱满密实
斜砖应等砌体砌完后 7 天后开始砌筑
8、砌块墙、柱交接处、柱内预埋拉结筋,每 600 高上设一道 2Φ6钢筋,伸入砌体墙水平灰缝内不小于 700mm
当漏留拉结筋
