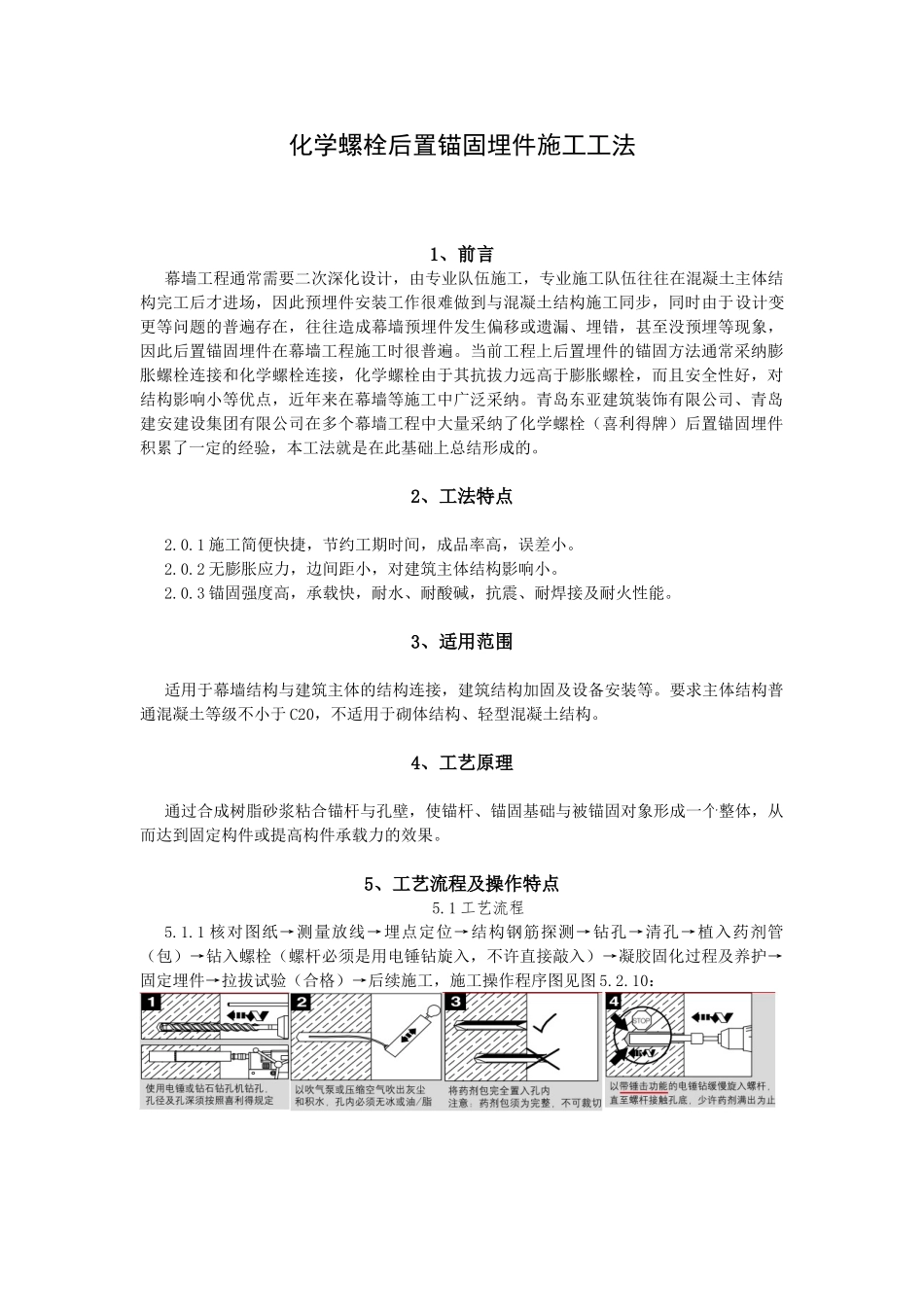

化学螺栓后置锚固埋件施工工法1、前言幕墙工程通常需要二次深化设计,由专业队伍施工,专业施工队伍往往在混凝土主体结构完工后才进场,因此预埋件安装工作很难做到与混凝土结构施工同步,同时由于设计变更等问题的普遍存在,往往造成幕墙预埋件发生偏移或遗漏、埋错,甚至没预埋等现象,因此后置锚固埋件在幕墙工程施工时很普遍
当前工程上后置埋件的锚固方法通常采纳膨胀螺栓连接和化学螺栓连接,化学螺栓由于其抗拔力远高于膨胀螺栓,而且安全性好,对结构影响小等优点,近年来在幕墙等施工中广泛采纳
青岛东亚建筑装饰有限公司、青岛建安建设集团有限公司在多个幕墙工程中大量采纳了化学螺栓(喜利得牌)后置锚固埋件积累了一定的经验,本工法就是在此基础上总结形成的
2、工法特点2
1 施工简便快捷,节约工期时间,成品率高,误差小
2 无膨胀应力,边间距小,对建筑主体结构影响小
3 锚固强度高,承载快,耐水、耐酸碱,抗震、耐焊接及耐火性能
3、适用范围适用于幕墙结构与建筑主体的结构连接,建筑结构加固及设备安装等
要求主体结构普通混凝土等级不小于 C20,不适用于砌体结构、轻型混凝土结构
4、工艺原理通过合成树脂砂浆粘合锚杆与孔壁,使锚杆、锚固基础与被锚固对象形成一个整体,从而达到固定构件或提高构件承载力的效果
5、工艺流程及操作特点5
1 工艺流程5
1 核对图纸→测量放线→埋点定位→结构钢筋探测→钻孔→清孔→植入药剂管(包)→钻入螺栓(螺杆必须是用电锤钻旋入,不许直接敲入)→凝胶固化过程及养护→固定埋件→拉拔试验(合格)→后续施工,施工操作程序图见图 5

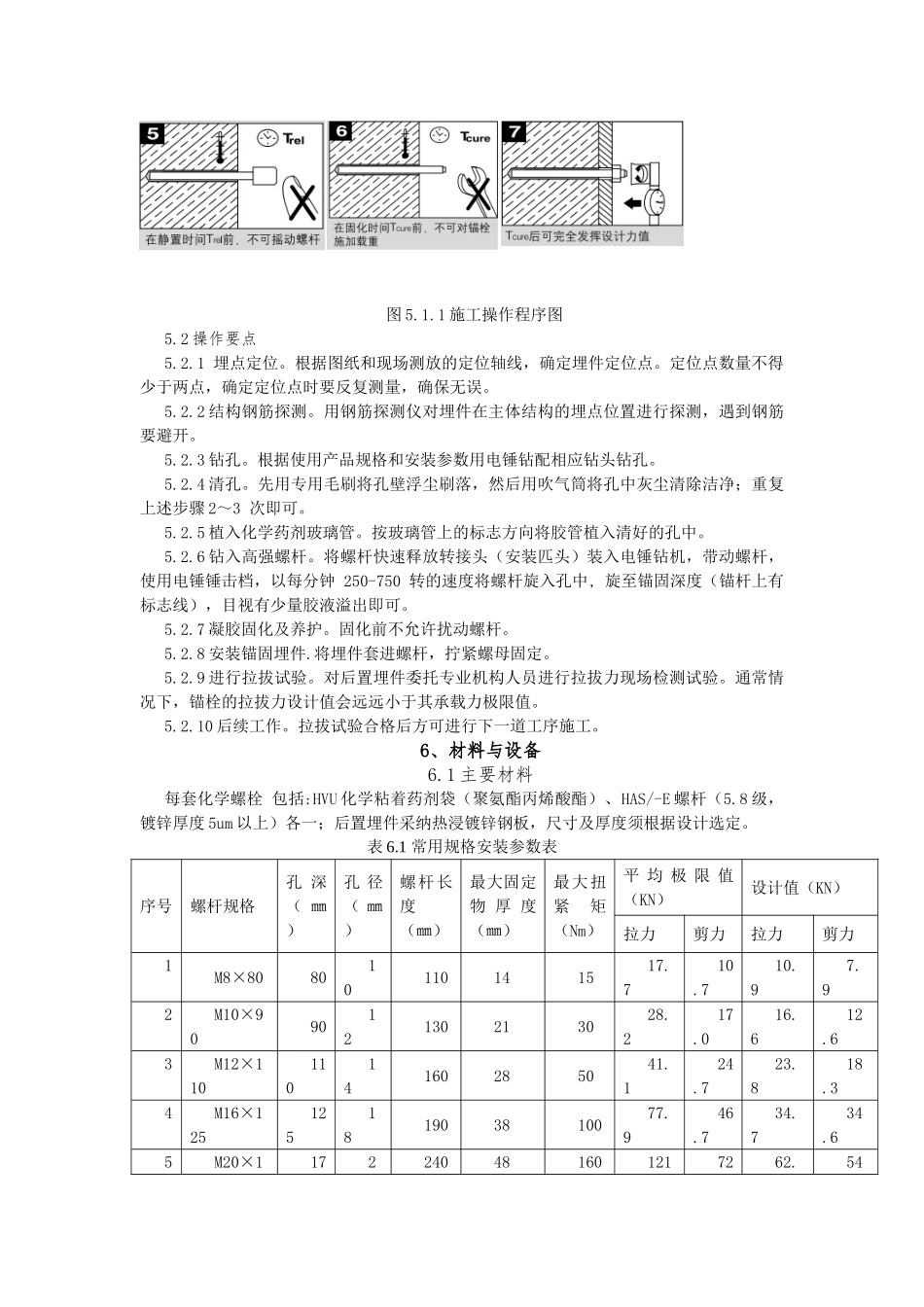

10:图 5
1 施工操作程序图5
2 操作要点5
1 埋点定位
根据图纸和现场测放的定位轴线,确定埋件定位点
定位点数量不得少于两点,确定定位点时要反复测量,确保无误
2 结构钢筋探测
用钢筋探测仪对埋件在主体结构的埋点
