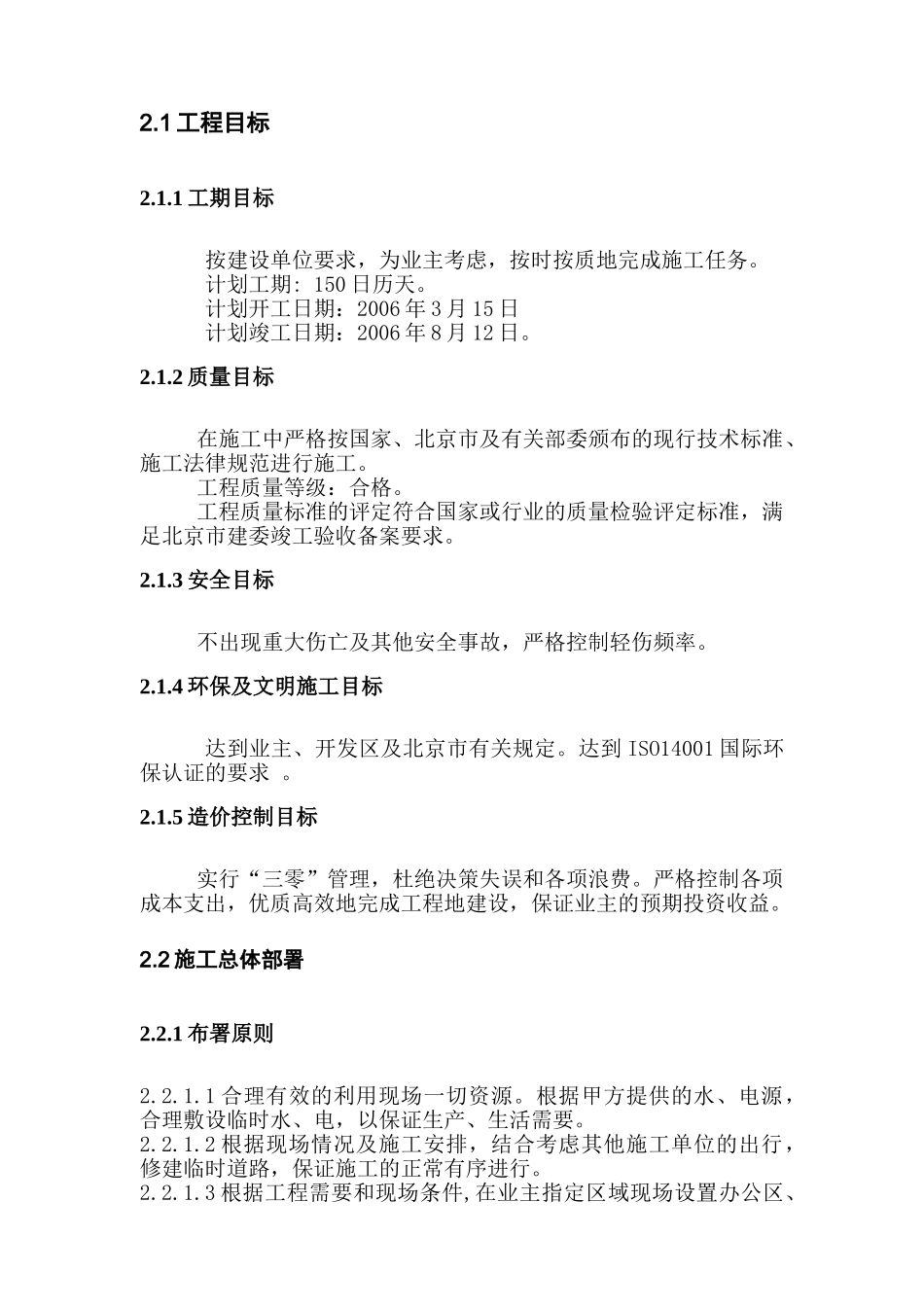

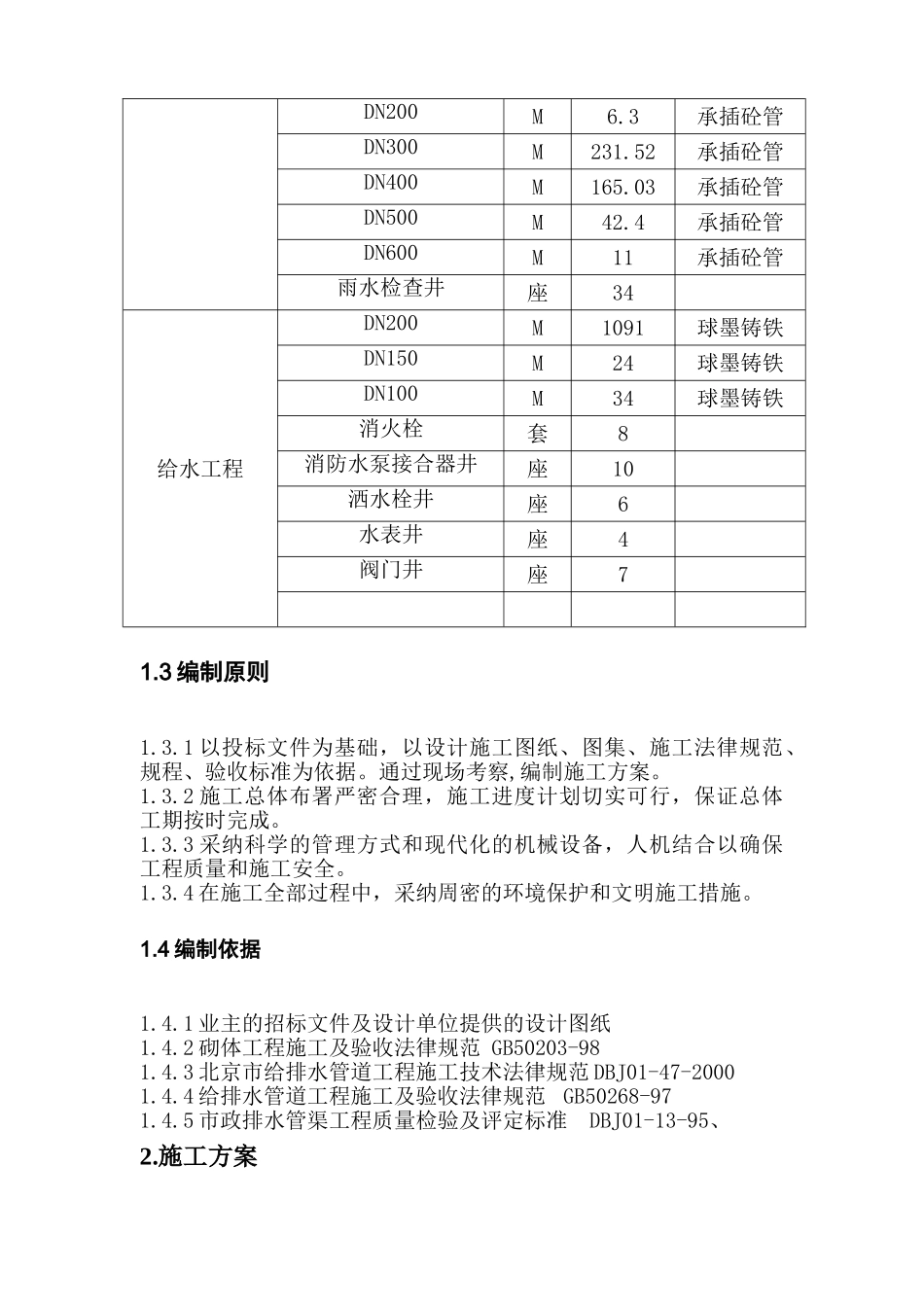

北京某国际中心室外给排水施工组织设计1.概 述1.1 工程概况本工程为尚都国际中心二、三期室外工程,工程建设地点在北京市朝外呼家楼,主要单位工程有雨水、污水、给水及采暖、电力、电信的施工管理与配合工程。 雨污排水工程为污水分流,采纳管径 ф200~ф600 机制混凝土管,污水入户管采纳 DN150 排水铸铁管,钢筋混凝土管采纳承插接口,设计雨污水分别排入区外市政管线。雨水管线一部分为低压镀锌钢管(DN100-DN250),混凝土管径 DN200-DN500,承插接口。给水工程,采纳球墨铸铁管,胶圈撞口。 消火栓及洒水栓从给水管道上连接,消火栓和洒水栓均为地下式。室外地下消火栓采纳SX100-1,各支线处设置闸门井,系统工作压力为 0.18Mpa。 1.2 主要工程量单位工程名称单项工程名称单位工程量管材 污水工程DN100M42铸铁DN150M2101铸铁DN200M236铸铁DN250M25铸铁DN200混凝土DN300混凝土DN400混凝土砖砌水封井座1污水检查井座39竖槽式跌水井座5雨水工程DN100M42.5镀锌钢管DN150M30镀锌钢管DN200M36.5镀锌钢管DN250M24.5镀锌钢管DN200M6.3承插砼管DN300M231.52承插砼管DN400M165.03承插砼管DN500M42.4承插砼管DN600M11承插砼管雨水检查井座34给水工程DN200 M1091球墨铸铁DN150M24球墨铸铁DN100M34球墨铸铁消火栓套8消防水泵接合器井座10 洒水栓井座6 水表井座4 阀门井座71.3 编制原则1.3.1 以投标文件为基础,以设计施工图纸、图集、施工法律规范、规程、验收标准为依据。通过现场考察,编制施工方案。1.3.2 施工总体布署严密合理,施工进度计划切实可行,保证总体工期按时完成。1.3.3 采纳科学的管理方式和现代化的机械设备,人机结合以确保工程质量和施工安全。1.3.4 在施工全部过程中,采纳周密的环境保护和文明施工措施。1.4 编制依据1.4.1 业主的招标文件及设计单位提供的设计图纸1.4.2 砌体工程施工及验收法律规范 GB50203-981.4.3 北京市给排水管道工程施工技术法律规范 DBJ01-47-20001.4.4 给排水管道工程施工及验收法律规范GB50268-97 1.4.5 市政排水管渠工程质量检验及评定标准 DBJ01-13-95、 2.施工方案2.1 工程目标2.1.1 工期目标按建设单位要求,为业主考虑,按时按质地完成施工任务。计划工期: 150 日历天。计划开工日期:2006 年 3 月 15 日计划竣工日期:2006 年 8 月 12 日。2.1.2 质量目标在施工中严格按国家、北京市及有关部委颁布的现行技术标准、施工法律规范进行施工。工程质量等...
