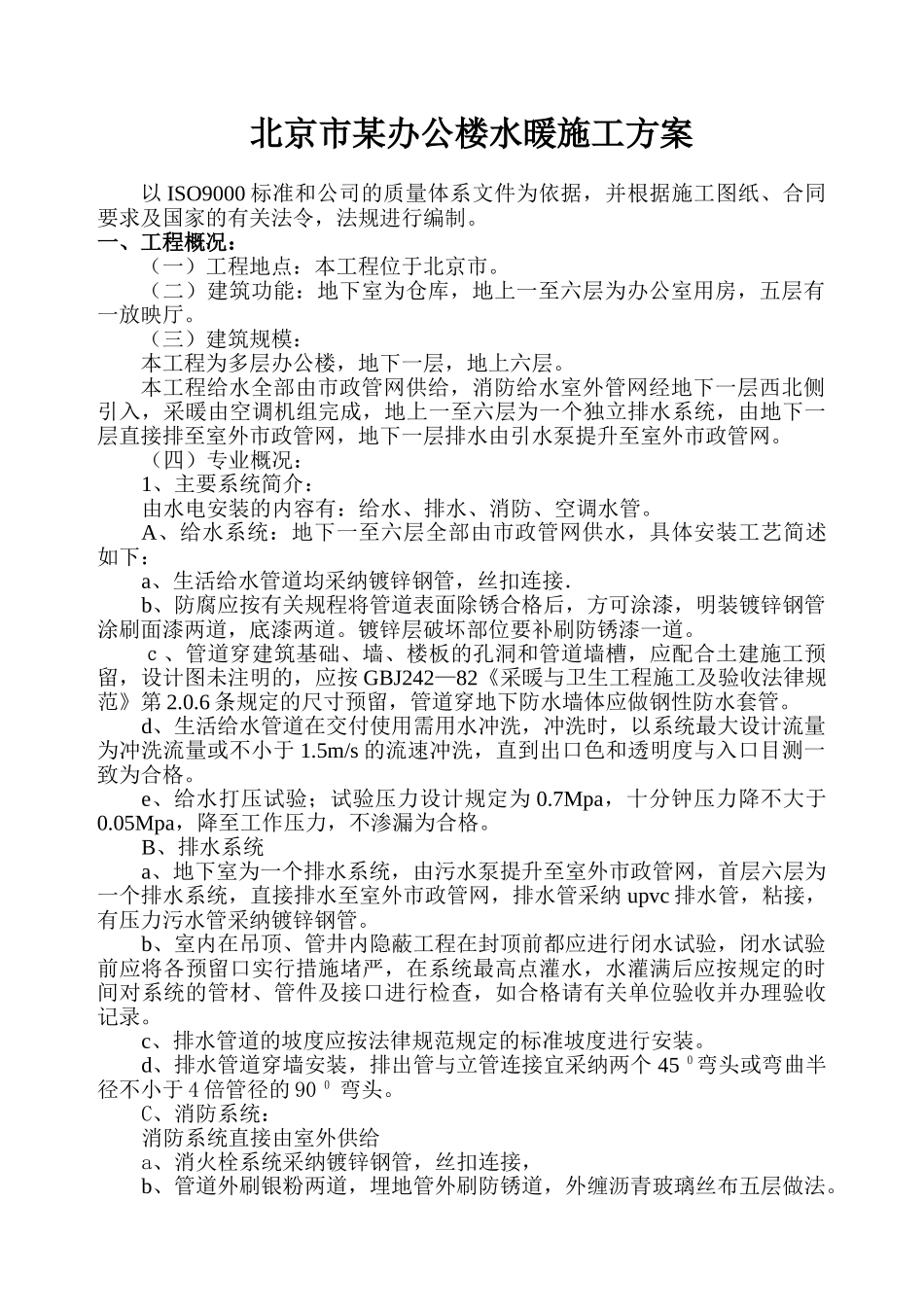

北京市某办公楼水暖施工方案以 ISO9000 标准和公司的质量体系文件为依据,并根据施工图纸、合同要求及国家的有关法令,法规进行编制
一、工程概况:(一)工程地点:本工程位于北京市
(二)建筑功能:地下室为仓库,地上一至六层为办公室用房,五层有一放映厅
(三)建筑规模:本工程为多层办公楼,地下一层,地上六层
本工程给水全部由市政管网供给,消防给水室外管网经地下一层西北侧引入,采暖由空调机组完成,地上一至六层为一个独立排水系统,由地下一层直接排至室外市政管网,地下一层排水由引水泵提升至室外市政管网
(四)专业概况:1、主要系统简介:由水电安装的内容有:给水、排水、消防、空调水管
A、给水系统:地下一至六层全部由市政管网供水,具体安装工艺简述如下:a、生活给水管道均采纳镀锌钢管,丝扣连接.b、防腐应按有关规程将管道表面除锈合格后,方可涂漆,明装镀锌钢管涂刷面漆两道,底漆两道
镀锌层破坏部位要补刷防锈漆一道
c、管道穿建筑基础、墙、楼板的孔洞和管道墙槽,应配合土建施工预留,设计图未注明的,应按 GBJ242—82《采暖与卫生工程施工及验收法律规范》第 2
6 条规定的尺寸预留,管道穿地下防水墙体应做钢性防水套管
d、生活给水管道在交付使用需用水冲洗,冲洗时,以系统最大设计流量为冲洗流量或不小于 1
5m/s 的流速冲洗,直到出口色和透明度与入口目测一致为合格
e、给水打压试验;试验压力设计规定为 0
7Mpa,十分钟压力降不大于0
05Mpa,降至工作压力,不渗漏为合格
B、排水系统a、地下室为一个排水系统,由污水泵提升至室外市政管网,首层六层为一个排水系统,直接排水至室外市政管网,排水管采纳 upvc 排水管,粘接,有压力污水管采纳镀锌钢管
b、室内在吊顶、管井内隐蔽工程在封顶前都应进行闭水试验,闭水试验前应将各预留口实行措施堵严,在系统最高点灌水,水灌满后应按规定的时间对
