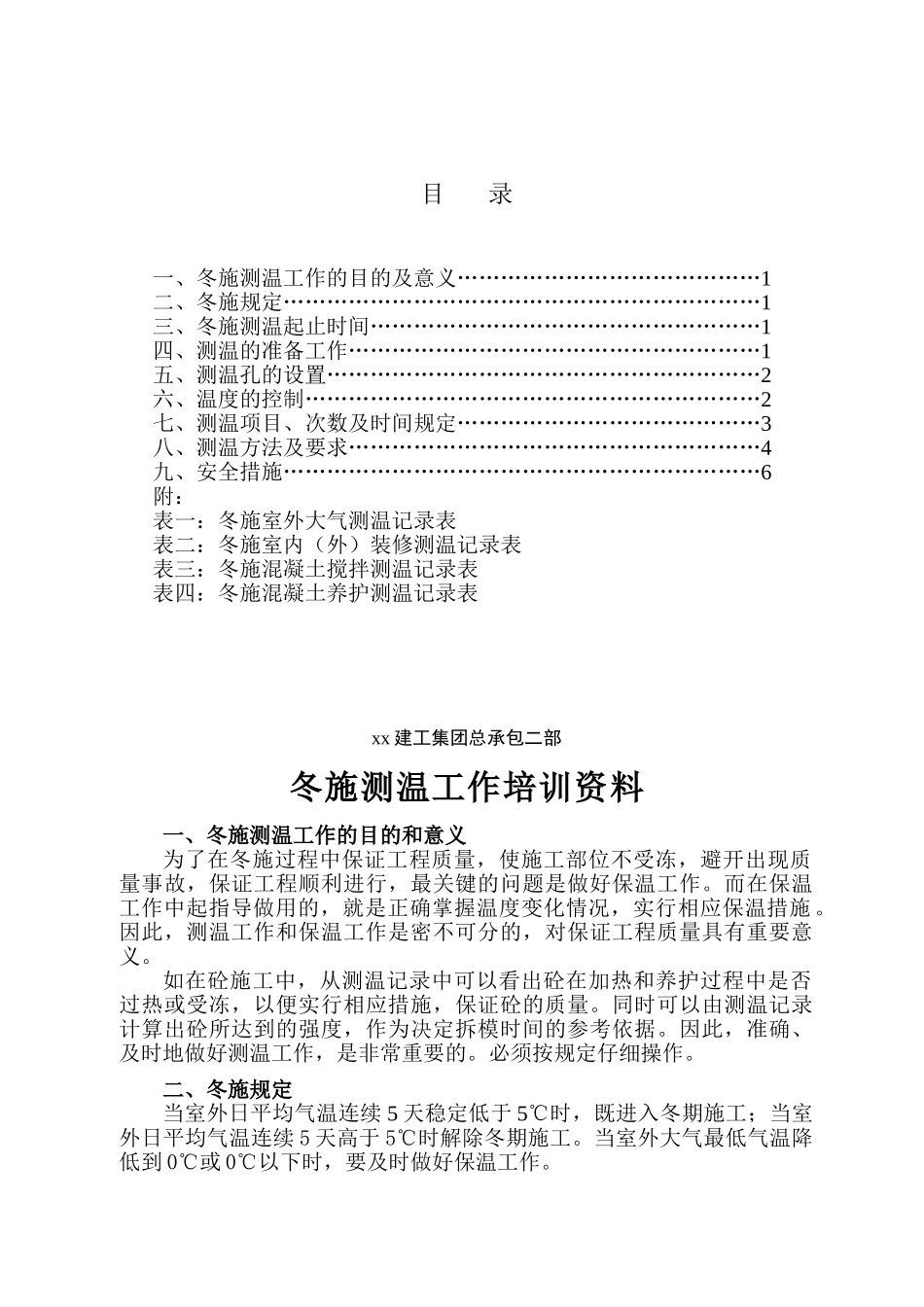

目 录一、冬施测温工作的目的及意义……………………………………1二、冬施规定…………………………………………………………1三、冬施测温起止时间………………………………………………1四、测温的准备工作…………………………………………………1五、测温孔的设置……………………………………………………2六、温度的控制………………………………………………………2七、测温项目、次数及时间规定……………………………………3八、测温方法及要求…………………………………………………4九、安全措施…………………………………………………………6附:表一:冬施室外大气测温记录表表二:冬施室内(外)装修测温记录表表三:冬施混凝土搅拌测温记录表表四:冬施混凝土养护测温记录表xx 建工集团总承包二部冬施测温工作培训资料一、冬施测温工作的目的和意义为了在冬施过程中保证工程质量,使施工部位不受冻,避开出现质量事故,保证工程顺利进行,最关键的问题是做好保温工作。而在保温工作中起指导做用的,就是正确掌握温度变化情况,实行相应保温措施。因此,测温工作和保温工作是密不可分的,对保证工程质量具有重要意义。如在砼施工中,从测温记录中可以看出砼在加热和养护过程中是否过热或受冻,以便实行相应措施,保证砼的质量。同时可以由测温记录计算出砼所达到的强度,作为决定拆模时间的参考依据。因此,准确、及时地做好测温工作,是非常重要的。必须按规定仔细操作。二、冬施规定当室外日平均气温连续 5 天稳定低于 5℃时,既进入冬期施工;当室外日平均气温连续 5 天高于 5℃时解除冬期施工。当室外大气最低气温降低到 0℃或 0℃以下时,要及时做好保温工作。三、冬施测温起止时间1、测温人员应于当年 11 月 1 日至次年 3 月 30 日记录大气温度。2、原材料、混凝土、砂浆、内装修的测温时间应在冬施期间进行。四、测温的准备工作1、各项目部技术人员应提前对测温人员进行技术交底,绘制测温孔平面图,并对测孔进行编号。测温人员应熟悉测温方法。2、每个工程至少准备一只高低温度计,并熟悉使用方法。3、在施工现场设置测大气温的百叶箱及记录大气温度的小黑板。4、准备电子测温仪或玻璃酒精温度计,并提前将温度计编号、检验。若误差为“+”,则在测值中减;若误差为“一”,则在测值中加,即为实际温度。5、制作相应数量的钢筋棍及三角旗。钢筋直径 Φ10,长度 15——25cm。旗杆直径 Φ10,长度 1...
