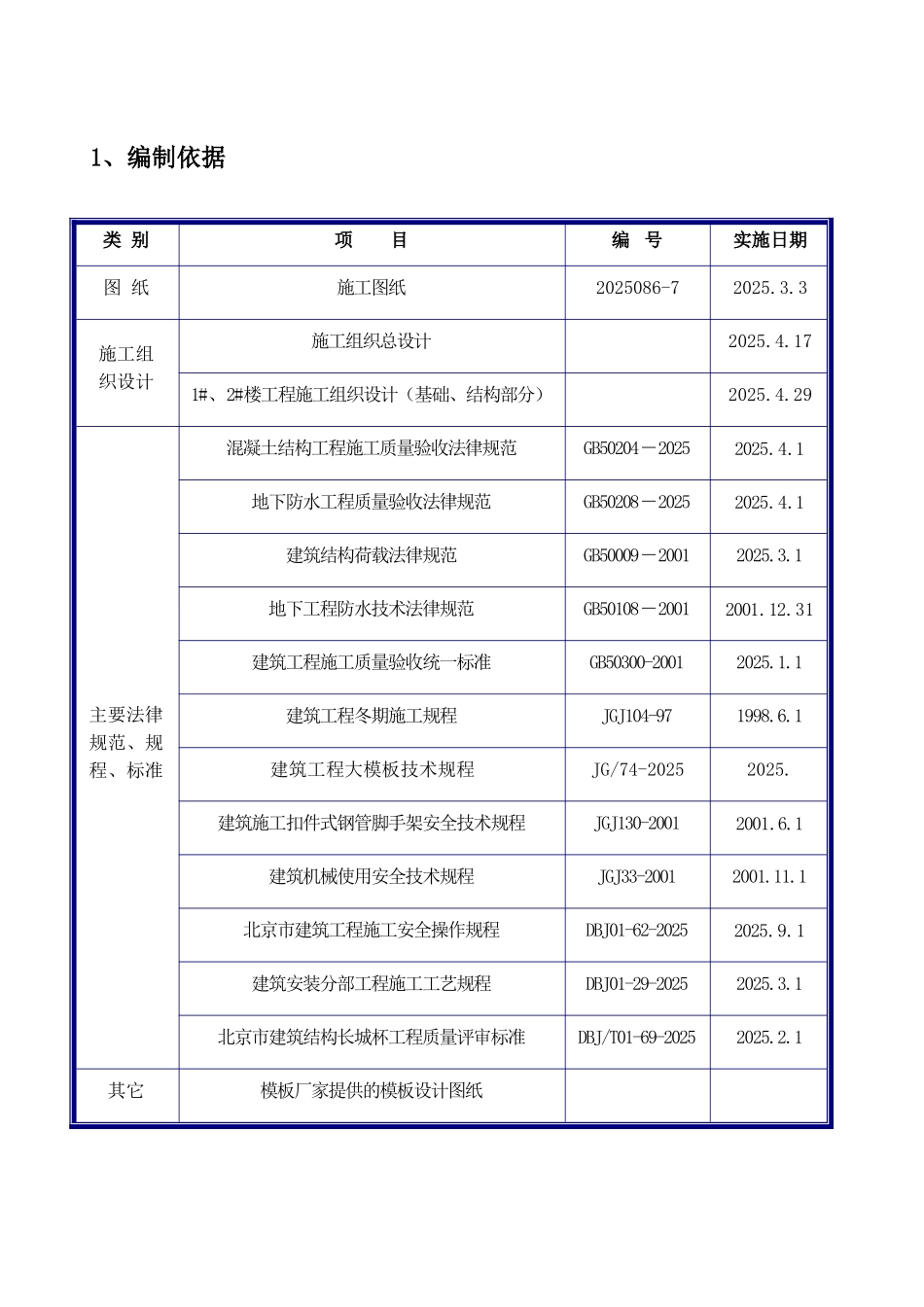

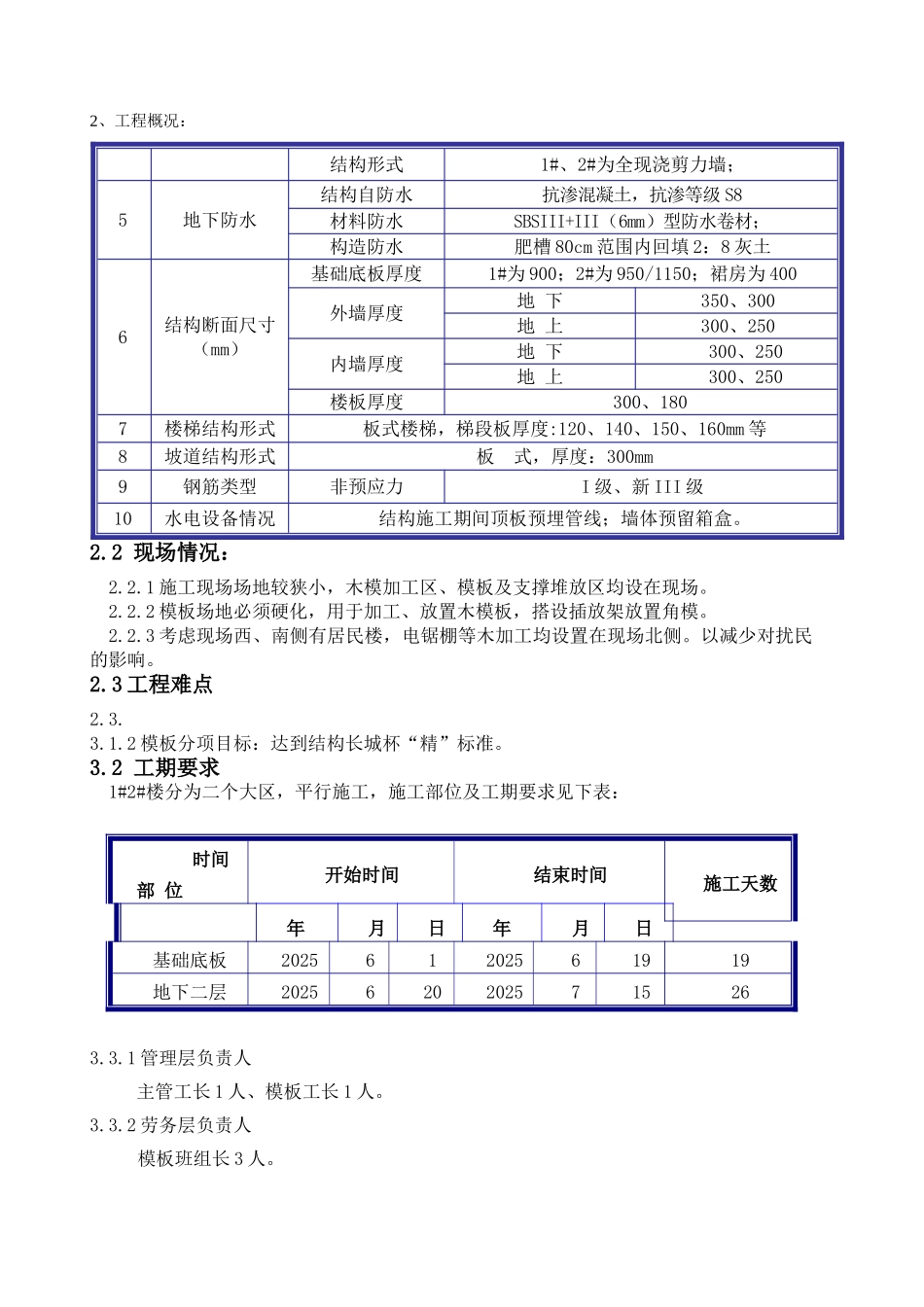

1、编制依据类 别项 目编 号实施日期图 纸施工图纸2025086-72025.3.3施工组织设计施工组织总设计2025.4.171#、2#楼工程施工组织设计(基础、结构部分)2025.4.29主要法律规范、规程、标准混凝土结构工程施工质量验收法律规范GB50204-20252025.4.1地下防水工程质量验收法律规范GB50208-20252025.4.1建筑结构荷载法律规范GB50009-20012025.3.1地下工程防水技术法律规范GB50108-20012001.12.31建筑工程施工质量验收统一标准GB50300-20012025.1.1建筑工程冬期施工规程JGJ104-971998.6.1建筑工程大模板技术规程JG/74-20252025.建筑施工扣件式钢管脚手架安全技术规程JGJ130-20012001.6.1建筑机械使用安全技术规程JGJ33-20012001.11.1北京市建筑工程施工安全操作规程DBJ01-62-20252025.9.1建筑安装分部工程施工工艺规程DBJ01-29-20252025.3.1北京市建筑结构长城杯工程质量评审标准DBJ/T01-69-20252025.2.1其它模板厂家提供的模板设计图纸2、工程概况:结构形式1#、2#为全现浇剪力墙; 5地下防水结构自防水抗渗混凝土,抗渗等级 S8材料防水SBSIII+III(6mm)型防水卷材;构造防水肥槽 80cm 范围内回填 2:8 灰土6结构断面尺寸(mm)基础底板厚度1#为 900;2#为 950/1150;裙房为 400外墙厚度地 下350、300地 上300、250内墙厚度地 下300、250地 上300、250楼板厚度300、1807楼梯结构形式板式楼梯,梯段板厚度:120、140、150、160mm 等8坡道结构形式板 式,厚度:300mm9钢筋类型非预应力I 级、新 III 级10水电设备情况结构施工期间顶板预埋管线;墙体预留箱盒。2.2 现场情况:2.2.1 施工现场场地较狭小,木模加工区、模板及支撑堆放区均设在现场。2.2.2 模板场地必须硬化,用于加工、放置木模板,搭设插放架放置角模。2.2.3 考虑现场西、南侧有居民楼,电锯棚等木加工均设置在现场北侧。以减少对扰民的影响。2.3 工程难点2.3. 3.1.2 模板分项目标:达到结构长城杯“精”标准。3.2 工期要求1#2#楼分为二个大区,平行施工,施工部位及工期要求见下表: 3.3.1 管理层负责人 主管工长 1 人、模板工长 1 人。3.3.2 劳务层负责人模板班组长 3 人。时间部 位 开始时间结束时间施工天数年月日年月日基础底板202561202561919地下二层20256202025715263.3.3 工人数量及分工采纳同一支劳务队伍,分成三个大班组。项 目负 责 人每班组工人数量(人)后台木模加工20顶板模板安装60墙体模板安装60模板清理10加工订货工...
