施工材料设备用量及进场计划
51 主要施工机械用量计划
62 设备供应保证措施
103 主要工程材料设备用量及进场计划
104 物资进场及存放措施

12**部办公楼位于北京市东 **街 2 号,北侧紧邻**街,东侧为**体育场,南侧为**部新租办公楼,西侧为台基厂
**部办公楼建于上个世纪八十年代末,随着时间的推移,需要进行维修改造
该工程是在 **部办公 楼 基 础 上 拆 改 扩 建 , 1 号 楼 工 程 地 下 二 层 、 地 上 九 层 , 建 筑 檐 高40

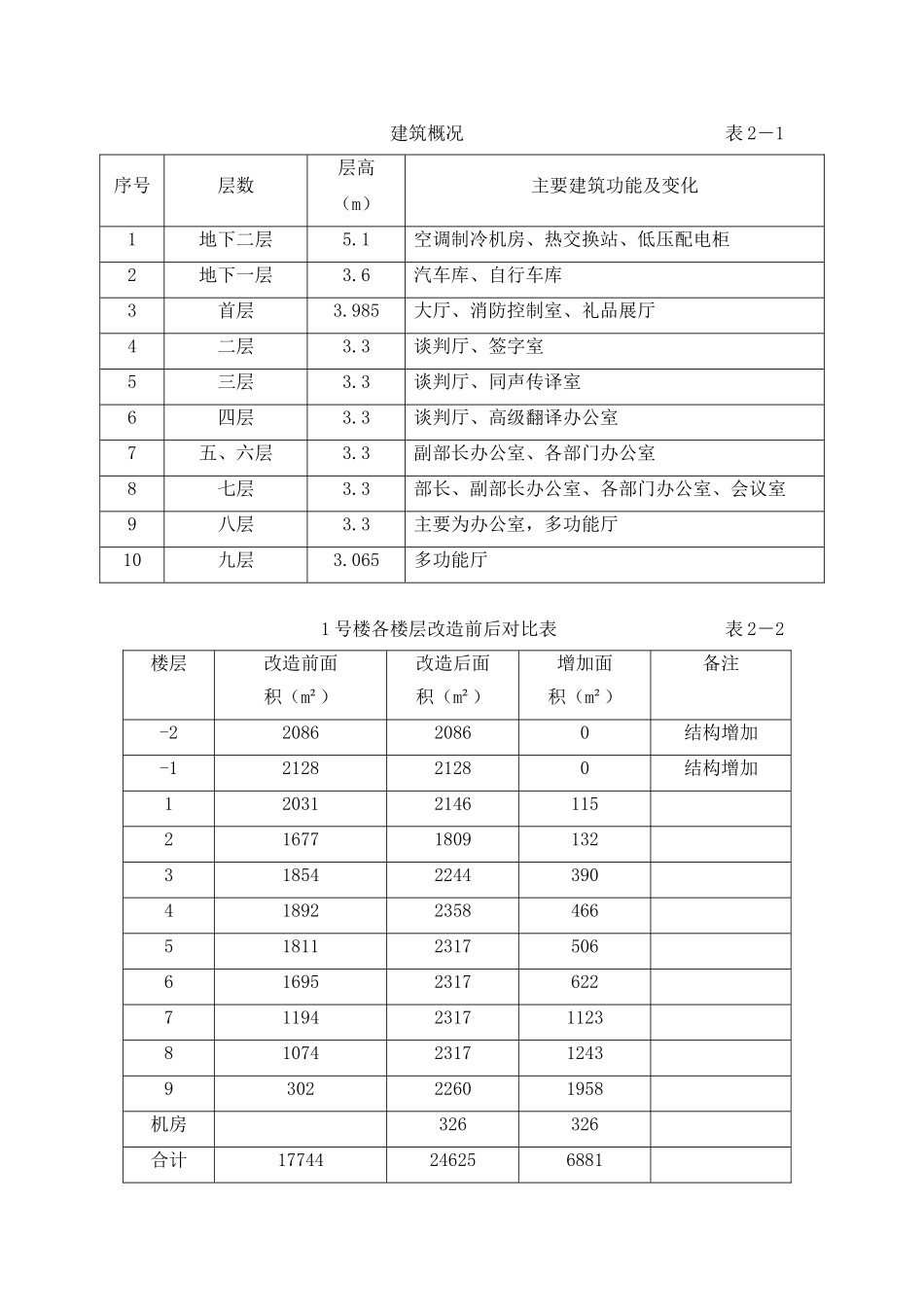

85m,改造后面积为 24625m 2
在本次维修改造过程中需要将原有建筑物的部分结构进行加固,其中地上七至九层结构改造较大,并在西北角增加部分基础结构,需要进行支护和土方开挖
土建工程主要内容包括:基坑支护、拆除工程、结构加固、钢结构工程、装饰工程
工程安装部分包括:管线设备拆除工程、给排水工程、通风工程、电气工程、电梯工程等
2 工程比选范围1.拆除及加固工程2.建筑工程(新建结构、二次结构、钢结构);3.暖通工程(系统及空调设备安装);4.给排水工程;5.电气工程;本次比选不含的工程内容有:1.内外精装修工程及其相关部位机电工程;2.电梯供货及安装;3.网络机房工程、智能化系统;4.外窗供货及安装;5.空调系统设备供货
3 工程质量标准业主要求工程质量等级为合格
4 工程工期及进度要求本招标工程招标人要求工期自 2005 年
