主要编制依据《建筑工程施工质量验收统一标准》 (GB 50300-2001)《建筑装饰装修工程质量验收规程》 (GB 50210-2001)《北京市建筑工程施工现场安全管理标准》 (DBJ01-62-2025)《建筑涂饰工程施工及验收规程》 (JGJ/T29-2025)《北京××大厦施工组织设计》 2
工程概况(1)本工程陶粒砌块墙抹灰总面积为 17720m2,东西两塔楼对称分布
抹灰主要部位为地下机房、地上卫生间、空调机房
(2)所有机房有隔声要求墙体内侧抹一层灰,要求抹灰表面光滑洁净;PS 电梯井内外侧抹灰表面要求平整、美观
(3)墙体高度大,地下 2 层大部分墙高度在 5
85m,局部达到 7
15m,因此施工难度相当高
(4)空心砌块隔墙抹灰施工阶段划分根据结构东、西区分为三段:地下部分、地上 1~5 层、地上 6 层~结构顶层
考虑到地下施工量较大,因此,在地下结构封顶并验收后开始进行地下空心隔墙抹灰
先进行样板墙体抹灰施工,通过验收之后再进行大面积施工

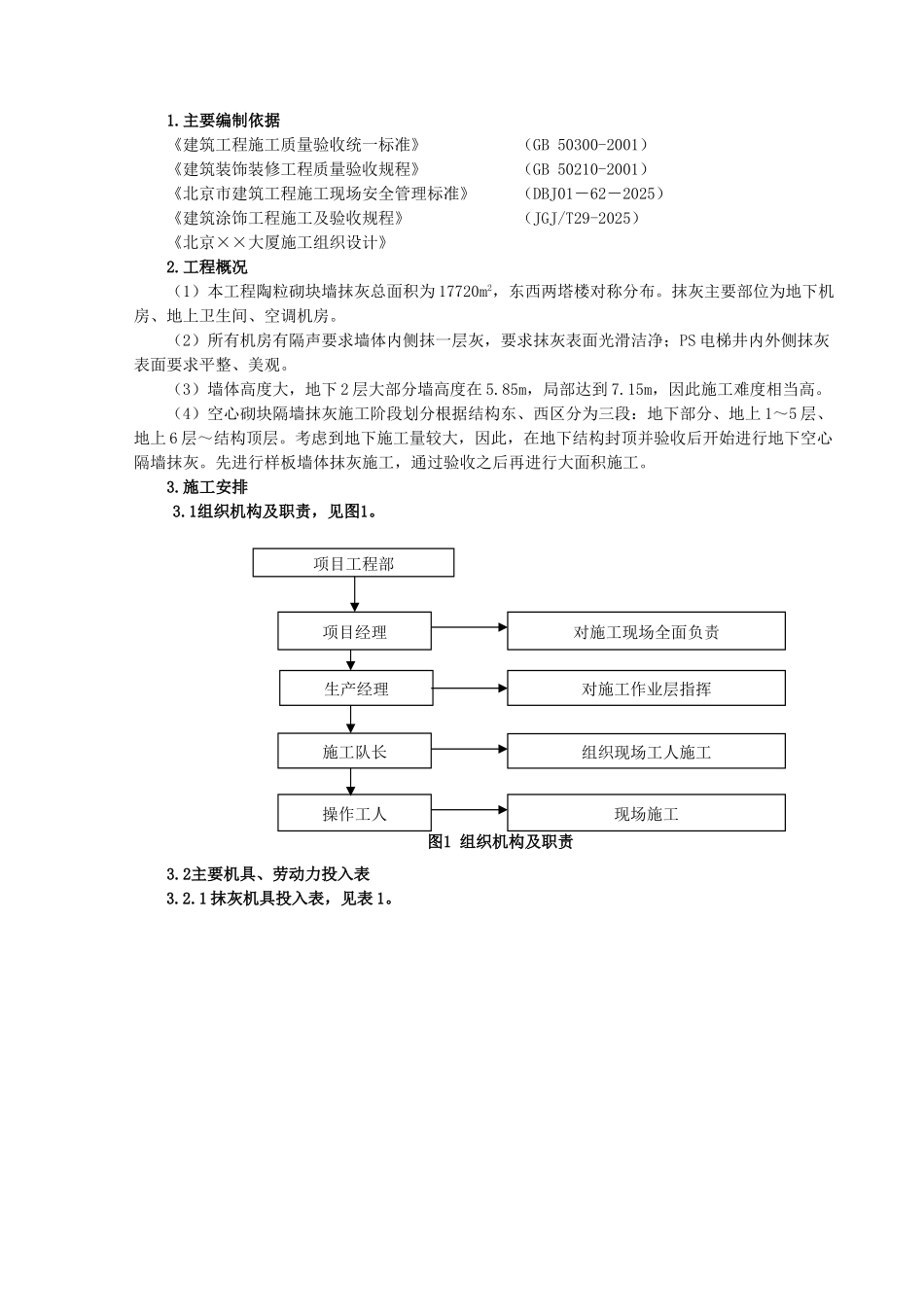

1组织机构及职责,见图1
图1 组织机构及职责3
2主要机具、劳动力投入表3
1 抹灰机具投入表,见表 1
项目工程部项目经理对施工现场全面负责生产经理对施工作业层指挥施工队长组织现场工人施工操作工人现场施工表1 抹灰机具计划投入表机具名称型号数量备注砂浆搅拌机0
2m3/台2台两塔楼各一台孔径5mm筛子2×2个小推车10×2台平锹20×2把2m靠尺板5×2把灰槽8×2个3
2 小型工具除抹灰工一般常用的工具外,还应备有大杠、线坠、托灰板、阴阳角抹子、软毛刷、钢丝刷、筷子笔、粉线包、喷壶、胶皮水管、小水壶、水桶、分格条、扫帚、锤子、錾子
3 劳动力投入表 ,见表 2
表2 劳动力计划投入表序号劳动力人数1抹灰工30×22力工15×23架子工10×24合计1103
