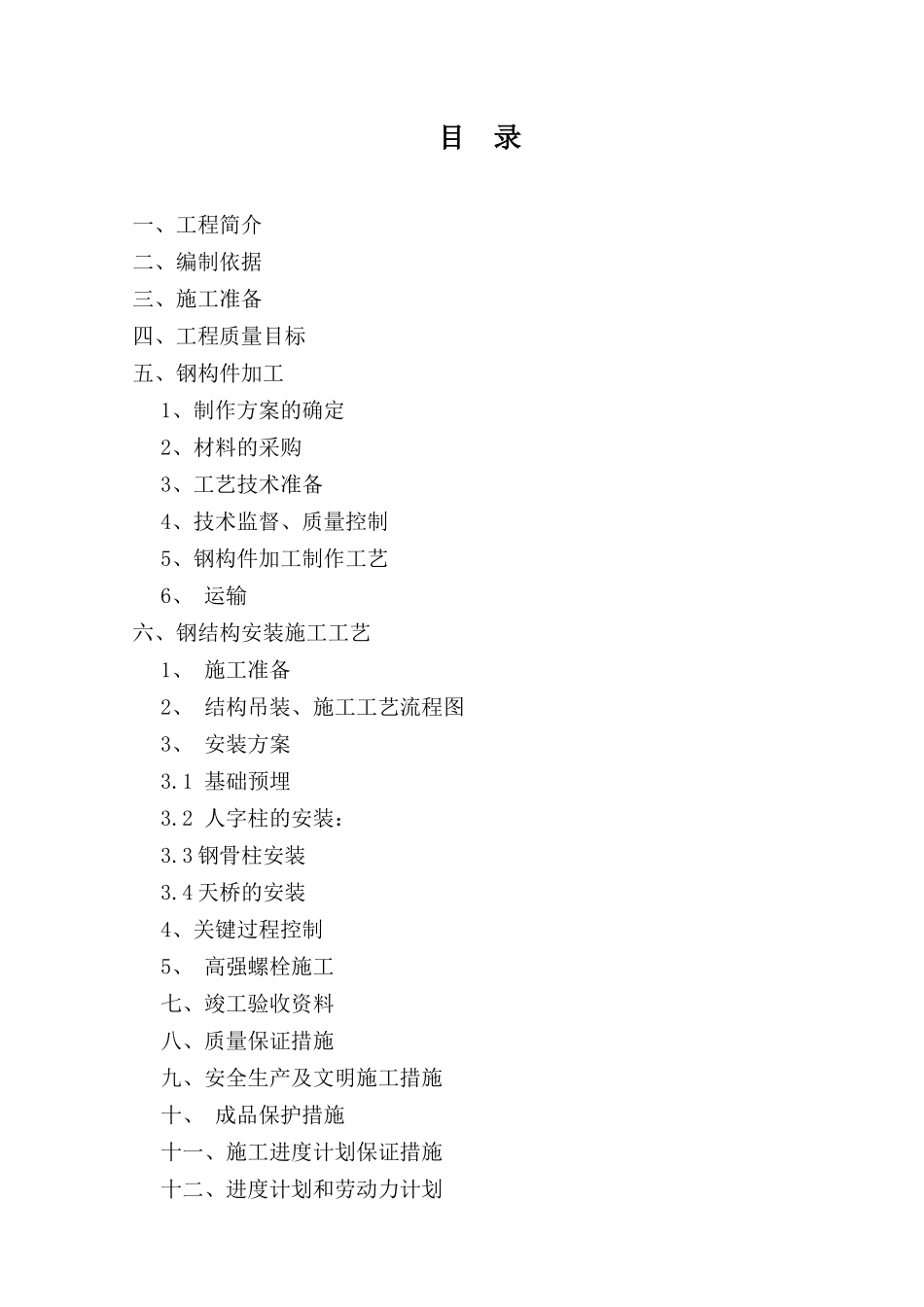

北京****综合服务楼钢结构预制、安装工程施工方案****设备安装工程公司金属容器结构公司2025 年 5 月目 录一、工程简介二、编制依据三、施工准备四、工程质量目标 五、钢构件加工1、制作方案的确定2、材料的采购3、工艺技术准备4、技术监督、质量控制5、钢构件加工制作工艺6、 运输六、钢结构安装施工工艺1、 施工准备2、 结构吊装、施工工艺流程图3、 安装方案3
1 基础预埋3
2 人字柱的安装:3
3 钢骨柱安装3
4 天桥的安装4、关键过程控制5、 高强螺栓施工七、竣工验收资料八、质量保证措施九、安全生产及文明施工措施十、 成品保护措施十一、施工进度计划保证措施十二、进度计划和劳动力计划十三、主要施工机具计划一、工程简介:****综合服务楼工程位于北京市****区****路,建筑面积 2 万多平米
主要由主楼和副楼两部分组成,之间由钢结构天桥连接,其结构形式为钢骨柱和钢筋混凝土组合结构,外侧为玻璃幕墙
其中钢结构工程的估计总耗钢量约为 1445 吨,主要由人字斜柱、钢骨柱和天桥三部分组成,由 2025 年 6 月正式进入钢结构施工,2025 年 10 月完成全部钢结构工程,估计工期 5 个月
本工程由北京****集团房地产开发公司投资,由北京****建筑工程设计有限公司设计,****监理公司监理,总包单位为一建****项目经理部
二、编制依据1、 设计图纸及修改图2、 《钢结构工程施工质量验收法律规范》GB50205-20013、 《钢结构高强螺栓连接的设计、施工及验收法律规范》 JGJ82-914、 《建筑钢结构焊接规程》JGJ 81-2025 三、工程质量目标 精心组织施工 加强施工过程管理落实岗位责任 确保施工质量优良四、施工准备1、接收图纸后,立即组织技术、生产、预算、施工人员仔细进行图纸审核
审核内容包括执行标准正确与否、对材料选用是否正确、焊接质量有无特
