华润万象城购物中心和华润大厦关键节点工期计划

华润万象城购物中心和华润大厦关键节点工期计划_第1页
1/5
华润万象城购物中心和华润大厦关键节点工期计划_第2页
2/5
华润万象城购物中心和华润大厦关键节点工期计划_第3页
3/5

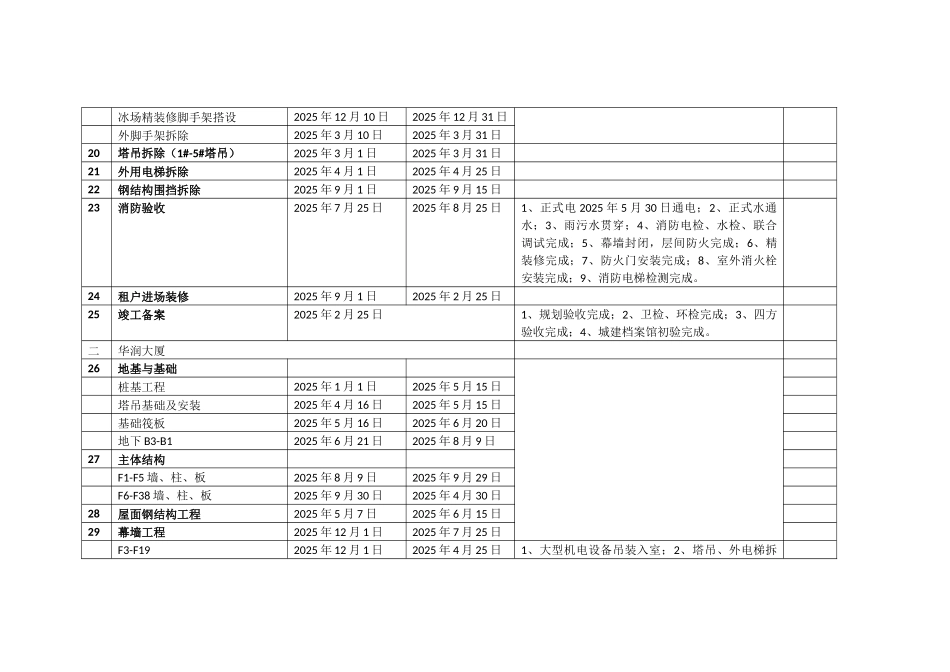

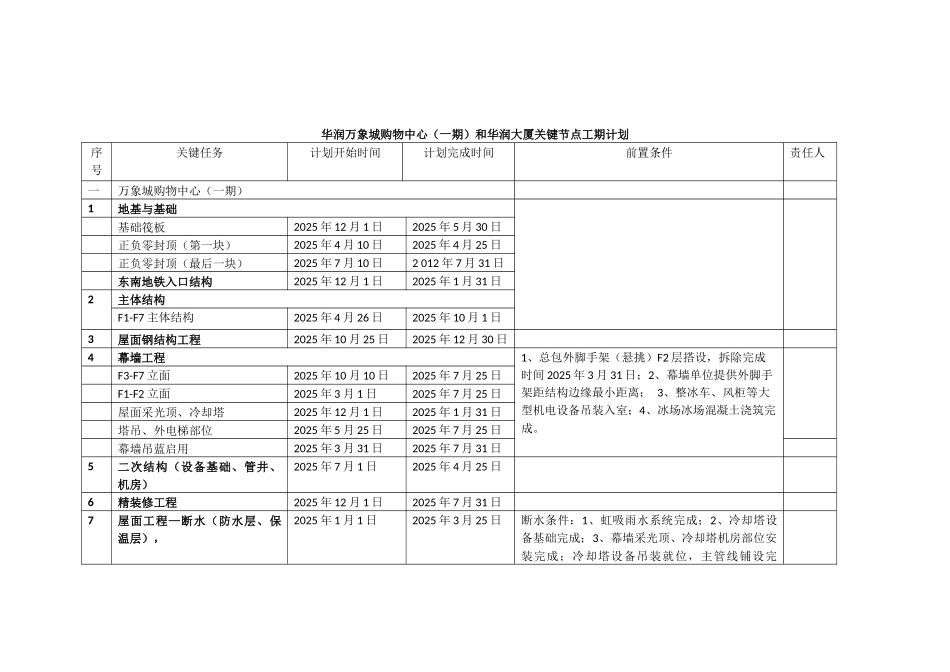

华润万象城购物中心(一期)和华润大厦关键节点工期计划序号关键任务计划开始时间计划完成时间前置条件责任人一万象城购物中心(一期)1地基与基础基础筏板2025 年 12 月 1 日2025 年 5 月 30 日正负零封顶(第一块)2025 年 4 月 10 日2025 年 4 月 25 日正负零封顶(最后一块)2025 年 7 月 10 日2 012 年 7 月 31 日东南地铁入口结构2025 年 12 月 1 日2025 年 1 月 31 日2主体结构F1-F7 主体结构2025 年 4 月 26 日2025 年 10 月 1 日3屋面钢结构工程2025 年 10 月 25 日2025 年 12 月 30 日4幕墙工程1、总包外脚手架(悬挑)F2 层搭设,拆除完成时间 2025 年 3 月 31 日;2、幕墙单位提供外脚手架距结构边缘最小距离; 3、整冰车、风柜等大型机电设备吊装入室;4、冰场冰场混凝土浇筑完成。F3-F7 立面2025 年 10 月 10 日2025 年 7 月 25 日F1-F2 立面2025 年 3 月 1 日2025 年 7 月 25 日屋面采光顶、冷却塔2025 年 12 月 1 日2025 年 1 月 31 日塔吊、外电梯部位2025 年 5 月 25 日2025 年 7 月 25 日幕墙吊蓝启用2025 年 3 月 31 日2025 年 7 月 31 日5二次结构(设备基础、管井、机房)2025 年 7 月 1 日2025 年 4 月 25 日6精装修工程2025 年 12 月 1 日2025 年 7 月 31 日7屋面工程—断水(防水层、保温层),2025 年 1 月 1 日2025 年 3 月 25 日断水条件:1、虹吸雨水系统完成;2、冷却塔设备基础完成;3、幕墙采光顶、冷却塔机房部位安装完成;冷却塔设备吊装就位,主管线铺设完成。8防火门、防火卷帘安装工程2025 年 10 月 15 日2025 年 7 月 25 日9扶梯、垂直电梯安装工程2025 年 12 月 1 日2025 年 5 月 25 日室内垂直货梯安装、启用2025 年 12 月 1 日2025 年 2 月 28 日扶梯安装2025 年 12 月 26 日2025 年 2 月 28 日10精装修区天花具备封板2025 年 5 月 25 日2025 年 7 月 31 日给、排水安装工程2025 年 6 月 25 日2025 年 5 月 25 日强电安装工程(低压)2025 年 6 月 25 日2025 年 5 月 25 日消防安装工程2025 年 6 月 25 日2025 年 5 月 25 日弱电安装工程2025 年 7 月 25 日2025 年 5 月 25 日通风空调2025 年 7 月 25 日2025 年 5 月 25 日11柴油发...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

华润万象城购物中心和华润大厦关键节点工期计划

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
