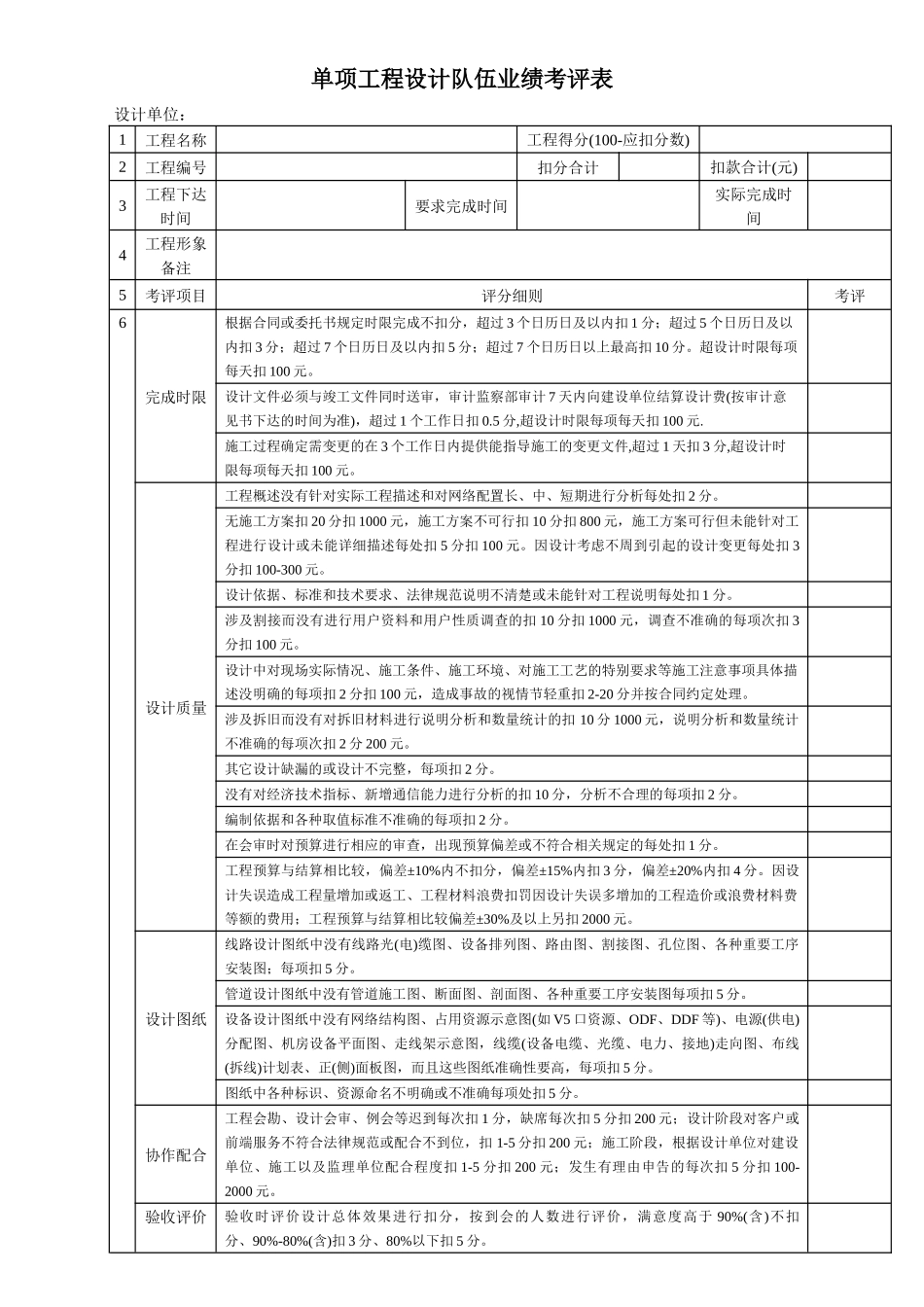

单项工程设计队伍业绩考评表设计单位:1工程名称工程得分(100-应扣分数)2工程编号扣分合计扣款合计(元)3工程下达时间要求完成时间实际完成时间4工程形象备注5考评项目评分细则考评6完成时限根据合同或委托书规定时限完成不扣分,超过 3 个日历日及以内扣 1 分;超过 5 个日历日及以内扣 3 分;超过 7 个日历日及以内扣 5 分;超过 7 个日历日以上最高扣 10 分
超设计时限每项每天扣 100 元
设计文件必须与竣工文件同时送审,审计监察部审计 7 天内向建设单位结算设计费(按审计意见书下达的时间为准),超过 1 个工作日扣 0
5 分,超设计时限每项每天扣 100 元
施工过程确定需变更的在 3 个工作日内提供能指导施工的变更文件,超过 1 天扣 3 分,超设计时限每项每天扣 100 元
设计质量工程概述没有针对实际工程描述和对网络配置长、中、短期进行分析每处扣 2 分
无施工方案扣 20 分扣 1000 元,施工方案不可行扣 10 分扣 800 元,施工方案可行但未能针对工程进行设计或未能详细描述每处扣 5 分扣 100 元
因设计考虑不周到引起的设计变更每处扣 3分扣 100-300 元
设计依据、标准和技术要求、法律规范说明不清楚或未能针对工程说明每处扣 1 分
涉及割接而没有进行用户资料和用户性质调查的扣 10 分扣 1000 元,调查不准确的每项次扣 3分扣 100 元
设计中对现场实际情况、施工条件、施工环境、对施工工艺的特别要求等施工注意事项具体描述没明确的每项扣 2 分扣 100 元,造成事故的视情节轻重扣 2-20 分并按合同约定处理
涉及拆旧而没有对拆旧材料进行说明分析和数量统计的扣 10 分 1000 元,说明分析和数量统计不准确的每项次扣 2 分 200 元
其它设计缺漏的或设计不完整,每项扣 2 分

没有对经济技术指标、新增通信能力进行分析
