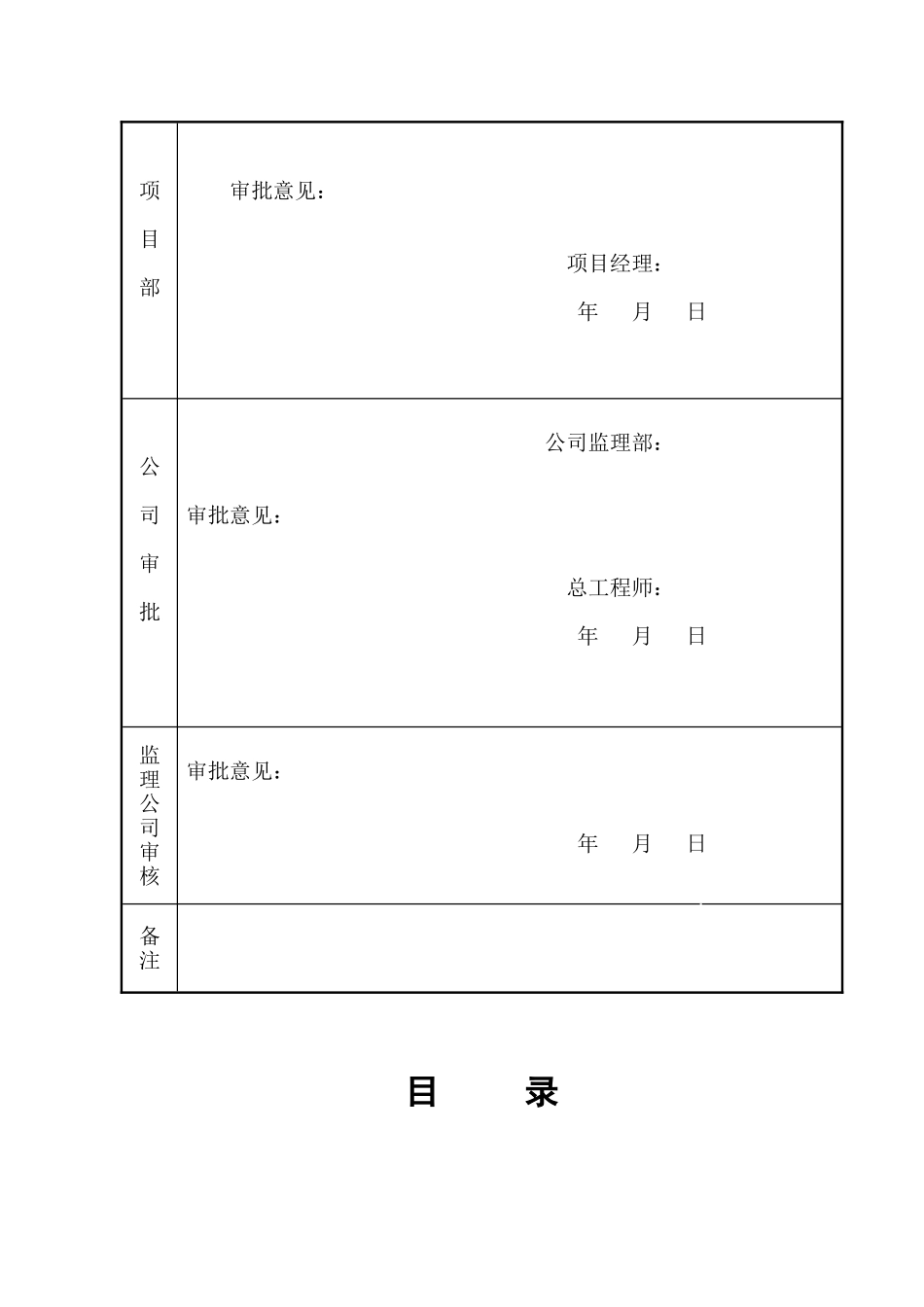

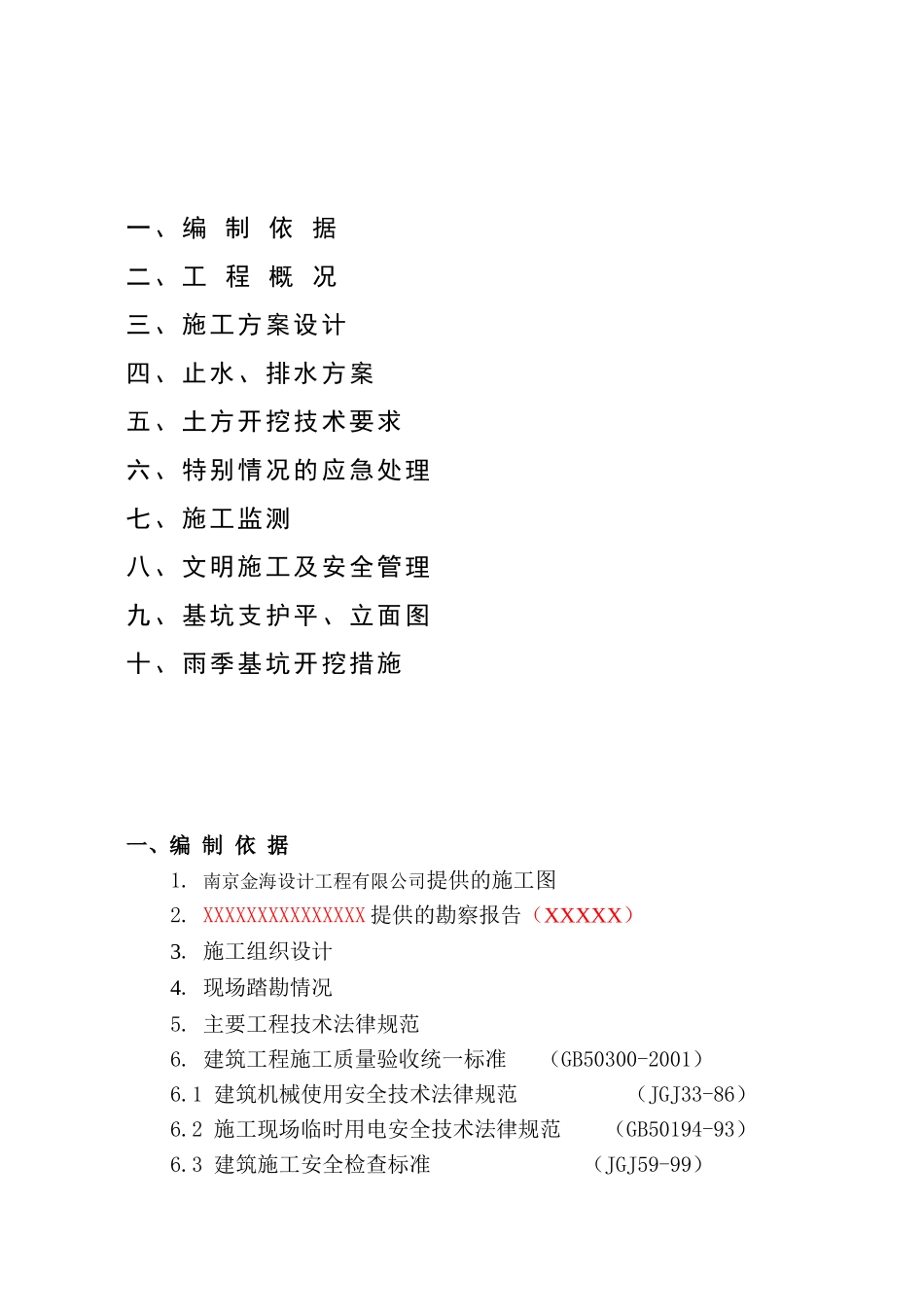

南京××××城市一期二标段基坑支护施工方案浙江××建筑集团第三建筑分公司南京××城市项目部专项施工组织设计(方案)审批表建设单位:南京××置业有限公司 施工单位:浙江××建筑集团第三建筑分公司 编制人: 监理单位:××交通工程咨询监理公司 工程名称:南京××××城市一期二标段 编制日期:项目部审批意见: 项目经理: 年 月 日公司审批 公司监理部:审批意见: 总工程师: 年 月 日监理公司审核审批意见: 年 月 日备注目 录一、编 制 依 据二、工 程 概 况三、施工方案设计四、止水、排水方案五、土方开挖技术要求六、特别情况的应急处理七、施工监测八、文明施工及安全管理九、基坑支护平、立面图十、雨季基坑开挖措施一、编 制 依 据1. 南京金海设计工程有限公司提供的施工图2. XXXXXXXXXXXXXXX 提供的勘察报告(XXXXX)3. 施工组织设计4. 现场踏勘情况5. 主要工程技术法律规范6. 建筑工程施工质量验收统一标准 (GB50300-2001)6.1 建筑机械使用安全技术法律规范 (JGJ33-86)6.2 施工现场临时用电安全技术法律规范 (GB50194-93)6.3 建筑施工安全检查标准 (JGJ59-99)6.4 基坑工程设计规程 (DBJ08-61-97)6.5 地基基础设计法律规范 (DBJ08-11-1999)7. 南京市有关建筑工程施施工场地方性法规。二、工 程 概 况1. 工程名称:南京××××城市一期二标段工程2. 建设单位:南京 置业有限公司3. 设计单位:南京 设计工程有限公司4. 监理单位: 宁交通工程咨询监理公司5. 施工单位:浙江 建筑集团第三建筑分公司6. 工程地点:本工程位于建邺区梦都大街南侧,泰山路和嵩山路之间。 7. 建筑面积及结构类型:本工程为剪力墙结构,包括 11 号至 14 号 4幢 18 层高层及 3 号、4 号两个地下人防车库,总建筑面积 77125 平方米。三、施工方案设计1. 方案选择与确定1.1 依据本工程地质报告资料显示,本工程土质较差主要为杂填土,土质 较 为 松 软 , 同 时 地 下 水 位 较 高 , 基 坑 开 挖 最 深 达 自 然 地 面 以 下2.5~3.6M,在地下水的作用下容易造成基坑壁塌方事故。1.2 考虑到雨水季节,雨水冲刷而产生溜坡现象。或失水过多造成基坑边坡风化或松散。应根据土质情况和实际条件实行护坡措施。1.3 根据上述情况基坑围护方案的选定必须综合考虑工程本身的特点及周围环境的要求,在满足地下结构土建工程施工及确保周围...
