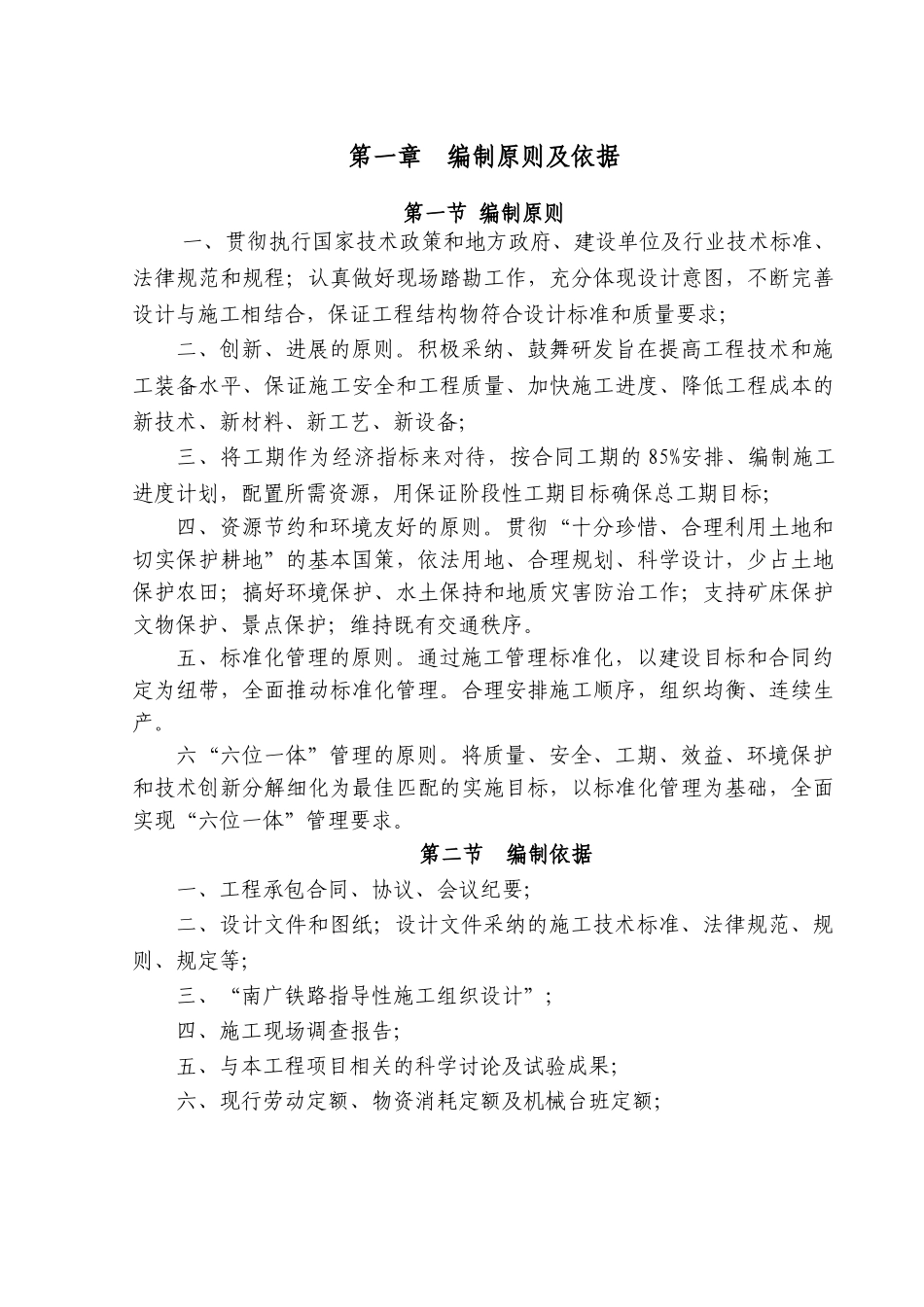

第一章 编制原则及依据第一节 编制原则 一、贯彻执行国家技术政策和地方政府、建设单位及行业技术标准、法律规范和规程;认真做好现场踏勘工作,充分体现设计意图,不断完善设计与施工相结合,保证工程结构物符合设计标准和质量要求;二、创新、进展的原则
积极采纳、鼓舞研发旨在提高工程技术和施工装备水平、保证施工安全和工程质量、加快施工进度、降低工程成本的新技术、新材料、新工艺、新设备;三、将工期作为经济指标来对待,按合同工期的 85%安排、编制施工进度计划,配置所需资源,用保证阶段性工期目标确保总工期目标;四、资源节约和环境友好的原则
贯彻“十分珍惜、合理利用土地和切实保护耕地”的基本国策,依法用地、合理规划、科学设计,少占土地保护农田;搞好环境保护、水土保持和地质灾害防治工作;支持矿床保护文物保护、景点保护;维持既有交通秩序
五、标准化管理的原则
通过施工管理标准化,以建设目标和合同约定为纽带,全面推动标准化管理
合理安排施工顺序,组织均衡、连续生产
六“六位一体”管理的原则
将质量、安全、工期、效益、环境保护和技术创新分解细化为最佳匹配的实施目标,以标准化管理为基础,全面实现“六位一体”管理要求

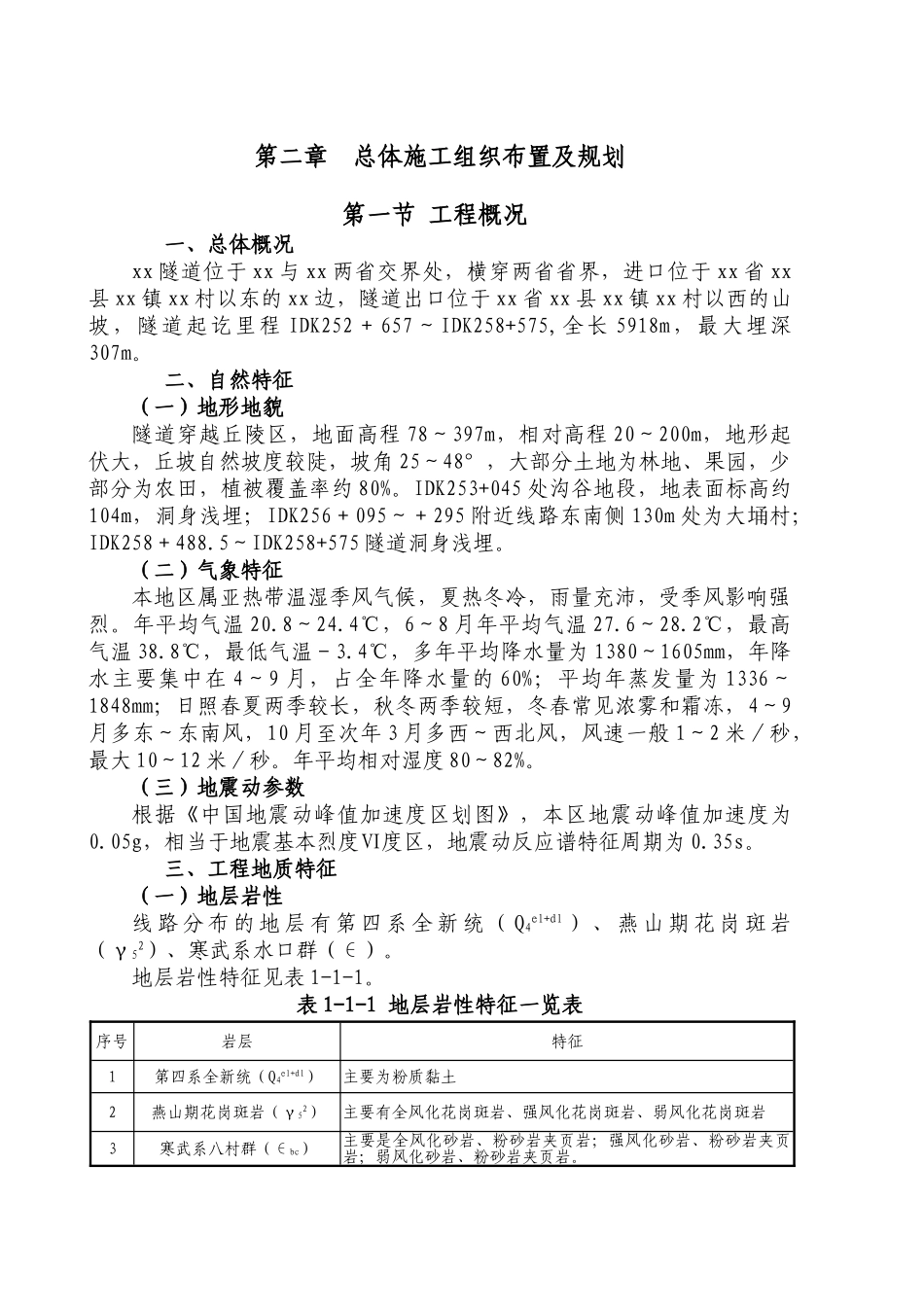

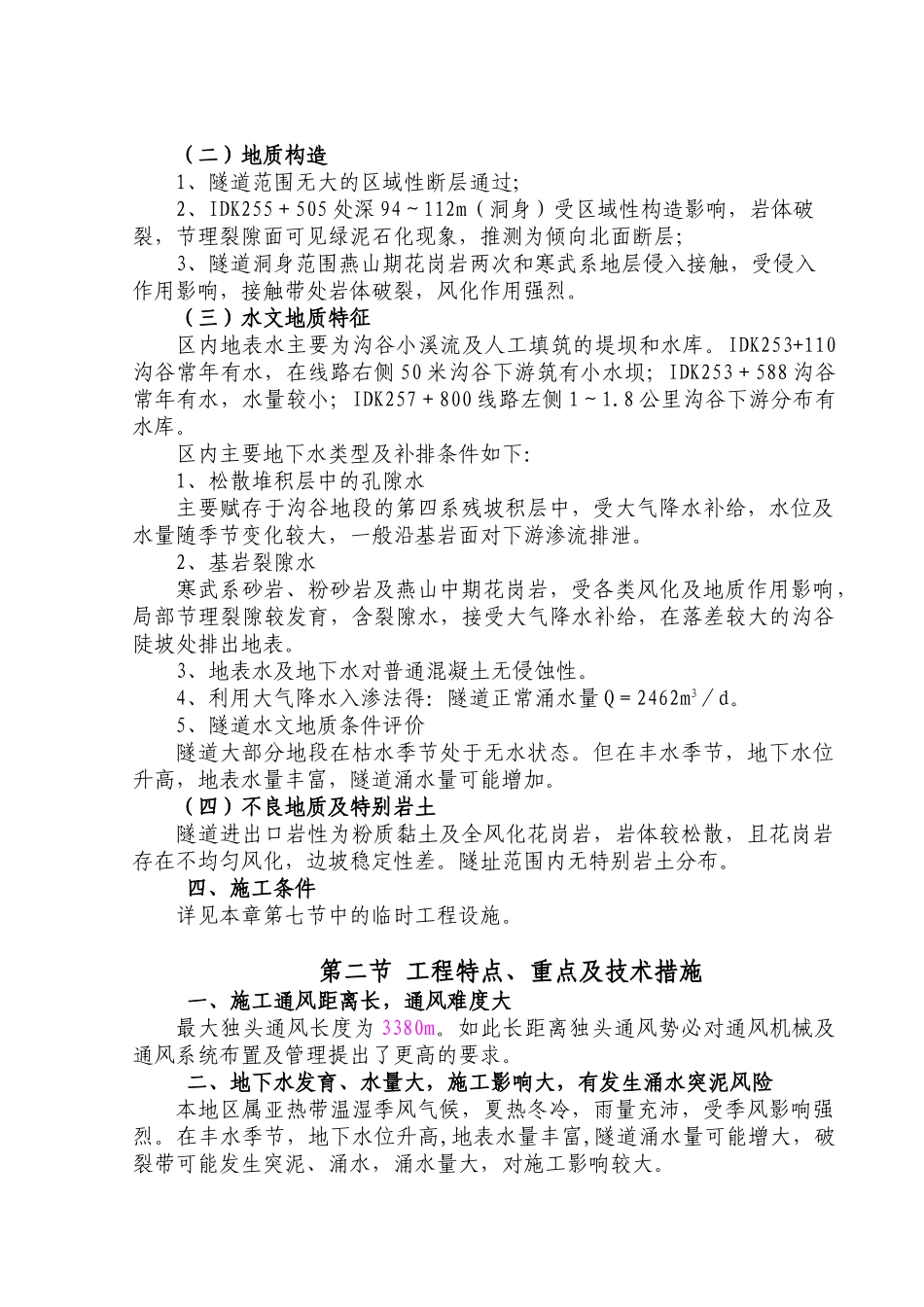

第二节 编制依据一、工程承包合同、协议、会议纪要;二、设计文件和图纸;设计文件采纳的施工技术标准、法律规范、规则、规定等;三、“南广铁路指导性施工组织设计”;四、施工现场调查报告;五、与本工程项目相关的科学讨论及试验成果;六、现行劳动定额、物资消耗定额及机械台班定额;第二章 总体施工组织布置及规划第一节 工程概况一、总体概况xx 隧道位于 xx 与 xx 两省交界处,横穿两省省界,进口位于 xx 省 xx县 xx 镇 xx 村以东的 xx 边,隧道出口位于 xx 省 xx 县 xx 镇 xx 村以西的山坡,隧道起讫里程 IDK252+657~IDK258+575,全长 5918m,最大埋深
