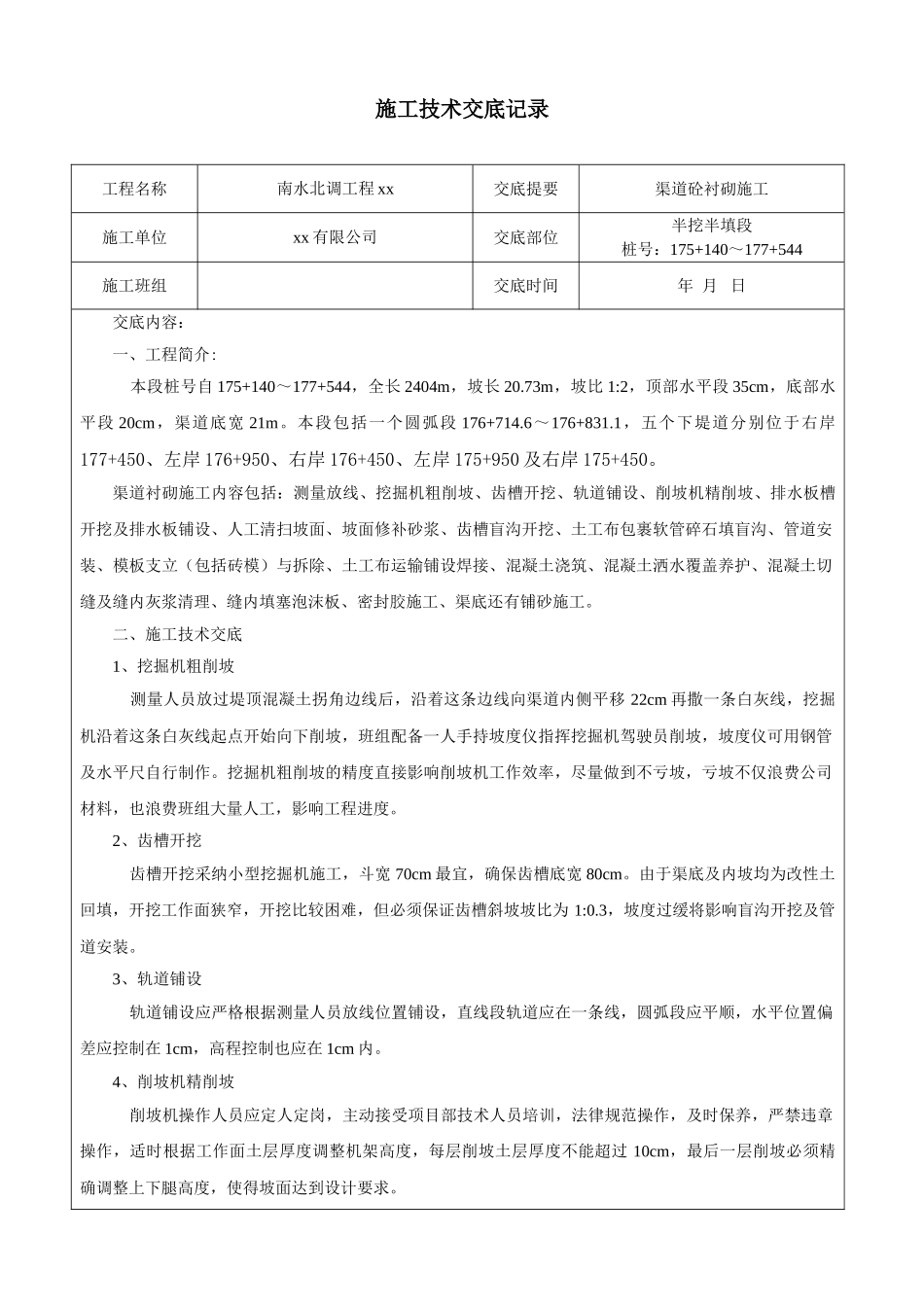

施工技术交底记录工程名称南水北调工程 xx交底提要渠道砼衬砌施工施工单位xx 有限公司交底部位半挖半填段桩号:175+140~177+544施工班组交底时间年 月 日交底内容:一、工程简介: 本段桩号自 175+140~177+544,全长 2404m,坡长 20
73m,坡比 1:2,顶部水平段 35cm,底部水平段 20cm,渠道底宽 21m
本段包括一个圆弧段 176+714
6~176+831
1,五个下堤道分别位于右岸177+450、左岸 176+950、右岸 176+450、左岸 175+950 及右岸 175+450

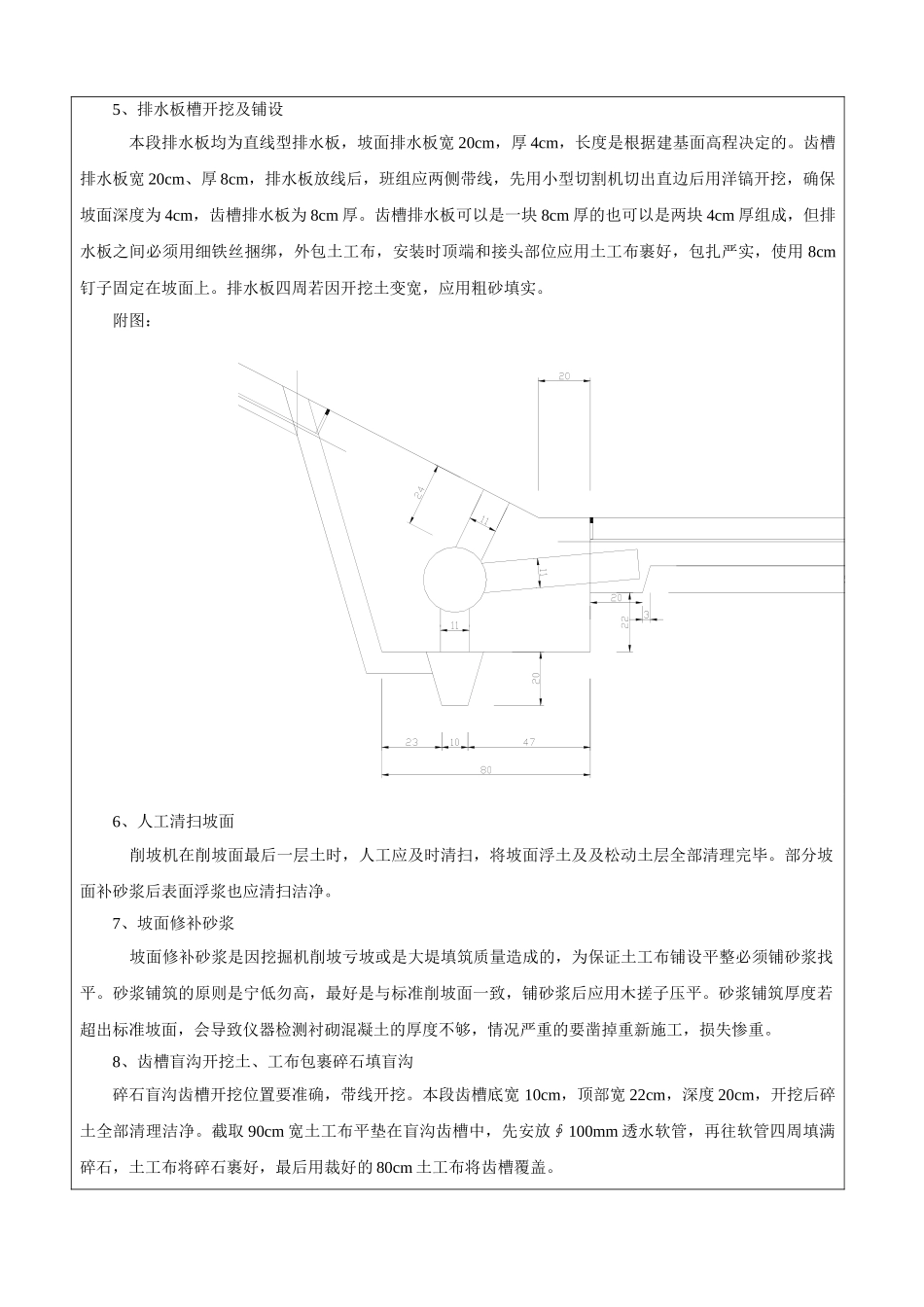

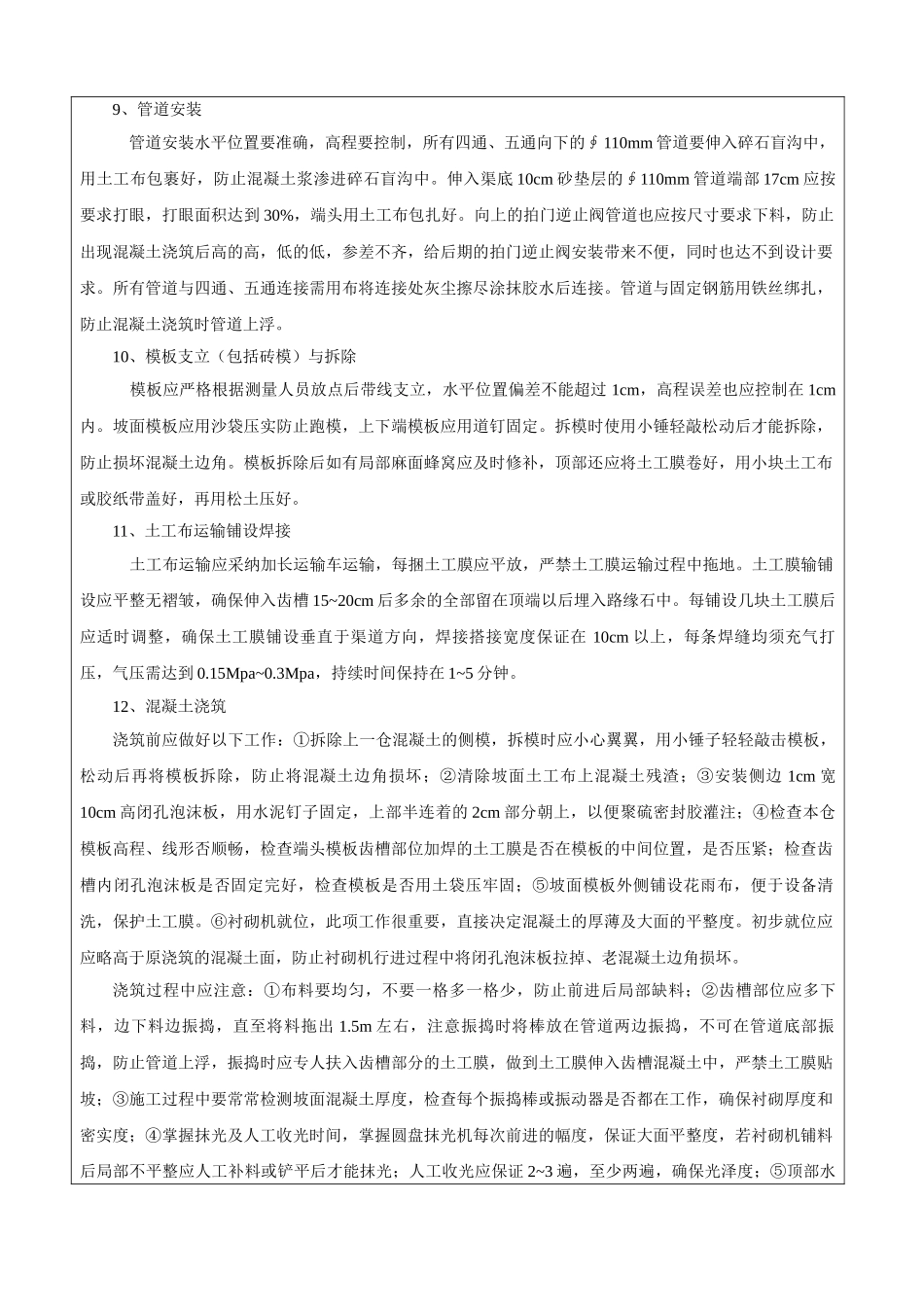

渠道衬砌施工内容包括:测量放线、挖掘机粗削坡、齿槽开挖、轨道铺设、削坡机精削坡、排水板槽开挖及排水板铺设、人工清扫坡面、坡面修补砂浆、齿槽盲沟开挖、土工布包裹软管碎石填盲沟、管道安装、模板支立(包括砖模)与拆除、土工布运输铺设焊接、混凝土浇筑、混凝土洒水覆盖养护、混凝土切缝及缝内灰浆清理、缝内填塞泡沫板、密封胶施工、渠底还有铺砂施工
二、施工技术交底1、挖掘机粗削坡 测量人员放过堤顶混凝土拐角边线后,沿着这条边线向渠道内侧平移 22cm 再撒一条白灰线,挖掘机沿着这条白灰线起点开始向下削坡,班组配备一人手持坡度仪指挥挖掘机驾驶员削坡,坡度仪可用钢管及水平尺自行制作
挖掘机粗削坡的精度直接影响削坡机工作效率,尽量做到不亏坡,亏坡不仅浪费公司材料,也浪费班组大量人工,影响工程进度
2、齿槽开挖 齿槽开挖采纳小型挖掘机施工,斗宽 70cm 最宜,确保齿槽底宽 80cm
由于渠底及内坡均为改性土回填,开挖工作面狭窄,开挖比较困难,但必须保证齿槽斜坡坡比为 1:0
3,坡度过缓将影响盲沟开挖及管道安装
3、轨道铺设 轨道铺设应严格根据测量人员放线位置铺设,直线段轨道应在一条线,圆弧段应平顺,水平位置偏差应控制在 1cm,高程控制也应在 1cm 内
