南水北调中线一期工程总干渠 xx 段第八标xx 渡槽预应力压浆施工作业指导书xx 南水北调中线工程 xx 段第八标项目部2025 年 12 月 25 日编制:审核:审批:1、目的对 xx 渡槽预应力筋压浆作业进行控制,使其结果满足设计、施工法律规范和验标要求
2、适用范围适用于 xx 渡槽后张法预应力压浆作业
3、部门职责3
1 设备器材科负责按要求购进原材料,以及水泥、压浆剂、外加剂等原材料进场时通知试验室试验进行检验;3
2 试验室负责原材料检验、压浆设备校验和灰浆配比的试配,将检验结果及时反馈设备器材科、工程科、质检科等;3
3 工程科负责发放有效的施工图纸,明确工序流程和控制参数,根据施工方案进行压浆交底和指导施工;负责工序监督检查、抽检及压浆过程中的安全生产
4 质检科负责对工序最终产品检查,并报请监理工程师检查,工序最终产品须经监理工程师签认合格;3
5 压浆班组负责按要求配置人员、设备;负责施工机具、机械设备的运行及检修;负责按法律规范要求进行压浆作业,负责自检合格
4、技术标准《公路桥涵施工技术法律规范》JTG/T F50-2025《南水北调中线干线工程预应力设计、施工和管理技术指南》(NSBD-ZXJ-1-01)《水工混凝土施工法律规范》SDJ207-82《混凝土外加剂应用技术法律规范》(GB50119-2025)5、资源设备5

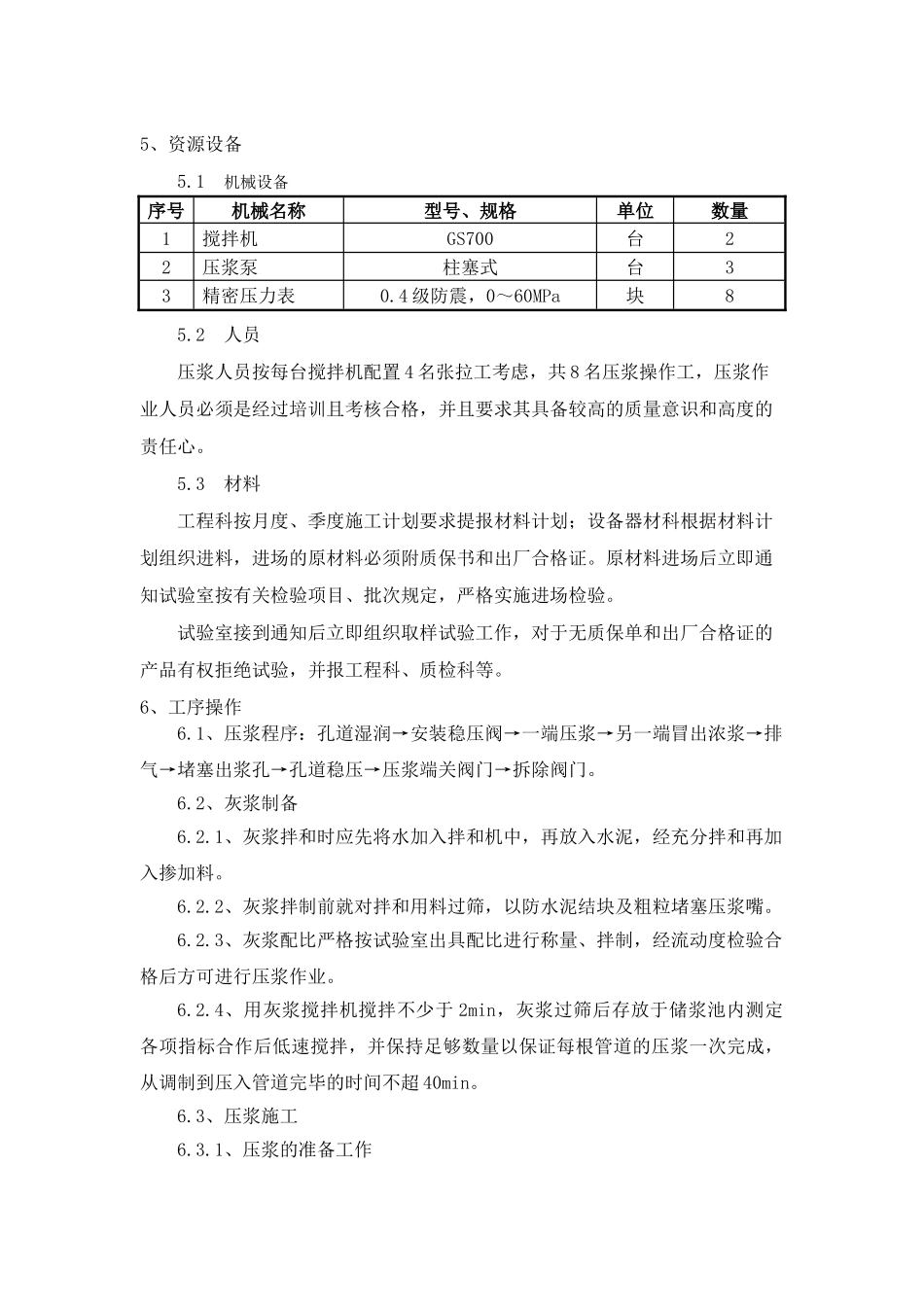

1 机械设备序号机械名称型号、规格单位数量1搅拌机GS700台22压浆泵柱塞式台33精密压力表0
4 级防震,0~60MPa块85
2 人员压浆人员按每台搅拌机配置 4 名张拉工考虑,共 8 名压浆操作工,压浆作业人员必须是经过培训且考核合格,并且要求其具备较高的质量意识和高度的责任心
3 材料工程科按月度、季度施工计划要求提报材料计划;设备器材科根据材料计划组织进料,进场的原材料必须附质保书和出厂合格证
原材料进场后立即
