厦门某高层住宅小区外墙脚手架施工方案

厦门某高层住宅小区外墙脚手架施工方案_第1页
1/22
厦门某高层住宅小区外墙脚手架施工方案_第2页
2/22
厦门某高层住宅小区外墙脚手架施工方案_第3页
3/22

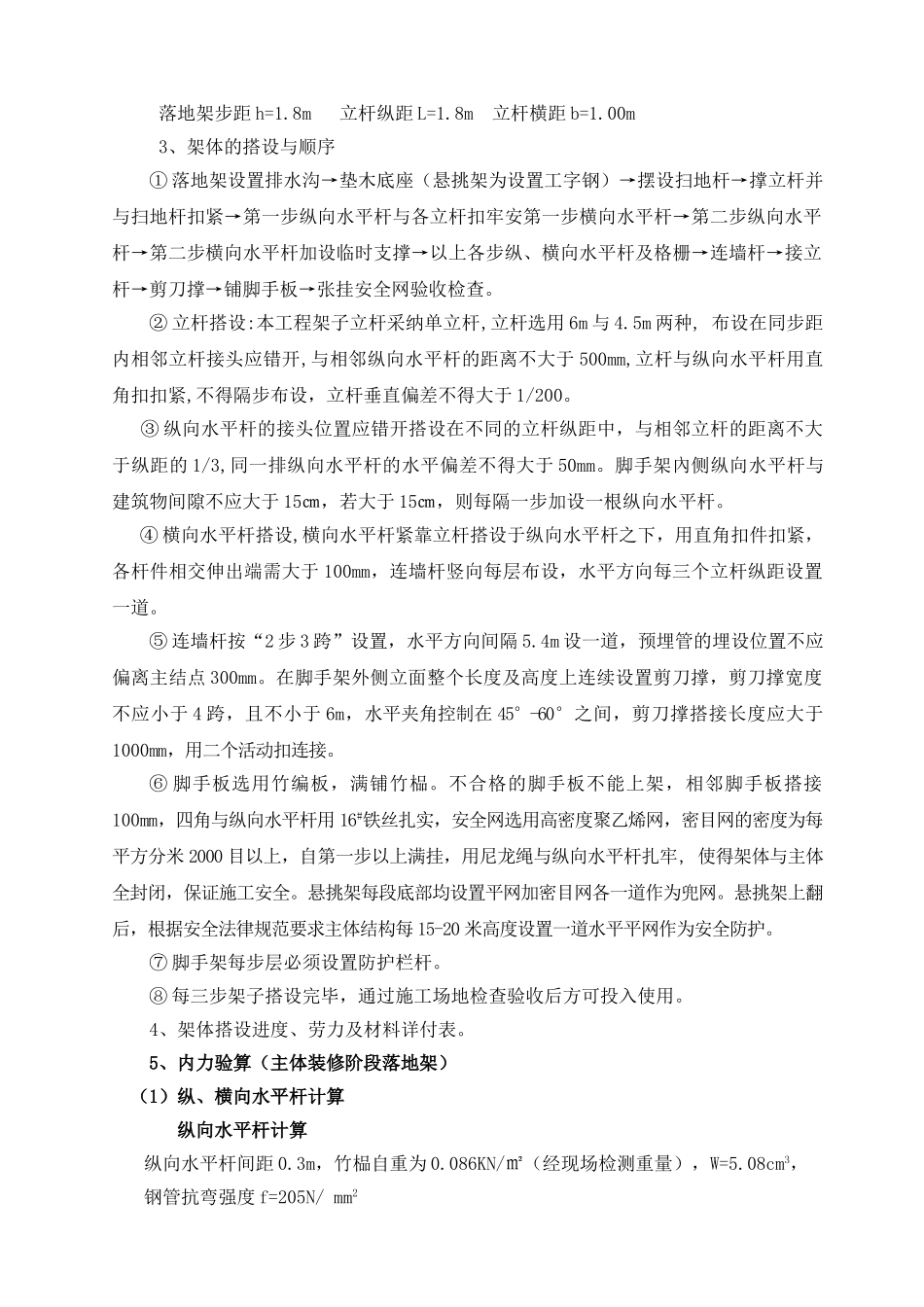

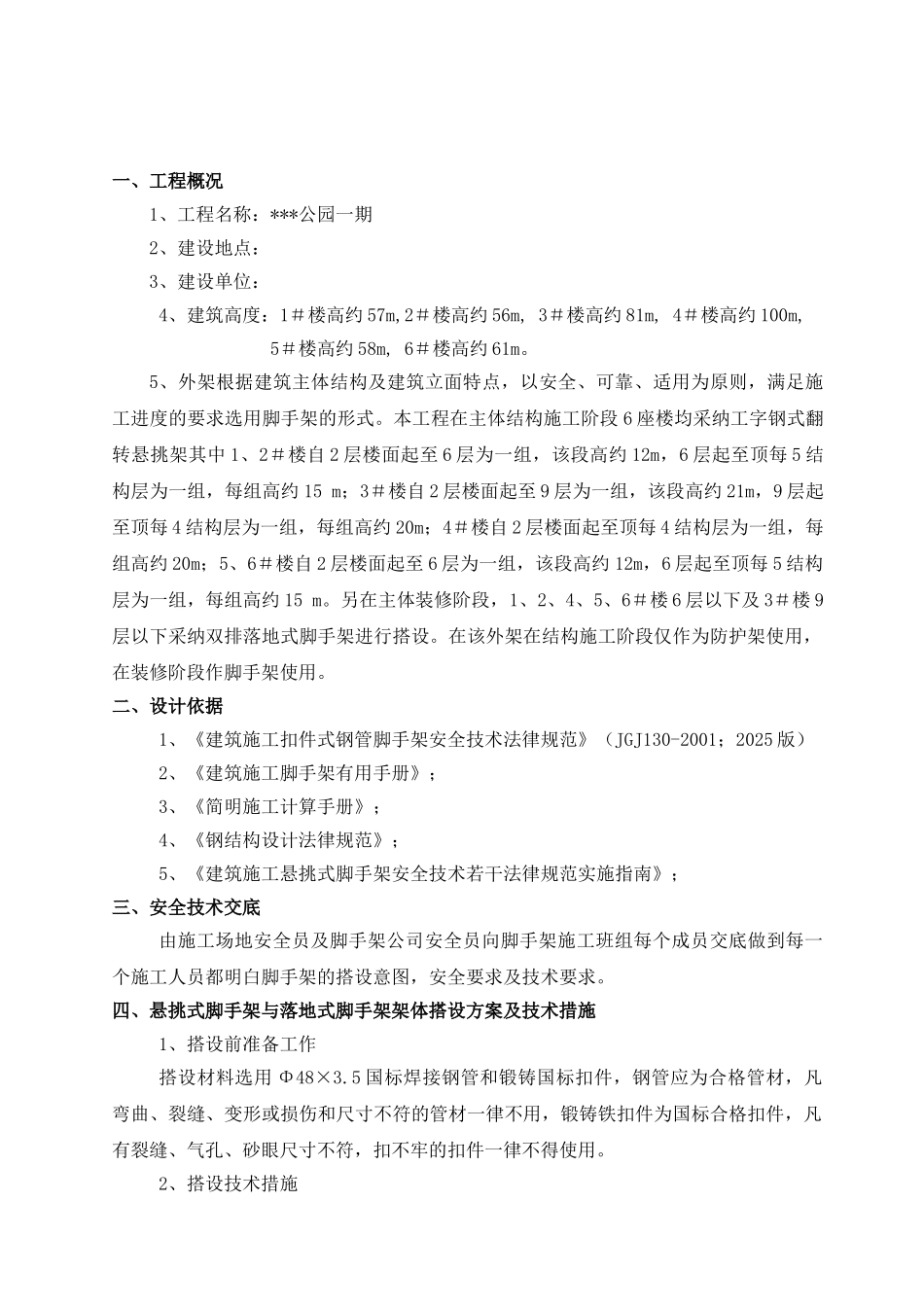

外墙脚手架施工组织设计外墙脚手架施工组织设计20252025 年 年 8 8 月 月 脚手架施工组织设计一、工程概况1、工程名称:***公园一期2、建设地点: 3、建设单位: 4、建筑高度:1#楼高约 57m,2#楼高约 56m, 3#楼高约 81m, 4#楼高约 100m, 5#楼高约 58m, 6#楼高约 61m。5、外架根据建筑主体结构及建筑立面特点,以安全、可靠、适用为原则,满足施工进度的要求选用脚手架的形式。本工程在主体结构施工阶段 6 座楼均采纳工字钢式翻转悬挑架其中 1、2#楼自 2 层楼面起至 6 层为一组,该段高约 12m,6 层起至顶每 5 结构层为一组,每组高约 15 m;3#楼自 2 层楼面起至 9 层为一组,该段高约 21m,9 层起至顶每 4 结构层为一组,每组高约 20m;4#楼自 2 层楼面起至顶每 4 结构层为一组,每组高约 20m;5、6#楼自 2 层楼面起至 6 层为一组,该段高约 12m,6 层起至顶每 5 结构层为一组,每组高约 15 m。另在主体装修阶段,1、2、4、5、6#楼 6 层以下及 3#楼 9层以下采纳双排落地式脚手架进行搭设。在该外架在结构施工阶段仅作为防护架使用,在装修阶段作脚手架使用。二、设计依据1、《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130-2001;2025 版)2、《建筑施工脚手架有用手册》;3、《简明施工计算手册》;4、《钢结构设计法律规范》;5、《建筑施工悬挑式脚手架安全技术若干法律规范实施指南》;三、安全技术交底由施工场地安全员及脚手架公司安全员向脚手架施工班组每个成员交底做到每一个施工人员都明白脚手架的搭设意图,安全要求及技术要求。四、悬挑式脚手架与落地式脚手架架体搭设方案及技术措施1、搭设前准备工作搭设材料选用 Φ48×3.5 国标焊接钢管和锻铸国标扣件,钢管应为合格管材,凡弯曲、裂缝、变形或损伤和尺寸不符的管材一律不用,锻铸铁扣件为国标合格扣件,凡有裂缝、气孔、砂眼尺寸不符,扣不牢的扣件一律不得使用。2、搭设技术措施落地架步距 h=1.8m 立杆纵距 L=1.8m 立杆横距 b=1.00m3、架体的搭设与顺序① 落地架设置排水沟→垫木底座(悬挑架为设置工字钢)→摆设扫地杆→撑立杆并与扫地杆扣紧→第一步纵向水平杆与各立杆扣牢安第一步横向水平杆→第二步纵向水平杆→第二步横向水平杆加设临时支撑→以上各步纵、横向水平杆及格栅→连墙杆→接立杆→剪刀撑→铺脚手板→张挂安全网验收检查。② 立杆搭设:本工程架子立杆采纳单立杆,立杆...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

厦门某高层住宅小区外墙脚手架施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
