一、工程概况序号项 目内 容1工程名称中山博览中心2地理位置3建设单位4设计单位5监理单位6工程总承包单位7工期要求开工日期为 2025 年 9 月 30 日竣工日期为 2008 年 7 月 20 日日历工期为 660 天8质量目标广东省优良样板工程9安全目标广东省安全文明施工施工场地10施工范围中山博览中心工程项目施工总承包单位工程(具体以图纸相关内容为准,包括:土建、机电安装、钢结构、幕墙、装修、红线内市政、广场、园林等)以及总承包服务(包括对各专业承包单位的协调配合管理工作等),但专属发包人采购的设备除外(包括电梯、空调机组、应急发电机组等)
11建筑功能本工程是集交易、展览和会议的综合性建筑群,同时它还是一个生机勃勃的市民广场,能为中山人民提供一个进行大型庆典仪式和室外展览的主要公众集会场所
12建筑面积总建筑面积 115556㎡
其中地上 85129㎡,地下建筑 30427㎡
13建筑高度层数综合展厅部分檐口高度 28
6m,地下 1 层,地上 2 层(局部 3 层);会议中心部分檐口高度 24
0m,地下 1 层,地上 3 层;常年固定展厅檐口高度 28
6m,地下 1 层,地上 2 层
二、脚手架概况中山博览中心项目综合展厅部分檐口高度 28
6m,会议中心部分檐口高度24
0m,常年固定展厅檐口高度 28
高度都不是很高,根据法律规范要求,结合现场情况,外脚手架考虑结构和装修外架合二为一,采纳全封闭双排扣件式钢管脚手架,外挂绿色密目安全网
主要作用为外防护,在初装修时还兼顾砌筑、抹灰等工序施工

脚手架搭设的范围见下图:三、施工准备1、劳动力准备本工程整个外脚手架工程涉及到搭设、维护及拆除三个阶段,根据各个阶段的不同工作内容,劳动力的需用情况不同
本工程主体施工进度要求较快,外脚手架工作量较大,需投入较多劳动力

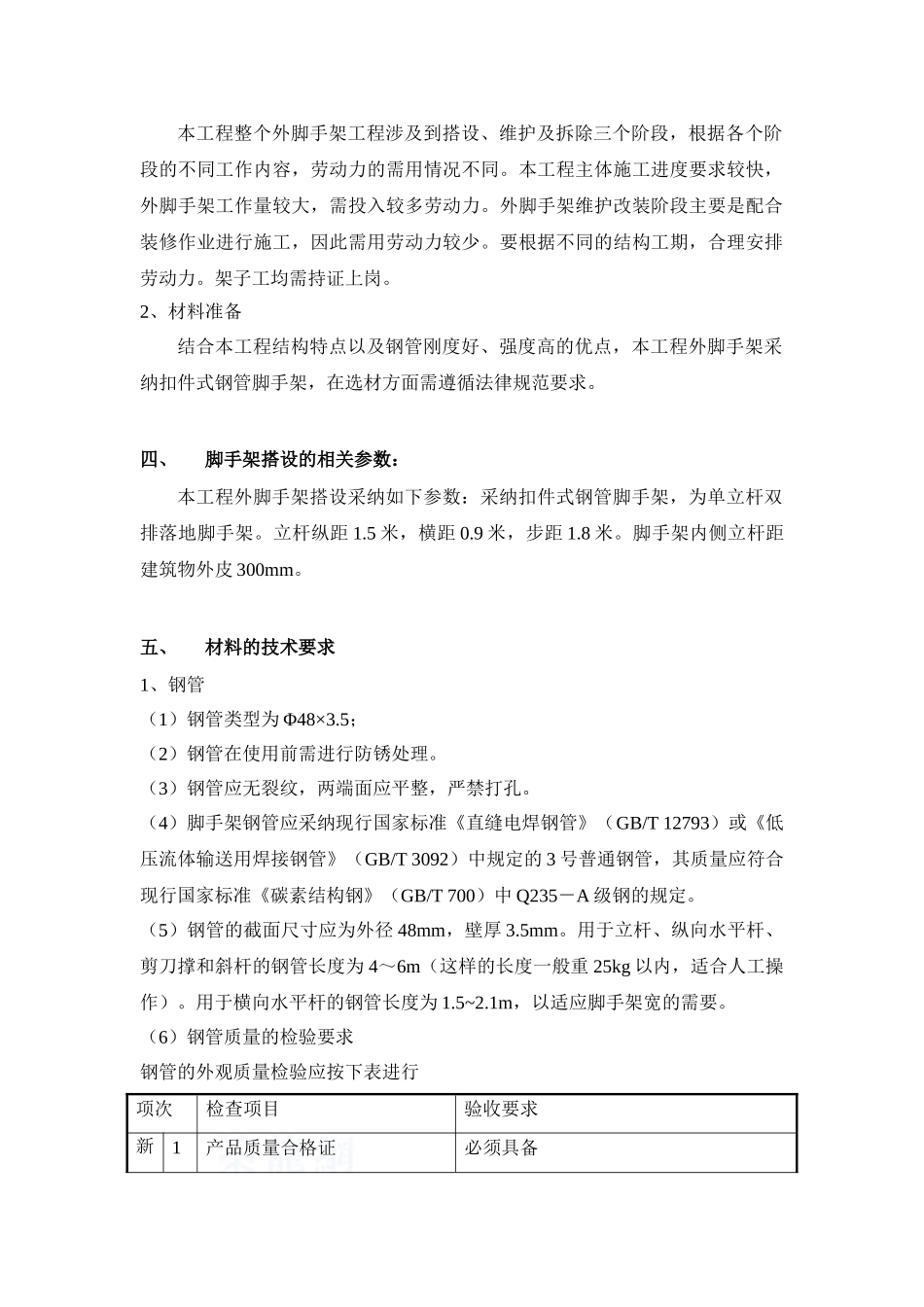

外脚手架维护改装阶段主要是配合装修作业进行
