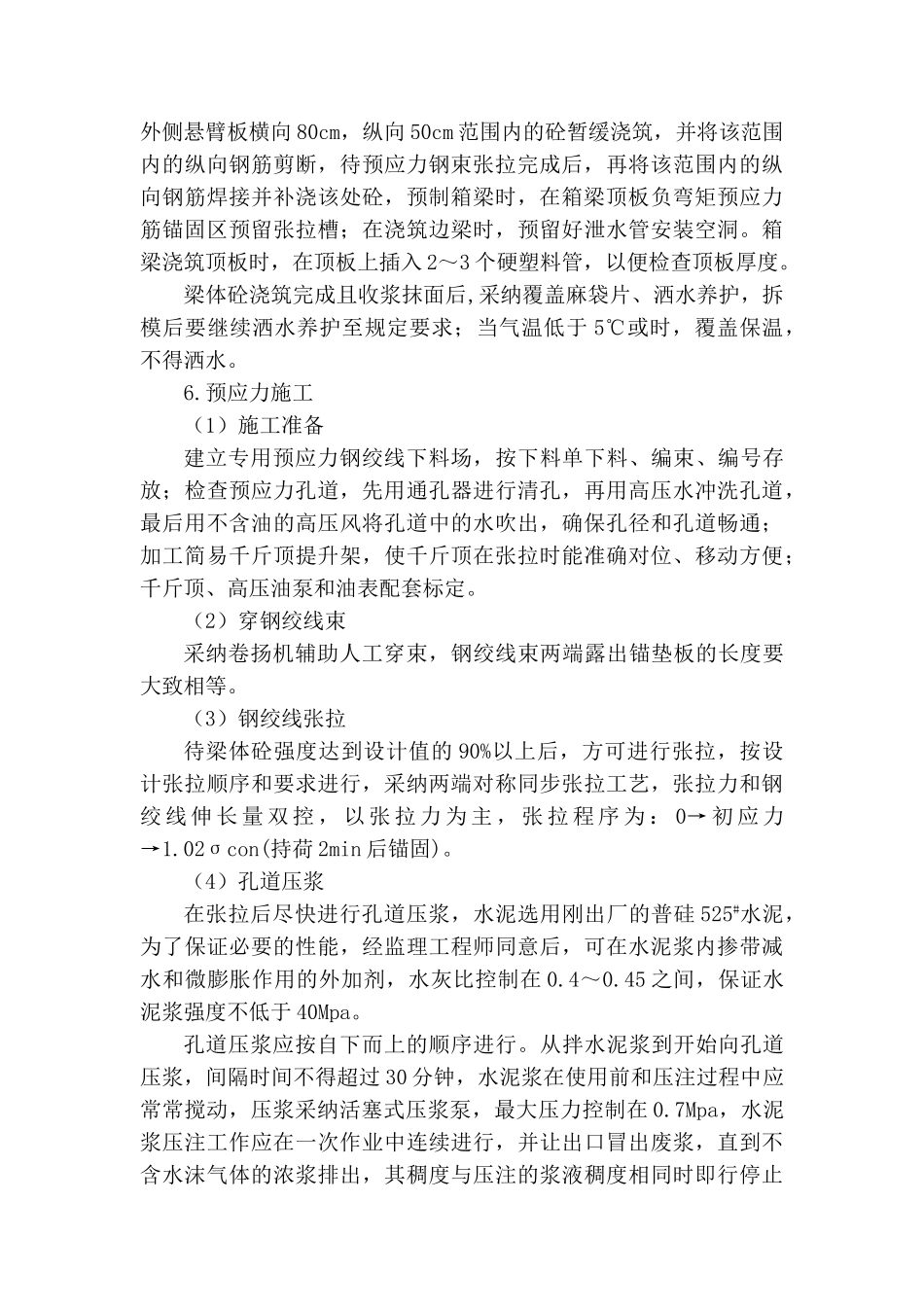

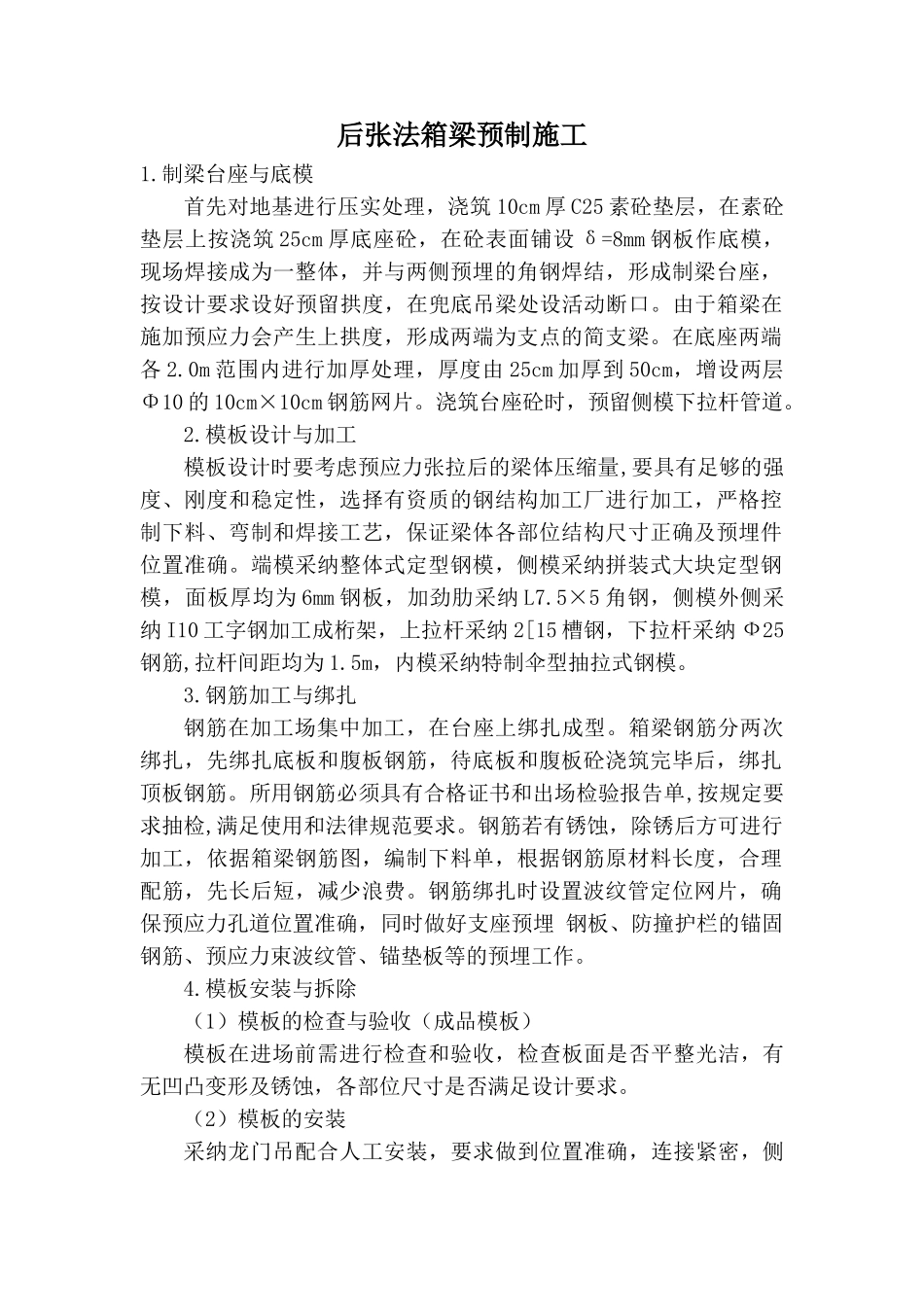

后张法箱梁预制施工1
制梁台座与底模首先对地基进行压实处理,浇筑 10cm 厚 C25 素砼垫层,在素砼垫层上按浇筑 25cm 厚底座砼,在砼表面铺设 δ=8mm 钢板作底模,现场焊接成为一整体,并与两侧预埋的角钢焊结,形成制梁台座,按设计要求设好预留拱度,在兜底吊梁处设活动断口
由于箱梁在施加预应力会产生上拱度,形成两端为支点的简支梁
在底座两端各 2
0m 范围内进行加厚处理,厚度由 25cm 加厚到 50cm,增设两层Φ10 的 10cm×10cm 钢筋网片
浇筑台座砼时,预留侧模下拉杆管道
模板设计与加工模板设计时要考虑预应力张拉后的梁体压缩量,要具有足够的强度、刚度和稳定性,选择有资质的钢结构加工厂进行加工,严格控制下料、弯制和焊接工艺,保证梁体各部位结构尺寸正确及预埋件位置准确
端模采纳整体式定型钢模,侧模采纳拼装式大块定型钢模,面板厚均为 6mm 钢板,加劲肋采纳 L7
5×5 角钢,侧模外侧采纳 I10 工字钢加工成桁架,上拉杆采纳 2[15 槽钢,下拉杆采纳 Ф25钢筋,拉杆间距均为 1
5m,内模采纳特制伞型抽拉式钢模
钢筋加工与绑扎钢筋在加工场集中加工,在台座上绑扎成型
箱梁钢筋分两次绑扎,先绑扎底板和腹板钢筋,待底板和腹板砼浇筑完毕后,绑扎顶板钢筋
所用钢筋必须具有合格证书和出场检验报告单,按规定要求抽检,满足使用和法律规范要求
钢筋若有锈蚀,除锈后方可进行加工,依据箱梁钢筋图,编制下料单,根据钢筋原材料长度,合理配筋,先长后短,减少浪费
钢筋绑扎时设置波纹管定位网片,确保预应力孔道位置准确,同时做好支座预埋 钢板、防撞护栏的锚固钢筋、预应力束波纹管、锚垫板等的预埋工作

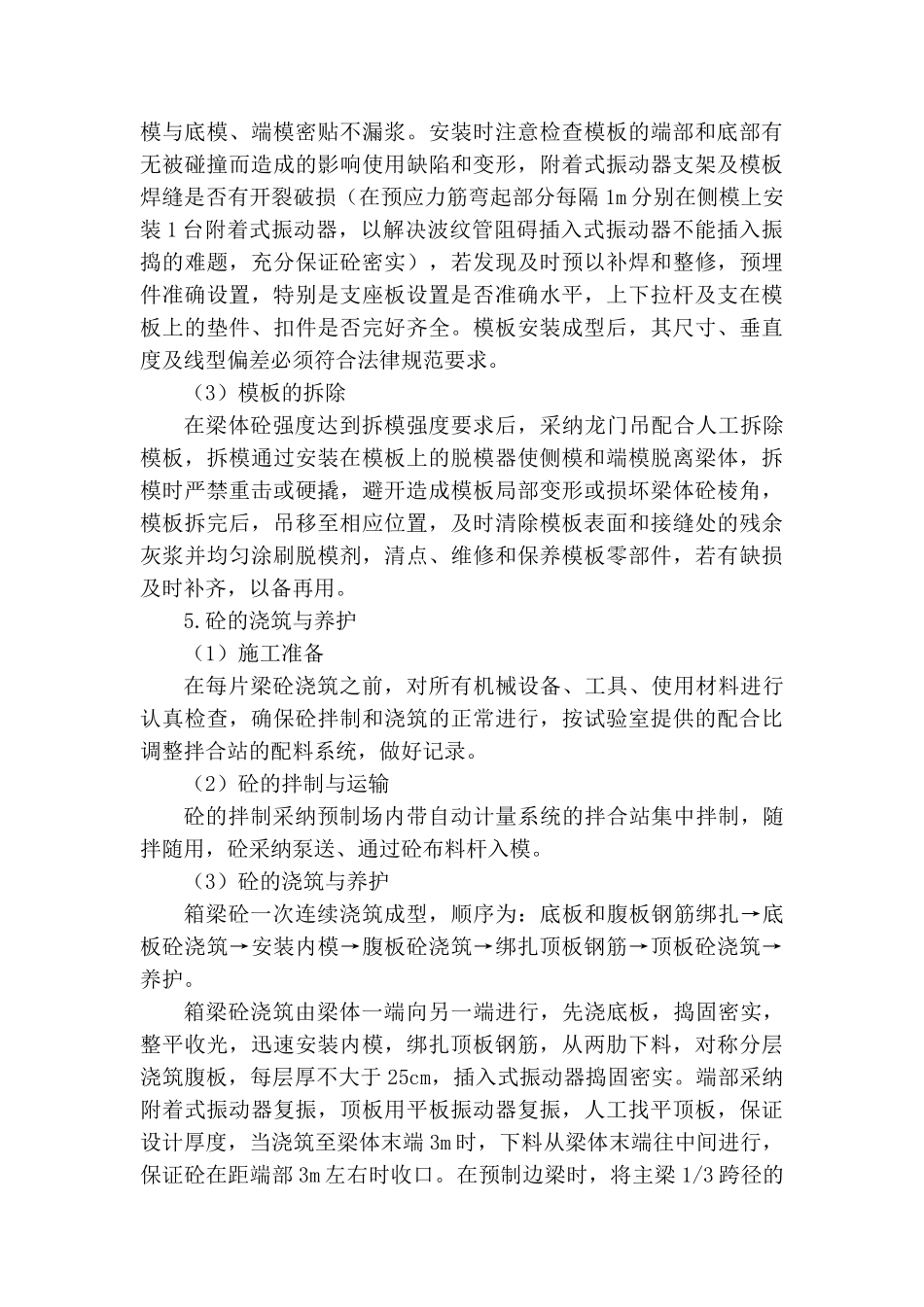

模板安装与拆除(1)模板的检查与验收(成品模板)模板在进场前需进行检查和验收,检查板面是否平整光洁,有无凹凸变形及锈蚀,各部位尺寸是否满足设计要求
(2)模板的安装采纳龙
