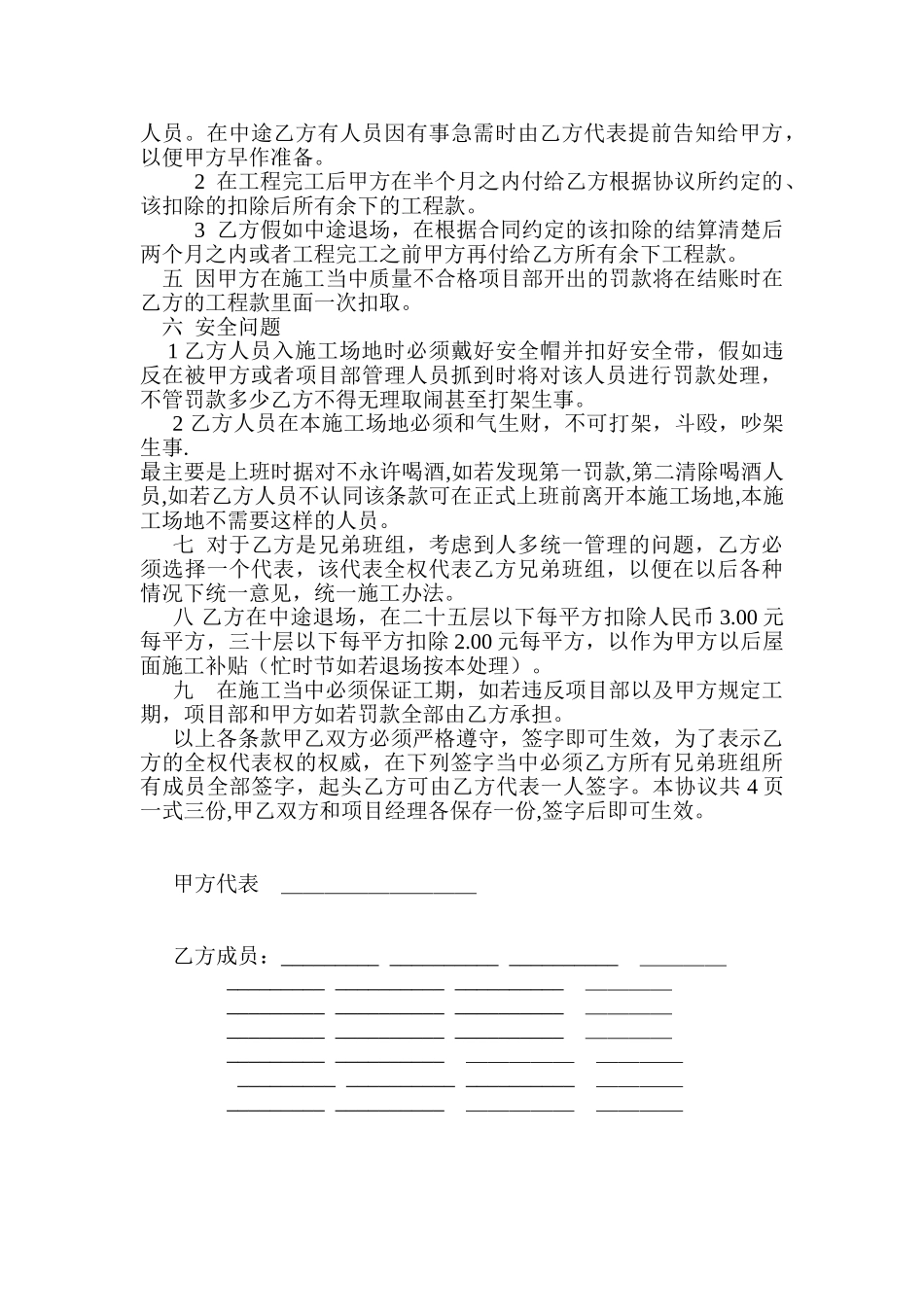

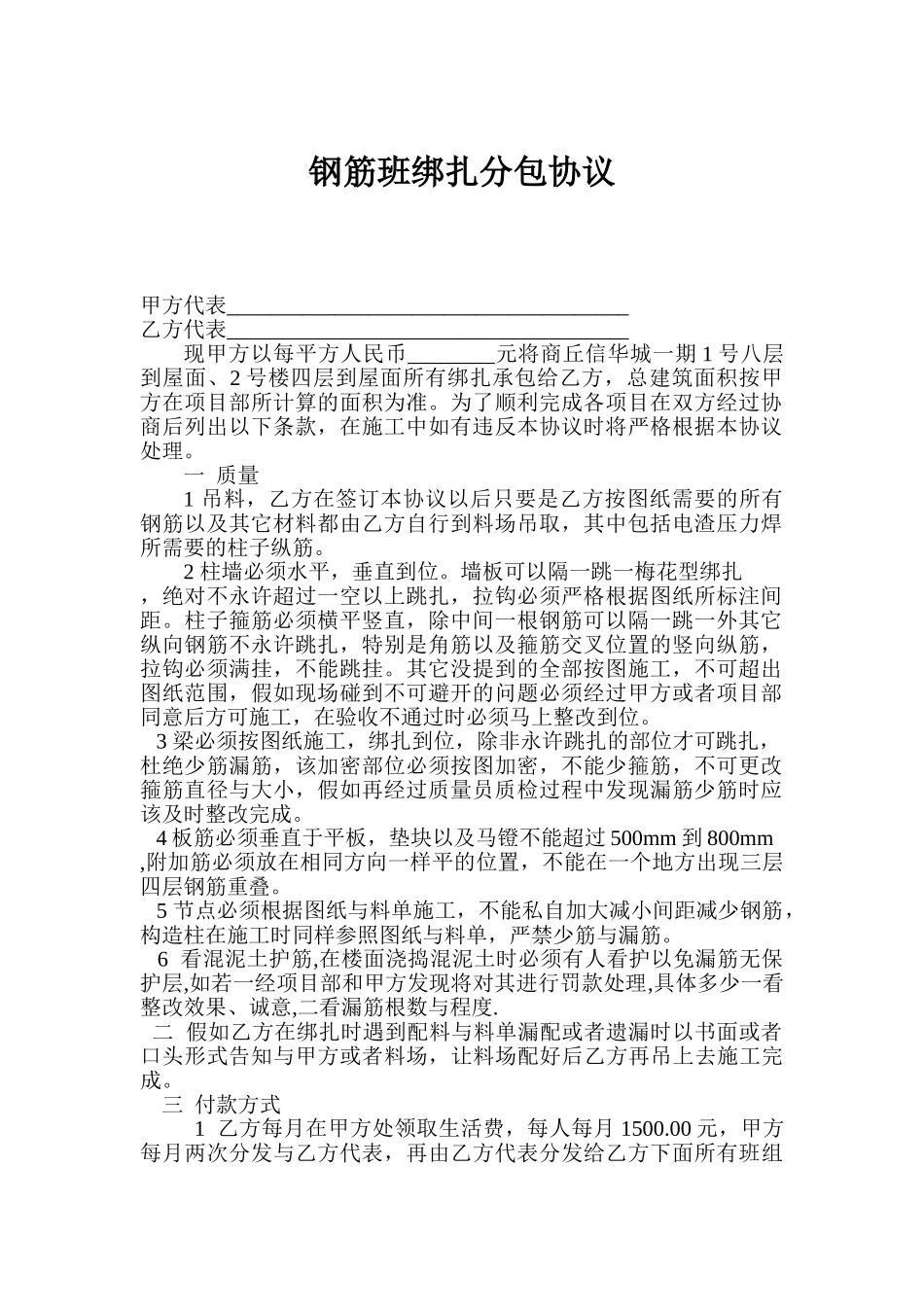

钢筋班绑扎分包协议甲方代表_____________________________________乙方代表_____________________________________现甲方以每平方人民币________元将商丘信华城一期 1 号八层到屋面、2 号楼四层到屋面所有绑扎承包给乙方,总建筑面积按甲方在项目部所计算的面积为准。为了顺利完成各项目在双方经过协商后列出以下条款,在施工中如有违反本协议时将严格根据本协议处理。一 质量1 吊料,乙方在签订本协议以后只要是乙方按图纸需要的所有钢筋以及其它材料都由乙方自行到料场吊取,其中包括电渣压力焊所需要的柱子纵筋。2 柱墙必须水平,垂直到位。墙板可以隔一跳一梅花型绑扎,绝对不永许超过一空以上跳扎,拉钩必须严格根据图纸所标注间距。柱子箍筋必须横平竖直,除中间一根钢筋可以隔一跳一外其它纵向钢筋不永许跳扎,特别是角筋以及箍筋交叉位置的竖向纵筋,拉钩必须满挂,不能跳挂。其它没提到的全部按图施工,不可超出图纸范围,假如现场碰到不可避开的问题必须经过甲方或者项目部同意后方可施工,在验收不通过时必须马上整改到位。 3 梁必须按图纸施工,绑扎到位,除非永许跳扎的部位才可跳扎,杜绝少筋漏筋,该加密部位必须按图加密,不能少箍筋,不可更改箍筋直径与大小,假如再经过质量员质检过程中发现漏筋少筋时应该及时整改完成。 4 板筋必须垂直于平板,垫块以及马镫不能超过 500mm 到 800mm,附加筋必须放在相同方向一样平的位置,不能在一个地方出现三层四层钢筋重叠。 5 节点必须根据图纸与料单施工,不能私自加大减小间距减少钢筋,构造柱在施工时同样参照图纸与料单,严禁少筋与漏筋。 6 看混泥土护筋,在楼面浇捣混泥土时必须有人看护以免漏筋无保护层,如若一经项目部和甲方发现将对其进行罚款处理,具体多少一看整改效果、诚意,二看漏筋根数与程度. 二 假如乙方在绑扎时遇到配料与料单漏配或者遗漏时以书面或者口头形式告知与甲方或者料场,让料场配好后乙方再吊上去施工完成。三 付款方式1 乙方每月在甲方处领取生活费,每人每月 1500.00 元,甲方每月两次分发与乙方代表,再由乙方代表分发给乙方下面所有班组人员。在中途乙方有人员因有事急需时由乙方代表提前告知给甲方,以便甲方早作准备。2 在工程完工后甲方在半个月之内付给乙方根据协议所约定的、该扣除的扣除后所有余下的工程款。3 乙方假如中途退场,在根据合同约定的该扣除的结算清楚后两个月之内或者工程完工之前甲方再付给乙方所有余下工程...
