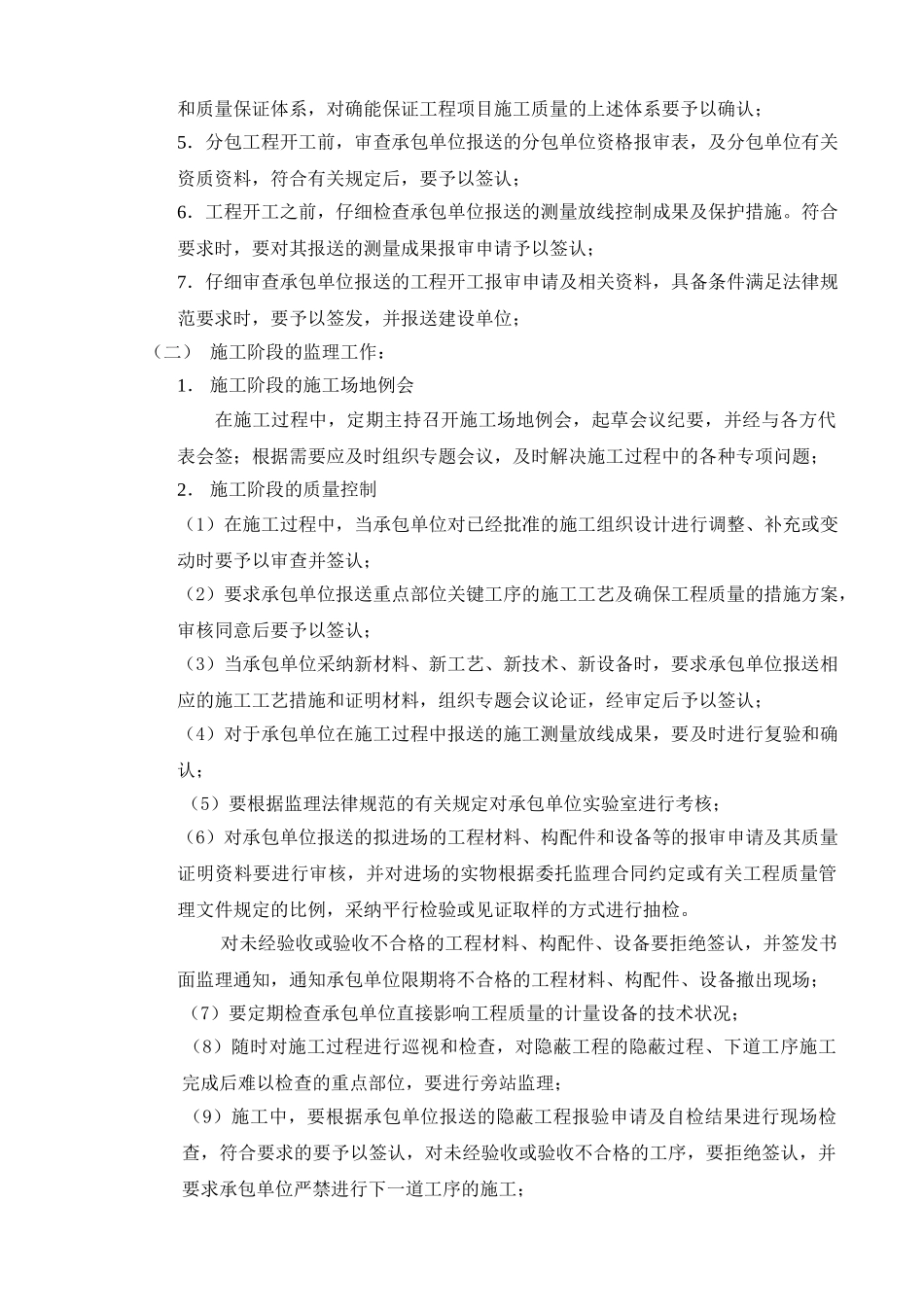

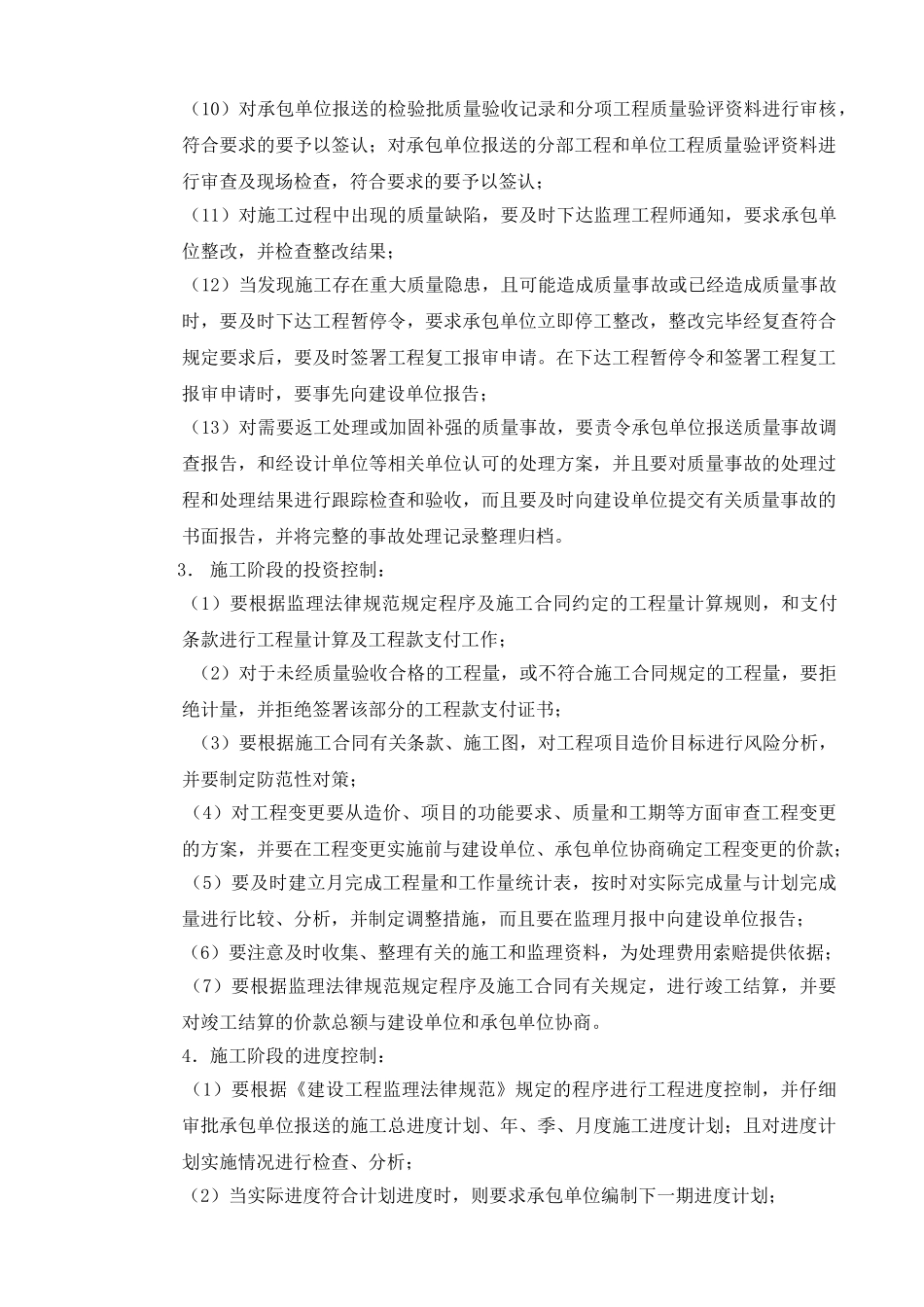

xxxx 大厦人防工程监 理 规 划xx 市 xx 建筑工程监理公司 xx 大厦人防工程项目监理部,为全面履行与建设单位签订的委托监理合同,根据建设工程法律、法规、部门规章及与项目有关的审批文件、设计文件、合同文件,编制《xx 大厦人防工程监理规划》如下:一、工程项目概况:1. 工程名称:xxxx 大厦人防工程2. 工程地点:xx 区南京路工场 5 地段3. 工程组成:战时人员掩蔽部平常地下汽车库4. 结构类型:钢筋砼结构5、建筑规模:约 3355m26、建设环境:施工用临时给、排水、电已引入现场,道路运输条件便利7、估计投资:约 万元人民币8、计划工期: 个月9、质量要求:达到合格标准10、参建单位:建设单位:xx 置业有限公司 勘察单位:xx 市勘察院 设计单位:xx 中天建建筑设计事务所 施工单位:xx 昆仑建设集团股份有限公司监理单位:xx 市 xx 建筑工程监理公司二、监理工作范围:该工程施工图包括的土建装饰、水暖、电气、通风、消防、空调等各专业的工程专业。三、监理工作内容:(一) 施工准备阶段的监理工作:1.在设计交底前,熟悉设计文件,并对图纸中存在的问题通过建设单位向设计单位提出书面意见和建议;2.参加由建设单位组织的设计技术交底会,并对设计技术交底会议纪要进行签认;3.工程开工前,审查承包单位报送的施工组织设计(方案)及报审表,提出审查意见,审核、签认后报建设单位;4.工程开工前,审查承包单位现场项目管理机构的质量管理体系,技术管理体系,和质量保证体系,对确能保证工程项目施工质量的上述体系要予以确认;5.分包工程开工前,审查承包单位报送的分包单位资格报审表,及分包单位有关资质资料,符合有关规定后,要予以签认;6.工程开工之前,仔细检查承包单位报送的测量放线控制成果及保护措施。符合要求时,要对其报送的测量成果报审申请予以签认;7.仔细审查承包单位报送的工程开工报审申请及相关资料,具备条件满足法律规范要求时,要予以签发,并报送建设单位;(二) 施工阶段的监理工作:1. 施工阶段的施工场地例会在施工过程中,定期主持召开施工场地例会,起草会议纪要,并经与各方代表会签;根据需要应及时组织专题会议,及时解决施工过程中的各种专项问题;2. 施工阶段的质量控制(1)在施工过程中,当承包单位对已经批准的施工组织设计进行调整、补充或变动时要予以审查并签认;(2)要求承包单位报送重点部位关键工序的施工工艺及确保工程质量的措施方...
