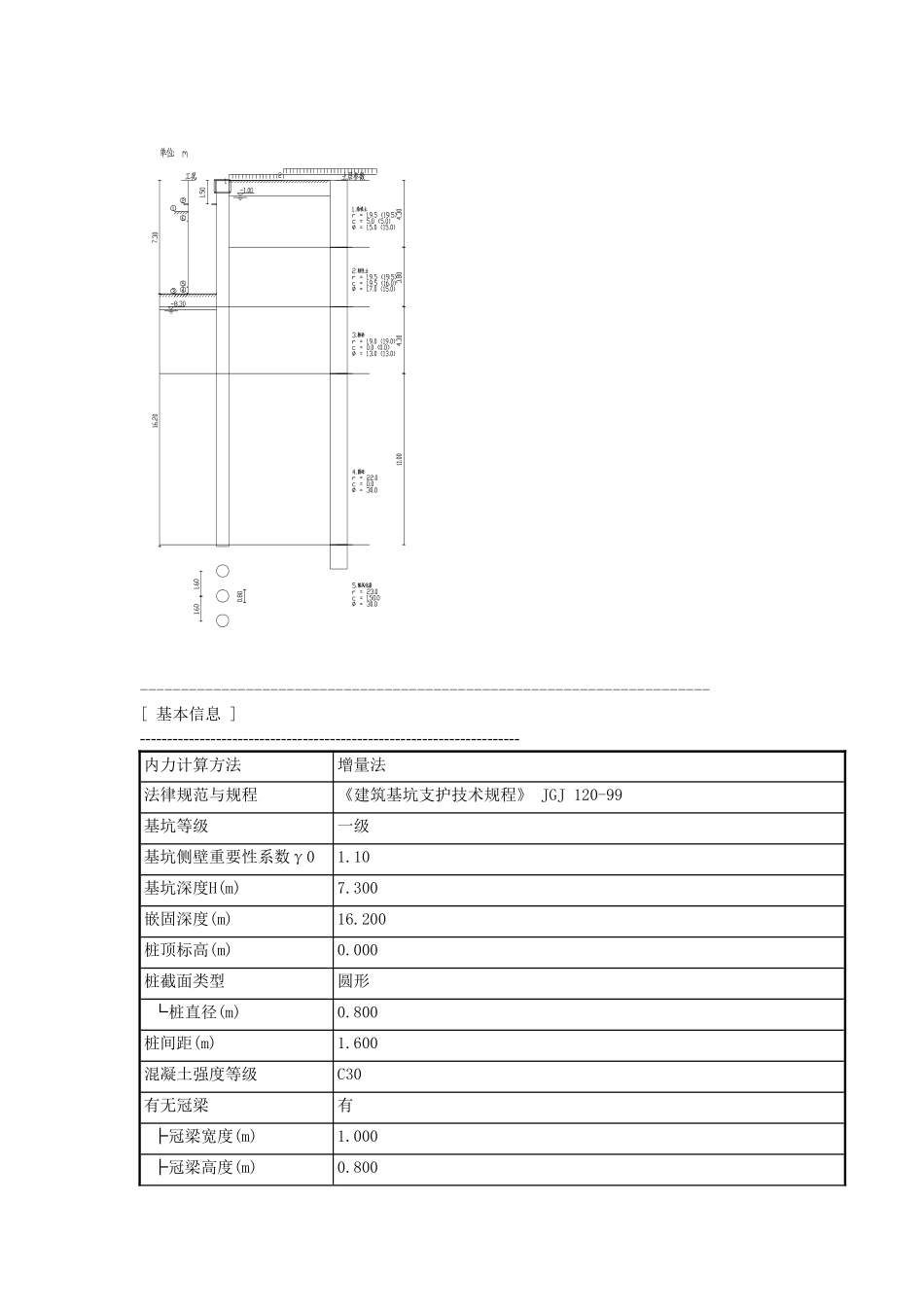

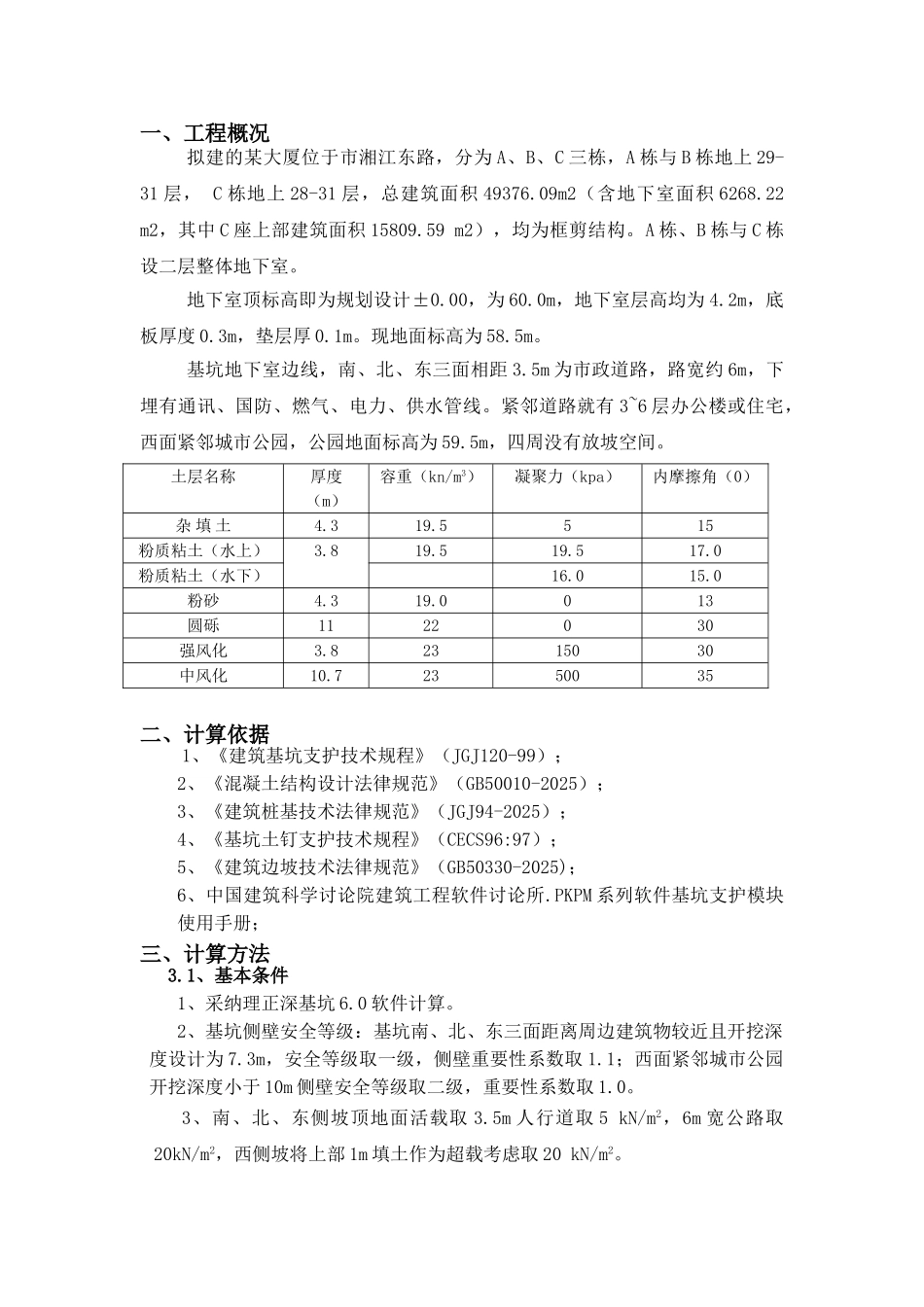

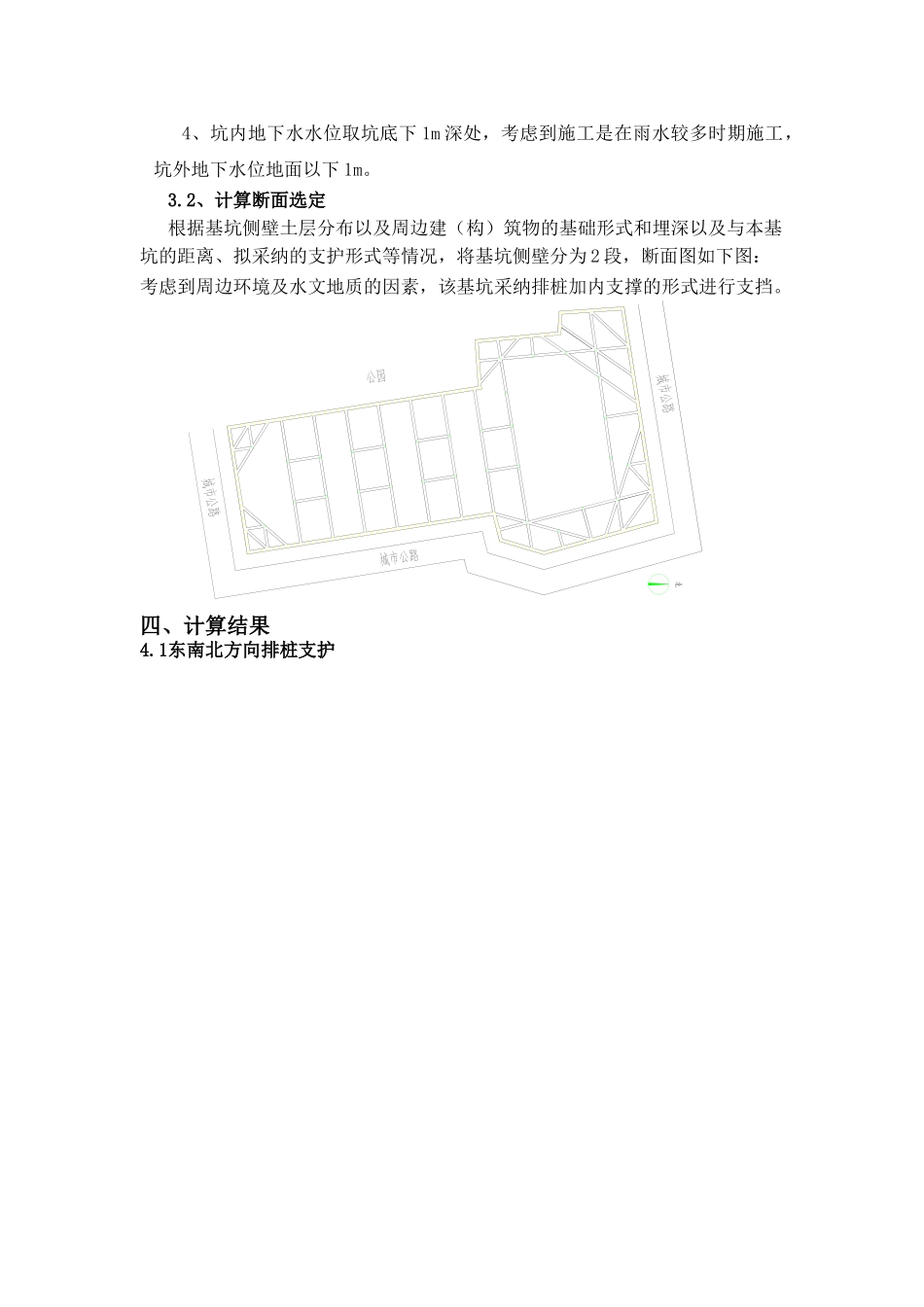

一、工程概况拟建的某大厦位于市湘江东路,分为 A、B、C 三栋,A 栋与 B 栋地上 29-31 层, C 栋地上 28-31 层,总建筑面积 49376.09m2(含地下室面积 6268.22 m2,其中 C 座上部建筑面积 15809.59 m2),均为框剪结构。A 栋、B 栋与 C 栋设二层整体地下室。地下室顶标高即为规划设计±0.00,为 60.0m,地下室层高均为 4.2m,底板厚度 0.3m,垫层厚 0.1m。现地面标高为 58.5m。基坑地下室边线,南、北、东三面相距 3.5m 为市政道路,路宽约 6m,下埋有通讯、国防、燃气、电力、供水管线。紧邻道路就有 3~6 层办公楼或住宅,西面紧邻城市公园,公园地面标高为 59.5m,四周没有放坡空间。土层名称厚度(m)容重(kn/m3)凝聚力(kpa)内摩擦角(0)杂 填 土4.319.5515粉质粘土(水上)3.819.519.517.0粉质粘土(水下)16.015.0粉砂4.319.0013圆砾1122030强风化3.82315030中风化10.72350035二、计算依据1、《建筑基坑支护技术规程》(JGJ120-99);2、《混凝土结构设计法律规范》(GB50010-2025);3、《建筑桩基技术法律规范》(JGJ94-2025);4、《基坑土钉支护技术规程》(CECS96:97);5、《建筑边坡技术法律规范》(GB50330-2025);6、中国建筑科学讨论院建筑工程软件讨论所.PKPM 系列软件基坑支护模块使用手册;三、计算方法3.1、基本条件1、采纳理正深基坑 6.0 软件计算。2、基坑侧壁安全等级:基坑南、北、东三面距离周边建筑物较近且开挖深度设计为 7.3m,安全等级取一级,侧壁重要性系数取 1.1;西面紧邻城市公园开挖深度小于 10m 侧壁安全等级取二级,重要性系数取 1.0。3、南、北、东侧坡顶地面活载取 3.5m 人行道取 5 kN/m2,6m 宽公路取 20kN/m2,西侧坡将上部 1m 填土作为超载考虑取 20 kN/m2。4、坑内地下水水位取坑底下 1m 深处,考虑到施工是在雨水较多时期施工,坑外地下水位地面以下 1m。3.2、计算断面选定根据基坑侧壁土层分布以及周边建(构)筑物的基础形式和埋深以及与本基坑的距离、拟采纳的支护形式等情况,将基坑侧壁分为 2 段,断面图如下图:考虑到周边环境及水文地质的因素,该基坑采纳排桩加内支撑的形式进行支挡。四、计算结果4.1东南北方向排桩支护----------------------------------------------------------------------[ 基本信息 ]----------------------------------------------------------------------内力计算方法增量法法律规范与规程《建...
