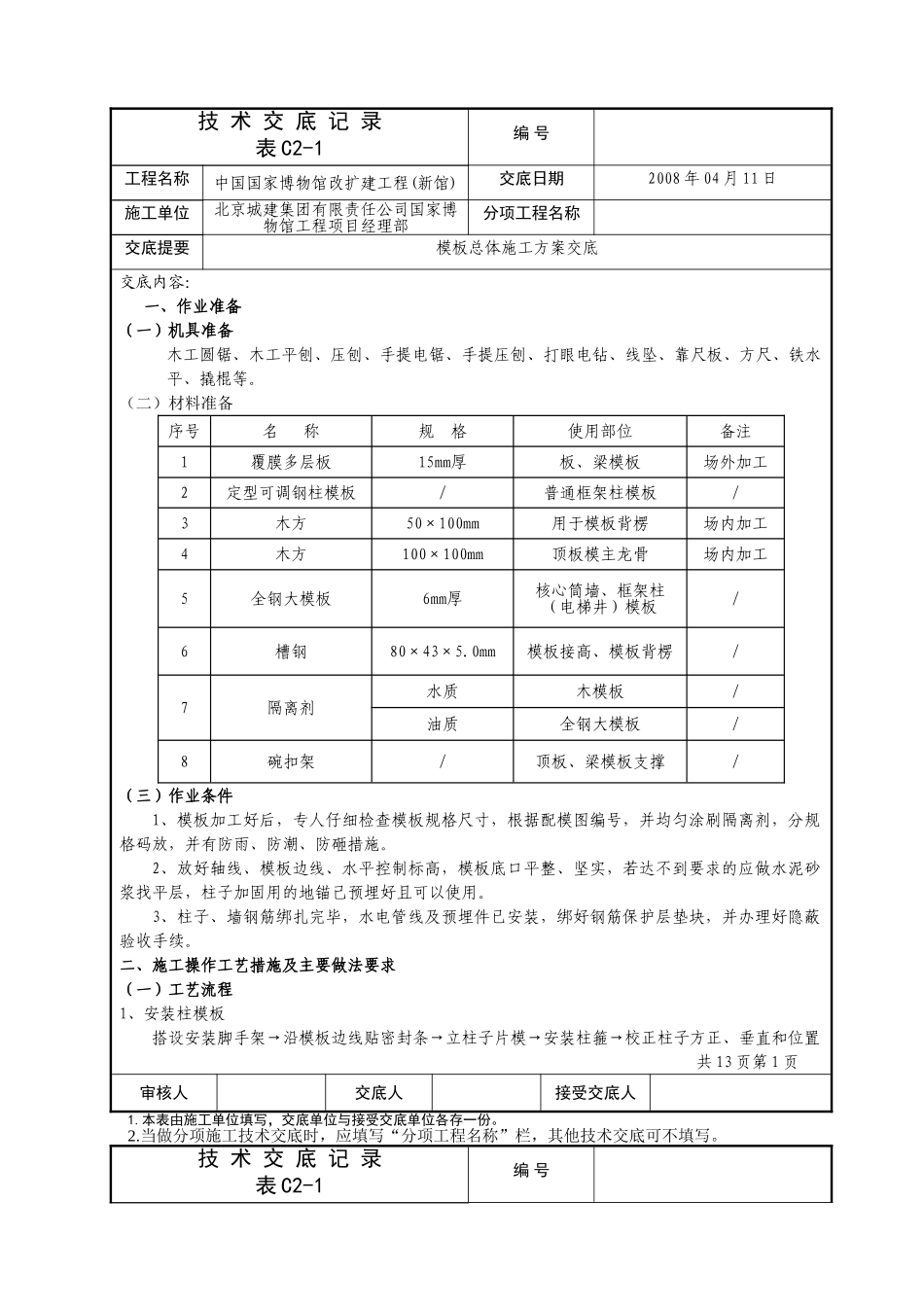

技 术 交 底 记 录表 C2-1编 号工程名称中国国家博物馆改扩建工程(新馆)交底日期2008 年 04 月 11 日施工单位北京城建集团有限责任公司国家博物馆工程项目经理部分项工程名称交底提要模板总体施工方案交底交底内容: 一、作业准备(一)机具准备木工圆锯、木工平刨、压刨、手提电锯、手提压刨、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍等
(二)材料准备序号名 称规 格使用部位备注1覆膜多层板15mm厚板、梁模板场外加工2定型可调钢柱模板/普通框架柱模板/3木方50×100mm用于模板背楞场内加工4木方100×100mm顶板模主龙骨场内加工5全钢大模板6mm厚核心筒墙、框架柱(电梯井)模板/6槽钢80×43×5
0mm模板接高、模板背楞/7隔离剂水质木模板/油质全钢大模板/8碗扣架/顶板、梁模板支撑/(三)作业条件1、模板加工好后,专人仔细检查模板规格尺寸,根据配模图编号,并均匀涂刷隔离剂,分规格码放,并有防雨、防潮、防砸措施
2、放好轴线、模板边线、水平控制标高,模板底口平整、坚实,若达不到要求的应做水泥砂浆找平层,柱子加固用的地锚己预埋好且可以使用
3、柱子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办理好隐蔽验收手续
二、施工操作工艺措施及主要做法要求(一)工艺流程1、安装柱模板搭设安装脚手架→沿模板边线贴密封条→立柱子片模→安装柱箍→校正柱子方正、垂直和位置 共 13 页第 1 页审核人交底人接受交底人1
本表由施工单位填写,交底单位与接受交底单位各存一份
当做分项施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
技 术 交 底 记 录表 C2-1编 号工程名称中国国家博物馆改扩建工程(新馆)交底日期2008 年 04 月 11 日施工单位北京城建集团有限责任公司国家博物馆工程项目经理部分项工程名称交底提要模板总体施工方案交
