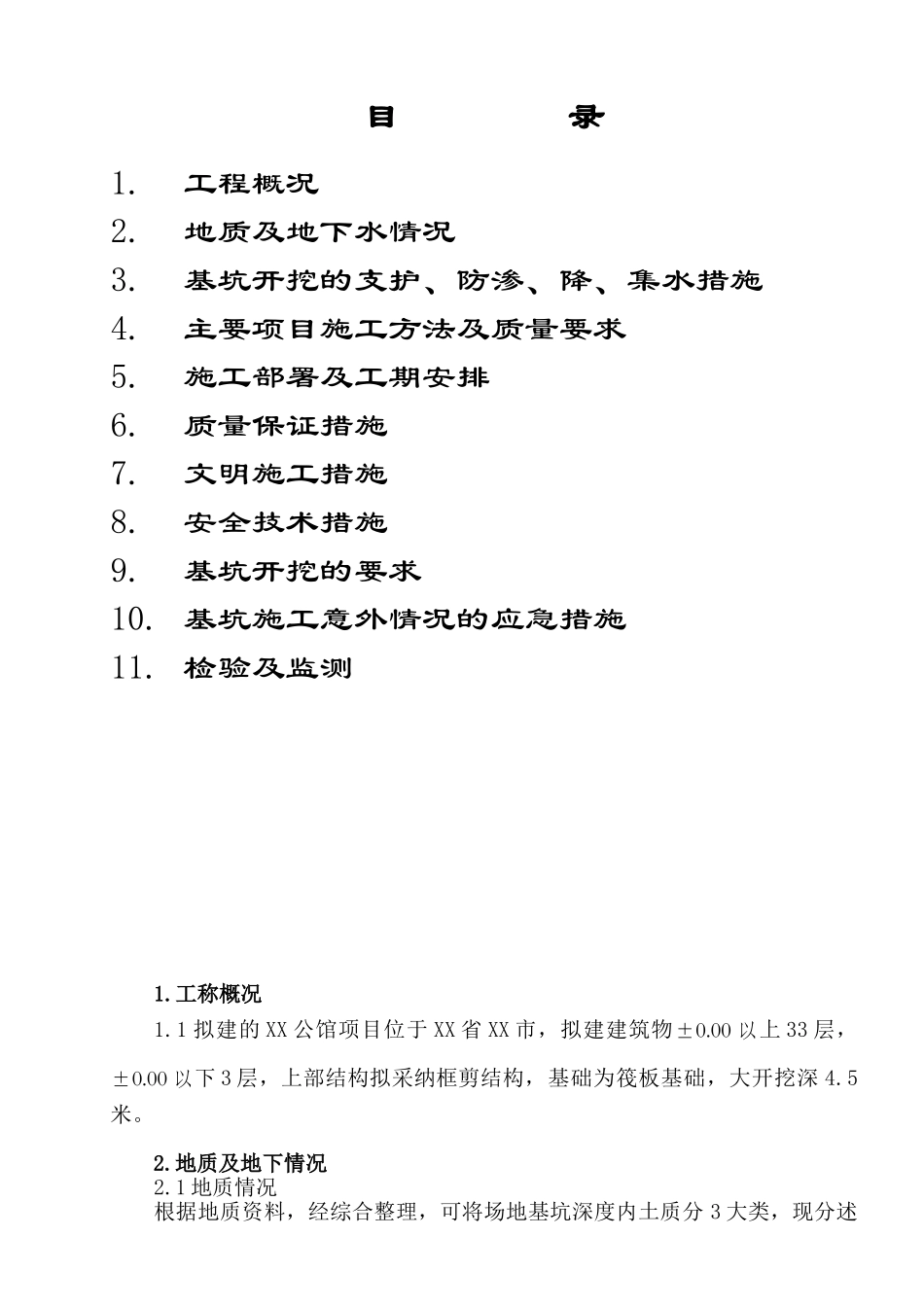

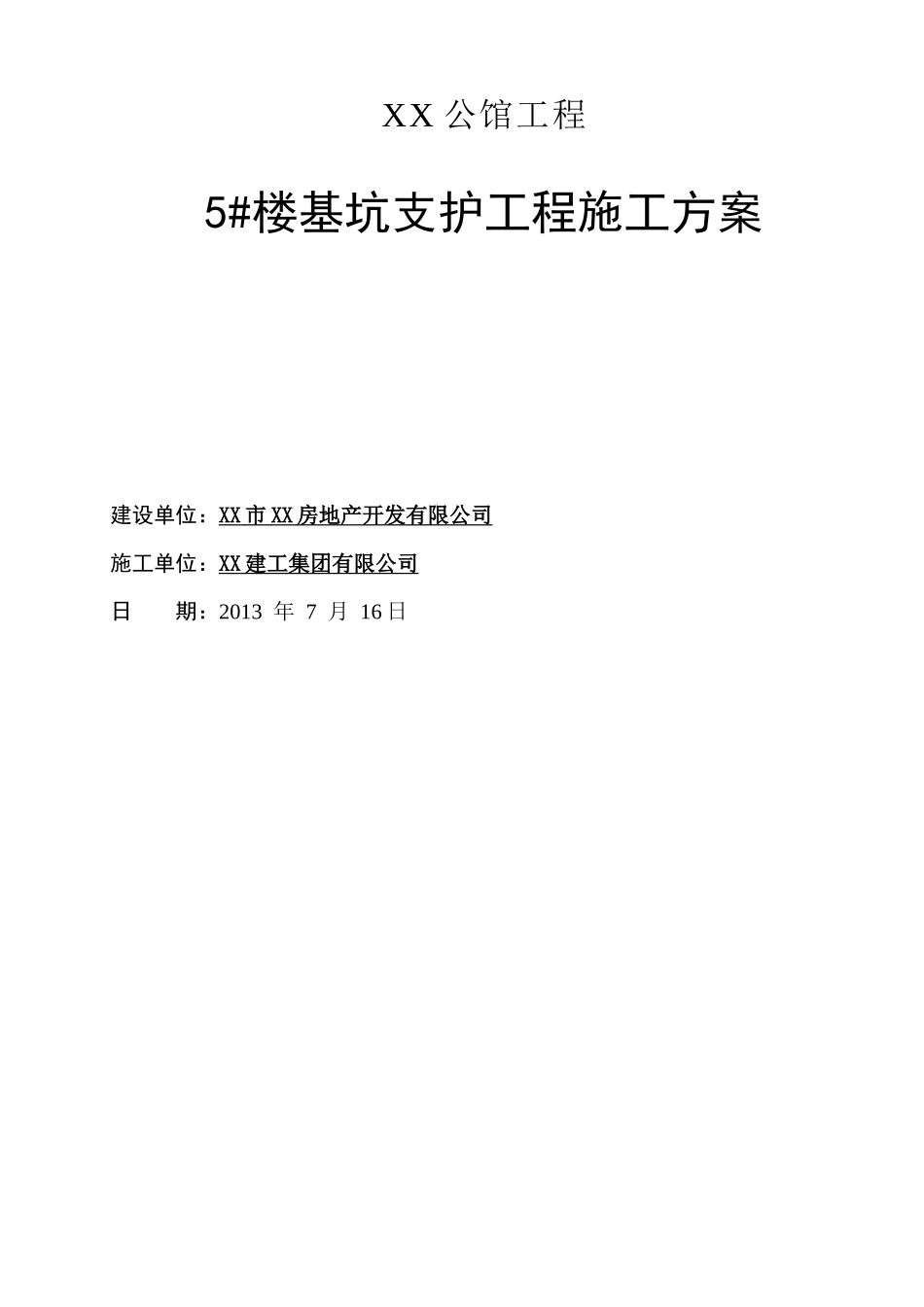

XX 公馆工程5#楼基坑支护工程施工方案 建设单位:XX 市 XX 房地产开发有限公司 施工单位:XX 建工集团有限公司 日 期:2013 年 7 月 16 日目 录1
地质及地下水情况3
基坑开挖的支护、防渗、降、集水措施4
主要项目施工方法及质量要求5
施工部署及工期安排6
质量保证措施7
文明施工措施8
安全技术措施9
基坑开挖的要求10
基坑施工意外情况的应急措施11
检验及监测1
1 拟建的 XX 公馆项目位于 XX 省 XX 市,拟建建筑物±0
00 以上 33 层,±0
00 以下 3 层,上部结构拟采纳框剪结构,基础为筏板基础,大开挖深 4
地质及地下情况2
1 地质情况根据地质资料,经综合整理,可将场地基坑深度内土质分 3 大类,现分述如下: 1、第一层:填土,褐黄色,稍湿,松散,主要成份为粘性土,含有少量植物根系及碎石,角砾,尚未完全自我固结
2、粘土:褐黄色,硬可塑,主要成份为粘粒,粘性较好,刀切面光滑,平整,干强度及韧性中等,含有少量碎石
3、灰岩:青灰石,强风化,隐晶质结构,中厚层状结构,节理裂隙稍发育,方解石脉充填,岩芯较破裂,呈碎块状,块状
2 地下水情况:场地内无地表水系,场地下水主要为土层孔隙潜水和基岩岩溶裂隙水
表部填土层富水性较差,水量不丰富;残破积粘土孔隙率低,透水性差,仅含弱孔隙潜水;石炭系灰岩含岩溶裂隙水,含水中等丰富
地下水主要接受大气降水的垂直入渗补给,部分补给深部含水层
各孔稳定地下水位埋深 2
8m,标高 197
04m~219
51m,地下水位埋深一般较浅
基坑开挖的支护、防渗、降水措施: 3
1 支护措施:工程采纳土钉钢筋网喷射混凝土的支护措施,喷射网采纳 C25 砼,厚度不少于 10cm
在中间位置采纳 5 排土钉,面网双向钢筋网
