14修订记录日 期修订状态修改内容修改人审核人批准人一、目的:明确土石方工程的标准做法及管理方法,提高施工效率与工程质量,法律规范项目部对土石方工程作业的管理,从而保证地基基础工程的顺利进行
适用范围:适用于时代地产所有需要进行土石方工程的项目
二、编制说明本标准做法要求所有需要进行土石方工程的项目均按此做法执行,各项目土石方工程专项施工方案内必须包括但不限于以下内容

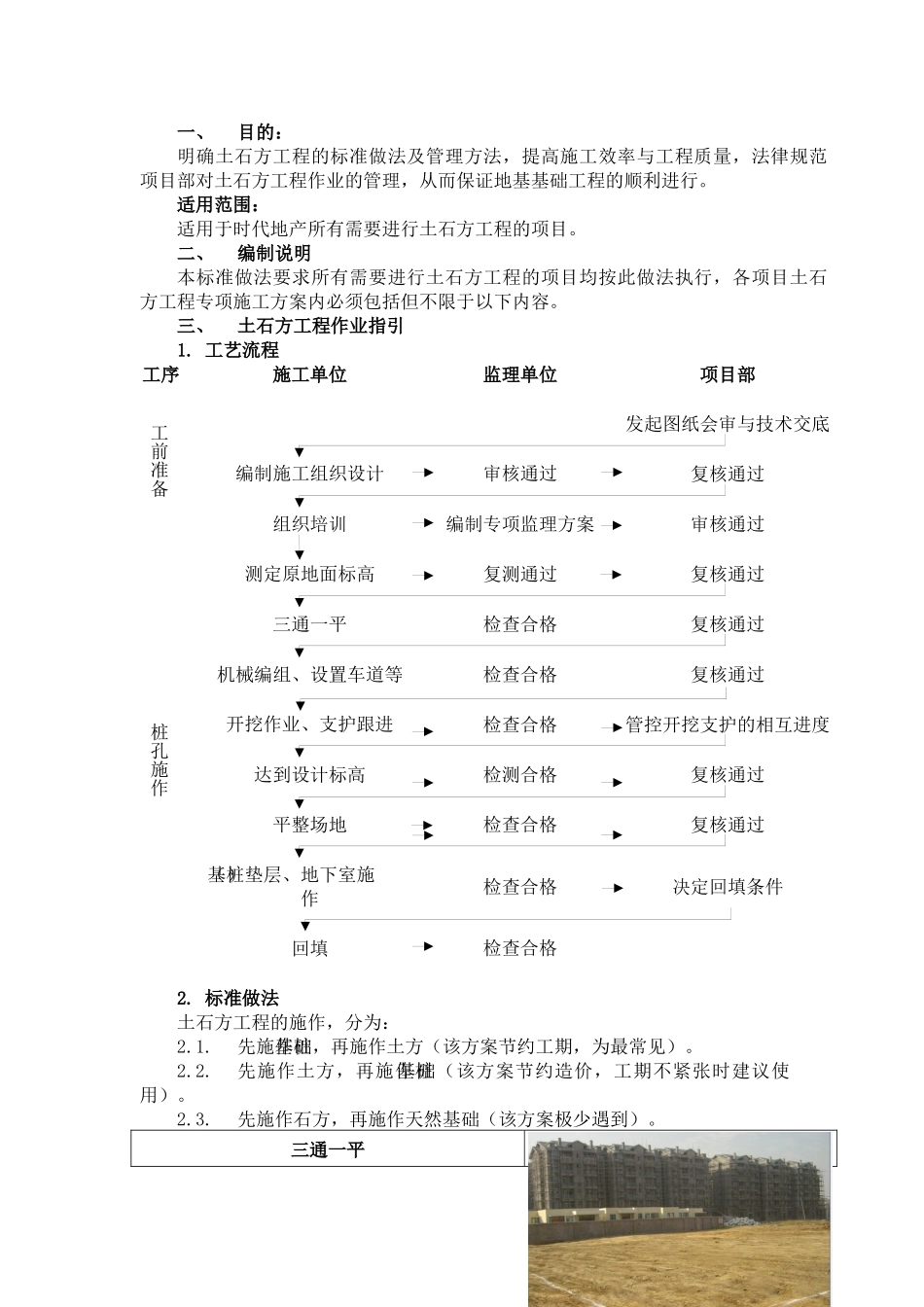

三、土石方工程作业指引1
工艺流程工序施工单位监理单位项目部工前准备发起图纸会审与技术交底编制施工组织设计审核通过复核通过组织培训编制专项监理方案审核通过桩孔施作测定原地面标高复测通过复核通过三通一平检查合格复核通过机械编组、设置车道等检查合格复核通过开挖作业、支护跟进检查合格管控开挖支护的相互进度达到设计标高检测合格复核通过平整场地检查合格复核通过(桩基)垫层、地下室施作检查合格决定回填条件回填检查合格2
标准做法土石方工程的施作,分为:2
先施作桩基础,再施作土方(该方案节约工期,为最常见)
先施作土方,再施作桩基础(该方案节约造价,工期不紧张时建议使用)
先施作石方,再施作天然基础(该方案极少遇到)

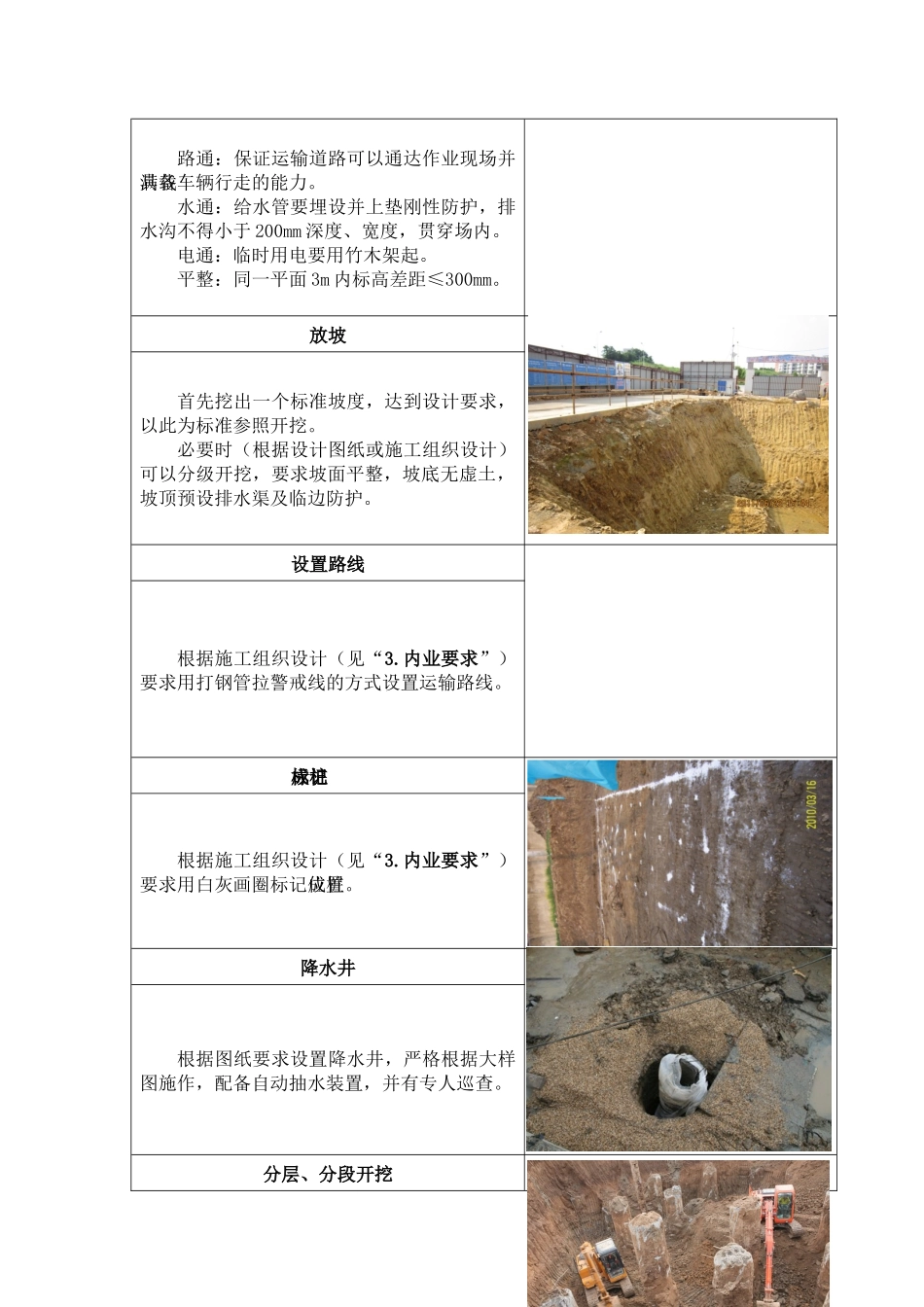

三通一平路通:保证运输道路可以通达作业现场并具备满载车辆行走的能力
水通:给水管要埋设并上垫刚性防护,排水沟不得小于 200mm 深度、宽度,贯穿场内
电通:临时用电要用竹木架起
平整:同一平面 3m 内标高差距≤300mm
放坡首先挖出一个标准坡度,达到设计要求,以此为标准参照开挖
必要时(根据设计图纸或施工组织设计)可以分级开挖,要求坡面平整,坡底无虚土,坡顶预设排水渠及临边防护
设置路线根据施工组织设计(见“3
内业要求”)要求用打
