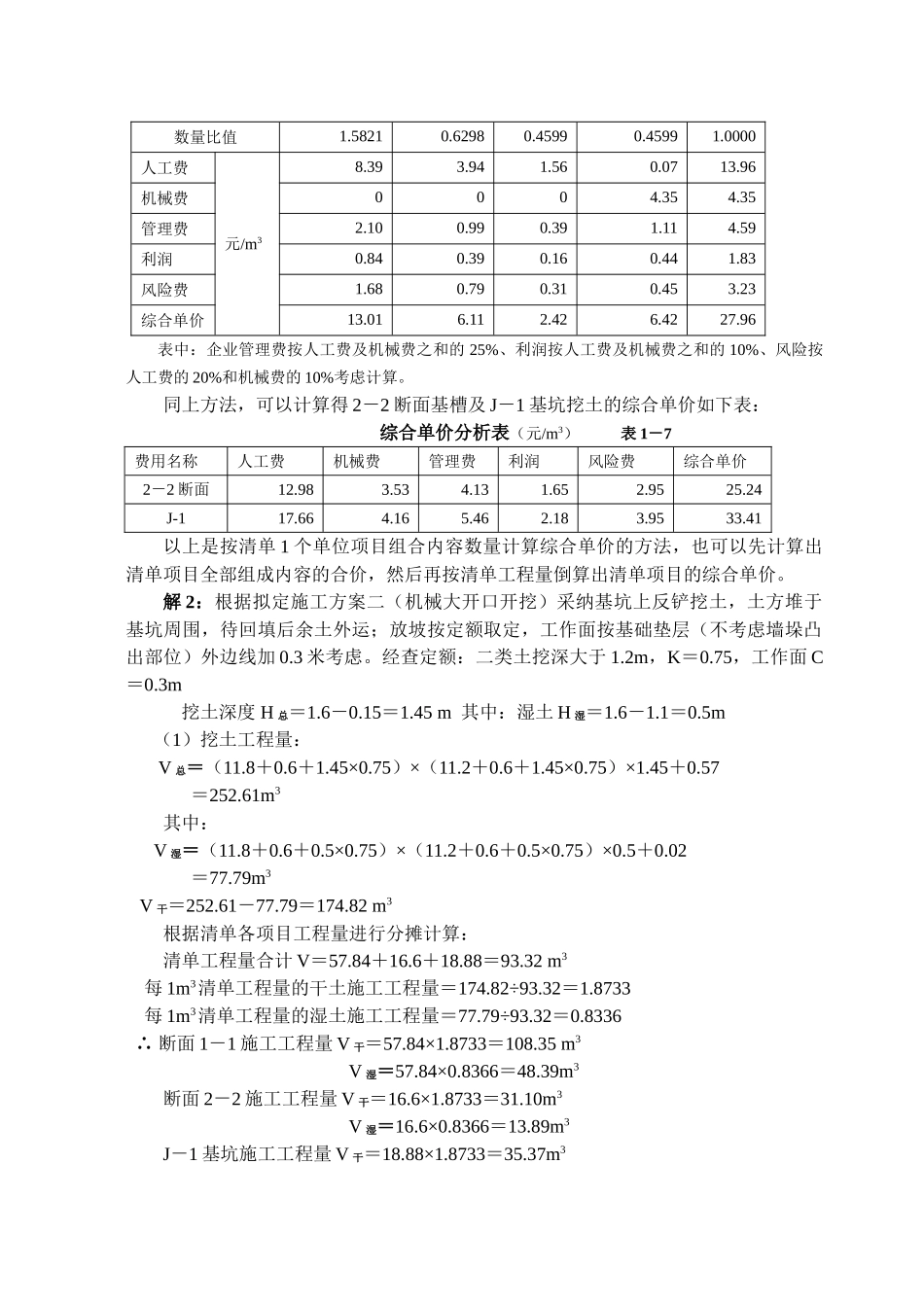

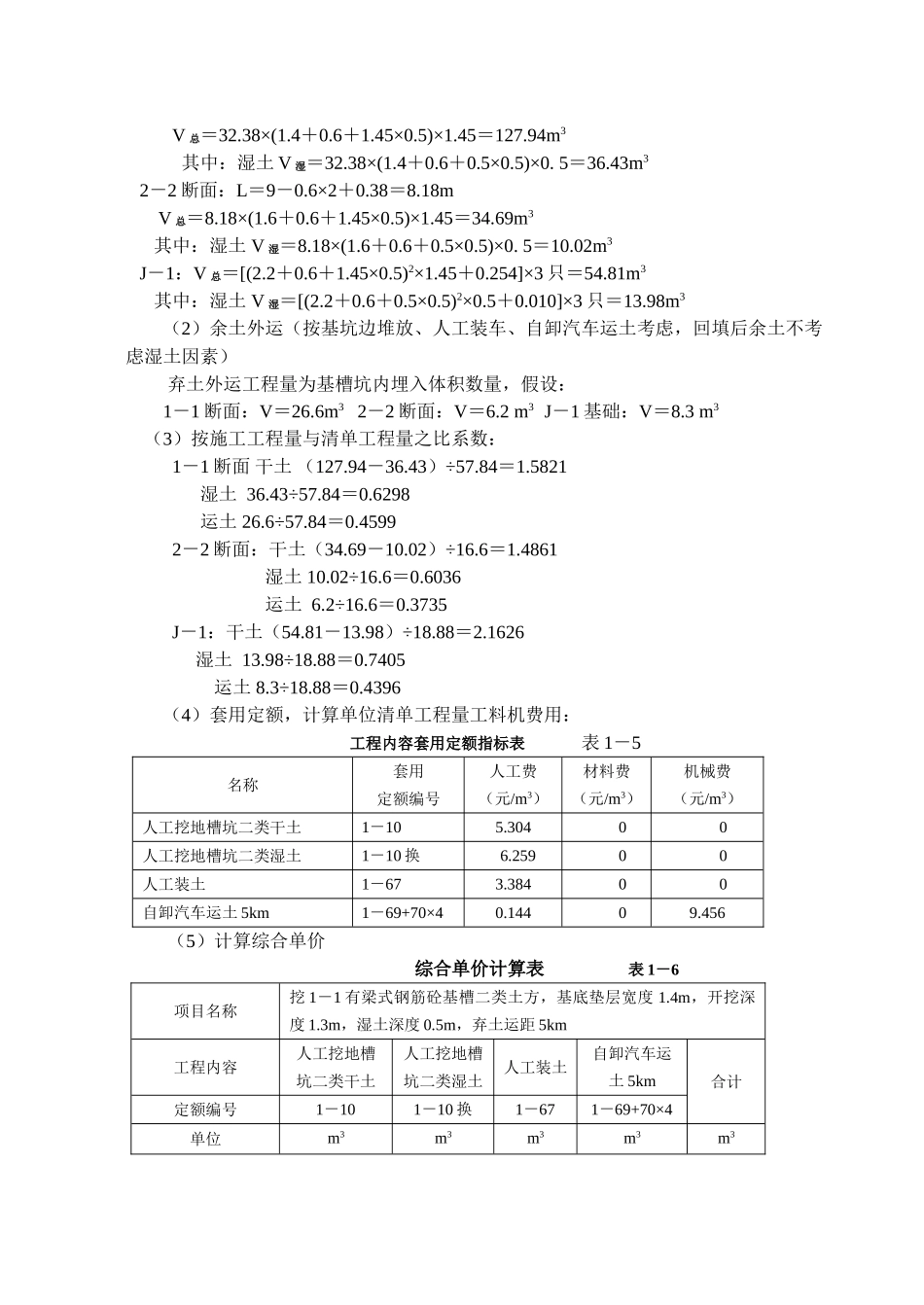

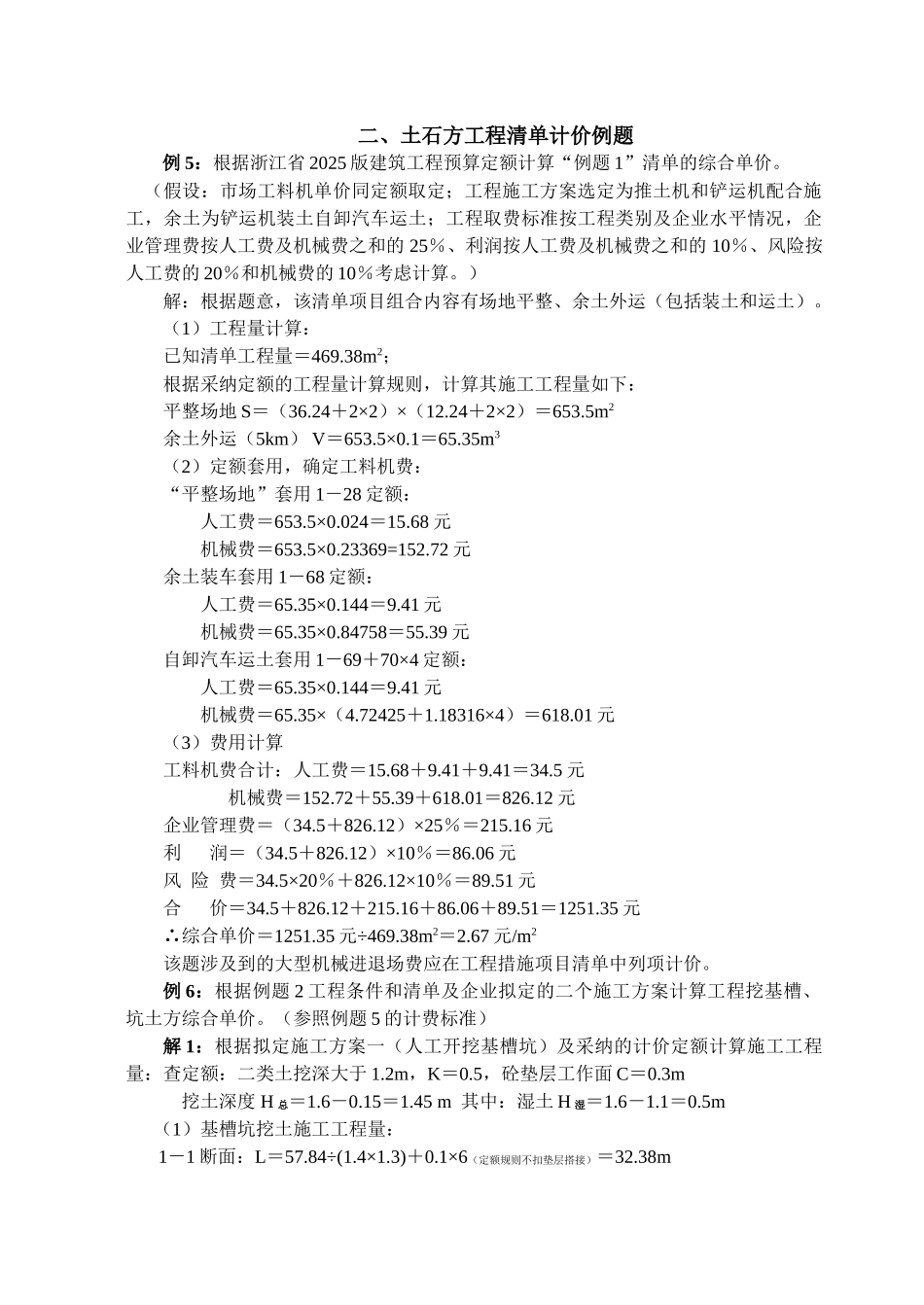

二、土石方工程清单计价例题例 5:根据浙江省 2025 版建筑工程预算定额计算“例题 1”清单的综合单价。(假设:市场工料机单价同定额取定;工程施工方案选定为推土机和铲运机配合施工,余土为铲运机装土自卸汽车运土;工程取费标准按工程类别及企业水平情况,企业管理费按人工费及机械费之和的 25%、利润按人工费及机械费之和的 10%、风险按人工费的 20%和机械费的 10%考虑计算。)解:根据题意,该清单项目组合内容有场地平整、余土外运(包括装土和运土)。(1)工程量计算:已知清单工程量=469.38m2;根据采纳定额的工程量计算规则,计算其施工工程量如下:平整场地 S=(36.24+2×2)×(12.24+2×2)=653.5m2余土外运(5km) V=653.5×0.1=65.35m3(2)定额套用,确定工料机费:“平整场地”套用 1-28 定额:人工费=653.5×0.024=15.68 元机械费=653.5×0.23369=152.72 元余土装车套用 1-68 定额:人工费=65.35×0.144=9.41 元机械费=65.35×0.84758=55.39 元自卸汽车运土套用 1-69+70×4 定额:人工费=65.35×0.144=9.41 元机械费=65.35×(4.72425+1.18316×4)=618.01 元(3)费用计算工料机费合计:人工费=15.68+9.41+9.41=34.5 元 机械费=152.72+55.39+618.01=826.12 元企业管理费=(34.5+826.12)×25%=215.16 元利 润=(34.5+826.12)×10%=86.06 元风 险 费=34.5×20%+826.12×10%=89.51 元合 价=34.5+826.12+215.16+86.06+89.51=1251.35 元∴综合单价=1251.35 元÷469.38m2=2.67 元/m2该题涉及到的大型机械进退场费应在工程措施项目清单中列项计价。例 6:根据例题 2 工程条件和清单及企业拟定的二个施工方案计算工程挖基槽、坑土方综合单价。(参照例题 5 的计费标准)解 1:根据拟定施工方案一(人工开挖基槽坑)及采纳的计价定额计算施工工程量:查定额:二类土挖深大于 1.2m,K=0.5,砼垫层工作面 C=0.3m挖土深度 H 总=1.6-0.15=1.45 m 其中:湿土 H 湿=1.6-1.1=0.5m(1)基槽坑挖土施工工程量: 1-1 断面:L=57.84÷(1.4×1.3)+0.1×6(定额规则不扣垫层搭接)=32.38m V 总=32.38×(1.4+0.6+1.45×0.5)×1.45=127.94m3其中:湿土 V 湿=32.38×(1.4+0.6+0.5×0.5)×0. 5=36.43m3 2-2 断面:L=9-0.6×2+0.38=8.18m V 总=8.18×(1.6+0.6+1.45×0.5)×1.45=34.69m3 其中:湿土...
