技术交底记录表 C2-1编 号020工程名称交 底 日 期施工单位分项工程名称混凝土交底提要Ⅰ 段地下墙、柱混凝土浇筑技术交底交底内容: 一、材料要求预拌砼,地下室外墙为抗渗砼 C50P6,内墙(柱)为非抗渗砼 C50,Ⅰ段与Ⅱ段交接处外墙抗渗砼C60P6
二、主要机具塔吊两台,托式砼泵一台、50 振捣棒,30 振捣棒,钢卷尺、铁锹、木抹子,标尺(木制,作好 40cm刻度标记)等
三、作业条件1、钢筋、模板已办理隐检、预检手续;各专业办完工序联检单;2、浇筑砼前,搭设好浇筑砼用的架子及马道,并经检查合格;3、振捣棒经检验试运转合格;4、测量人员在墙、柱筋上作好标高控制标记,用红油漆标注,经检查合格

三、操作工艺1、工艺流程作业准备 → 浇筑与振捣 → 养护2、分区流水施工:Ⅰ段按区分为一、二、三、四共四个区分区浇筑墙柱砼,如下图:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
技术交底记录表 C2-1编 号020工程名称交 底 日 期施工单位分项工程名称混凝土交底提要Ⅰ 段地下墙、柱混凝土浇筑技术交底交底内容: 审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

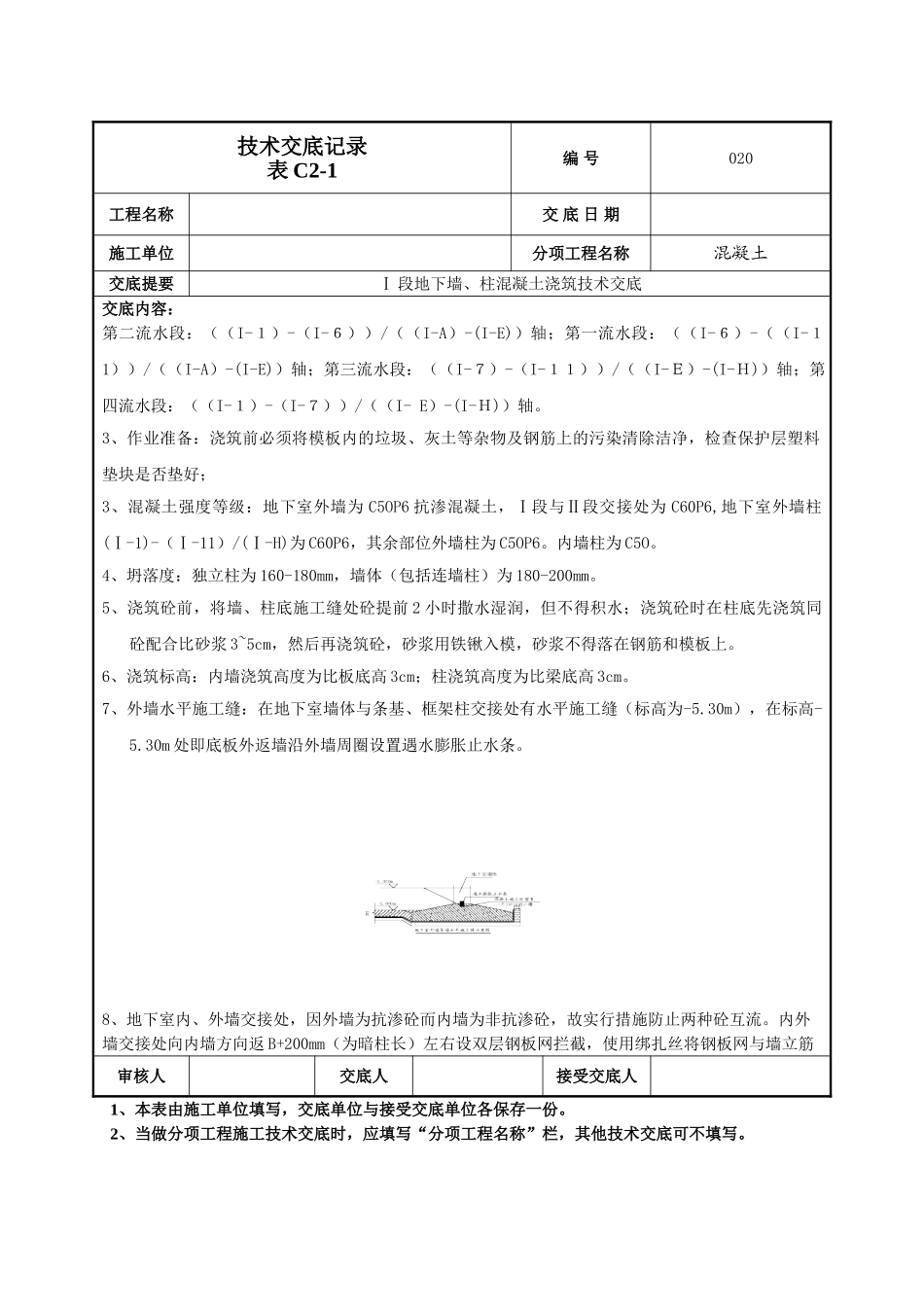

技术交底记录表 C2-1编 号020工程名称交 底 日 期施工单位分项工程名称混凝土交底提要Ⅰ 段地下墙、柱混凝土浇筑技术交底交底内容: 第二流水段:((I-1)-(I-6))/((I-A)-(I-E))轴;第一流水段:((I-6)-((I-11))/((I-A)-(I-E))轴;第三流水段:((I-7)-(I-11))/((I-E)-(I-H))轴;第四流水段:((I-1)-(I-7))/((I-
